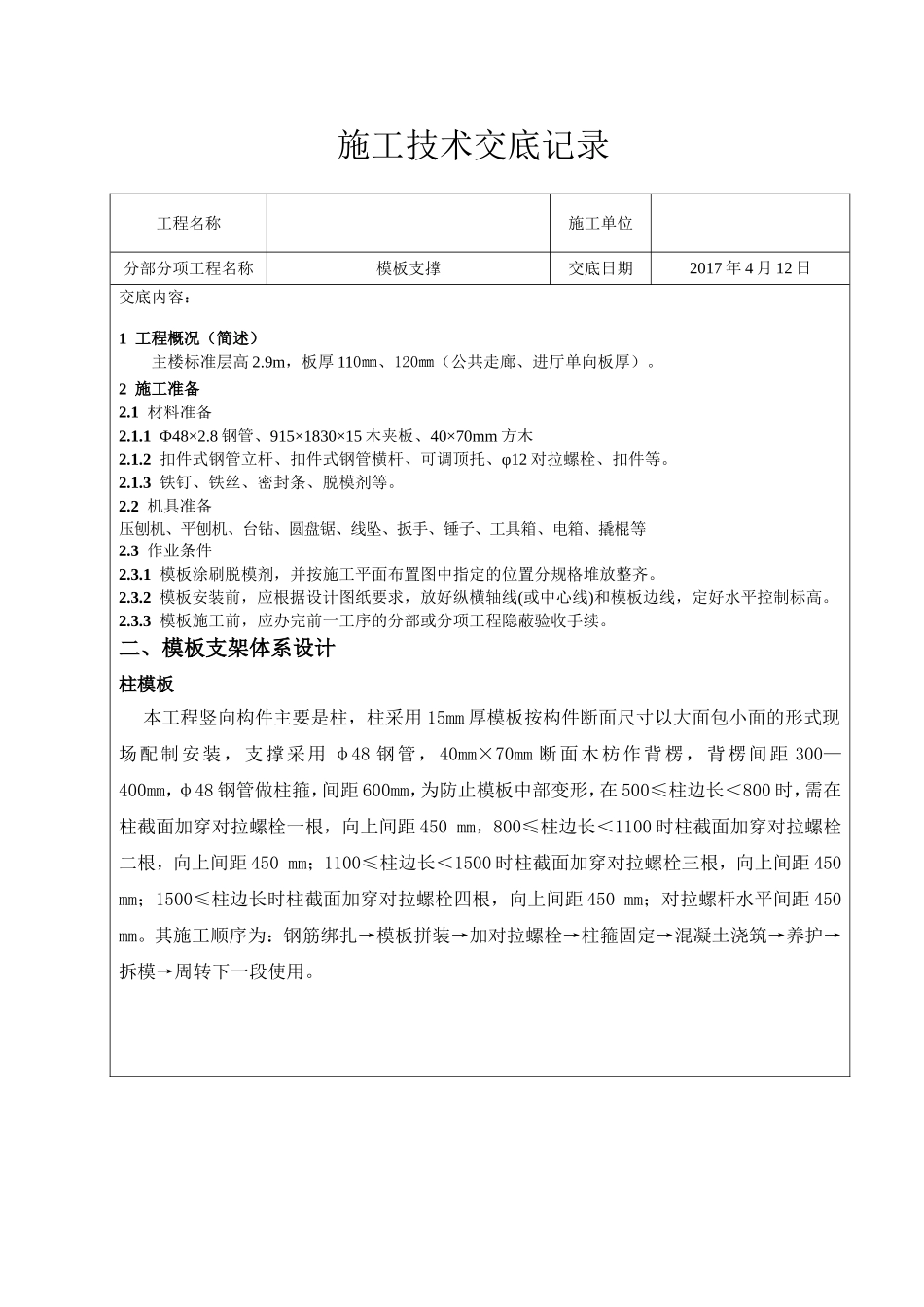

施工技术交底记录工程名称施工单位分部分项工程名称模板支撑交底日期2017年4月12日交底内容:1工程概况(简述)主楼标准层高2
9m,板厚110㎜、120㎜(公共走廊、进厅单向板厚)
2施工准备2
1材料准备2
1Ф48×2
8钢管、915×1830×15木夹板、40×70mm方木2
2扣件式钢管立杆、扣件式钢管横杆、可调顶托、φ12对拉螺栓、扣件等
3铁钉、铁丝、密封条、脱模剂等
2机具准备压刨机、平刨机、台钻、圆盘锯、线坠、扳手、锤子、工具箱、电箱、撬棍等2
3作业条件2
1模板涂刷脱模剂,并按施工平面布置图中指定的位置分规格堆放整齐
2模板安装前,应根据设计图纸要求,放好纵横轴线(或中心线)和模板边线,定好水平控制标高
3模板施工前,应办完前一工序的分部或分项工程隐蔽验收手续
二、模板支架体系设计柱模板本工程竖向构件主要是柱,柱采用15mm厚模板按构件断面尺寸以大面包小面的形式现场配制安装,支撑采用φ48钢管,40mm×70mm断面木枋作背楞,背楞间距300—400mm,φ48钢管做柱箍,间距600mm,为防止模板中部变形,在500≤柱边长<800时,需在柱截面加穿对拉螺栓一根,向上间距450mm,800≤柱边长<1100时柱截面加穿对拉螺栓二根,向上间距450mm;1100≤柱边长<1500时柱截面加穿对拉螺栓三根,向上间距450mm;1500≤柱边长时柱截面加穿对拉螺栓四根,向上间距450mm;对拉螺杆水平间距450mm
其施工顺序为:钢筋绑扎→模板拼装→加对拉螺栓→柱箍固定→混凝土浇筑→养护→拆模→周转下一段使用

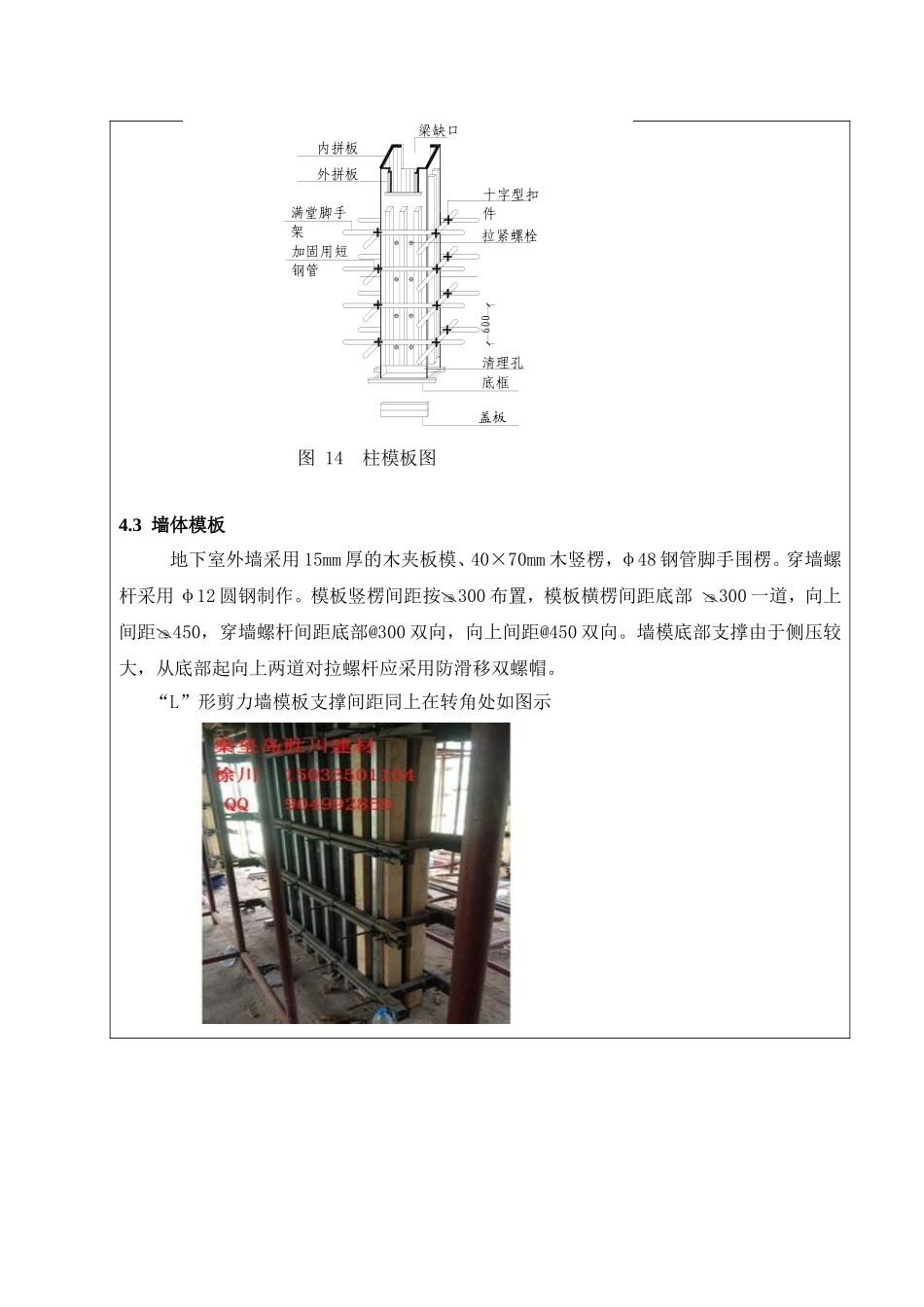

梁缺口外拼板柱模板图满堂脚手架加固用短钢管内拼板盖板清理孔底框600十字型扣件拉紧螺栓图14柱模板图4

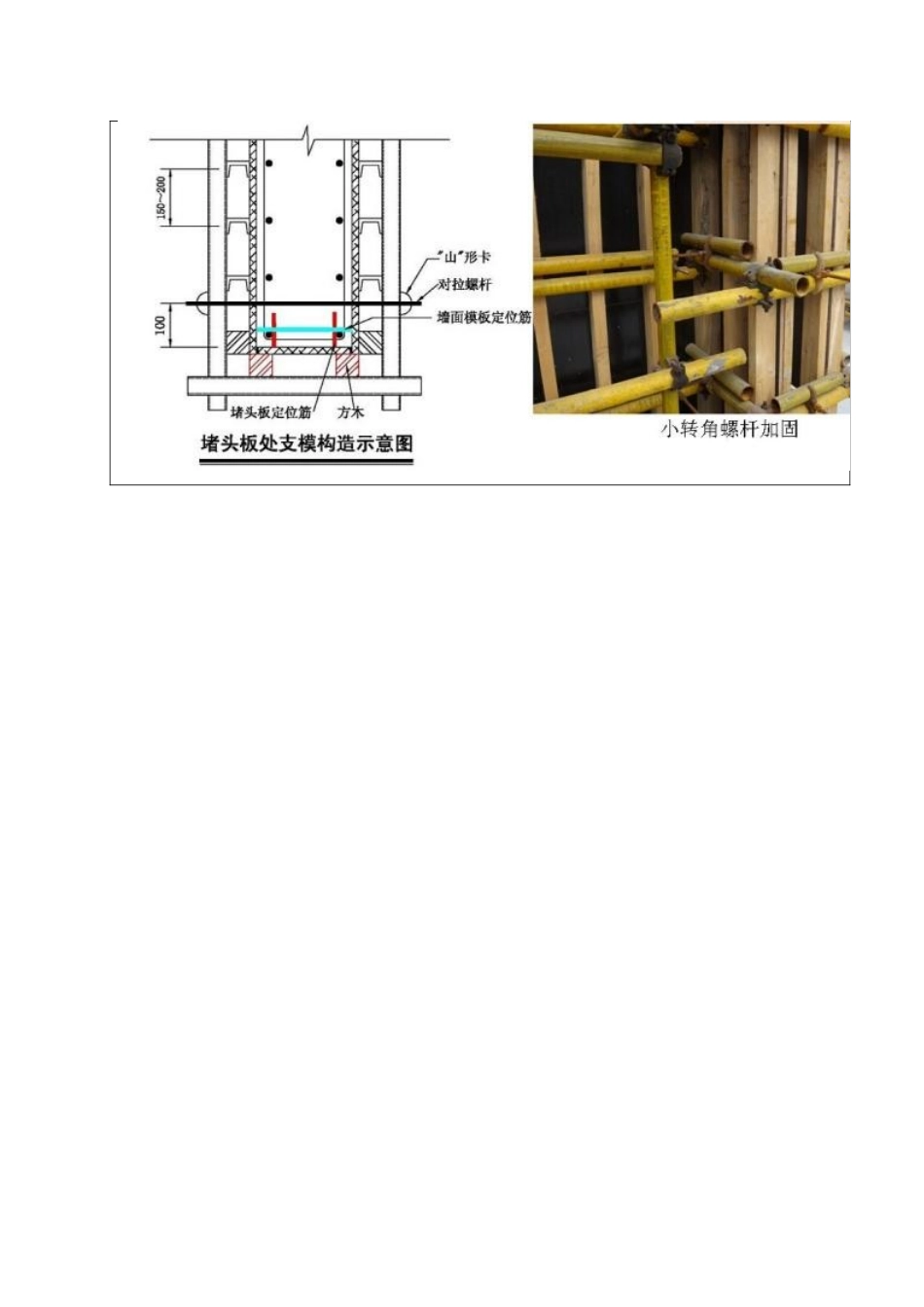

3墙体模板地下室外墙采用15mm厚的木夹板模、40×70mm木竖楞,φ48钢管脚手围楞
穿墙螺杆采用φ12圆
