路基、路面拼接施工方案第一章工程概况青银高速公路宁东至银川段改扩建工程第合同段全长,起讫桩号为
本项目采用全封闭、全立交高速公路标准,设计时速为,扩建方式为原路双侧拓宽由车道改为车道,原路基宽,扩建后路基宽
主要工程内容有旧桥拆除新建,路基工程,旧路面病害处置,新旧路基、路面衔接,路面整体加铺,互通立交改扩建,防护排水工程及交安设施等
路面拼接设置在扩建后的第二与第三车道分线处
旧路硬路肩路面挖除、铳刨成宽台阶,新旧路面完成横向拼接

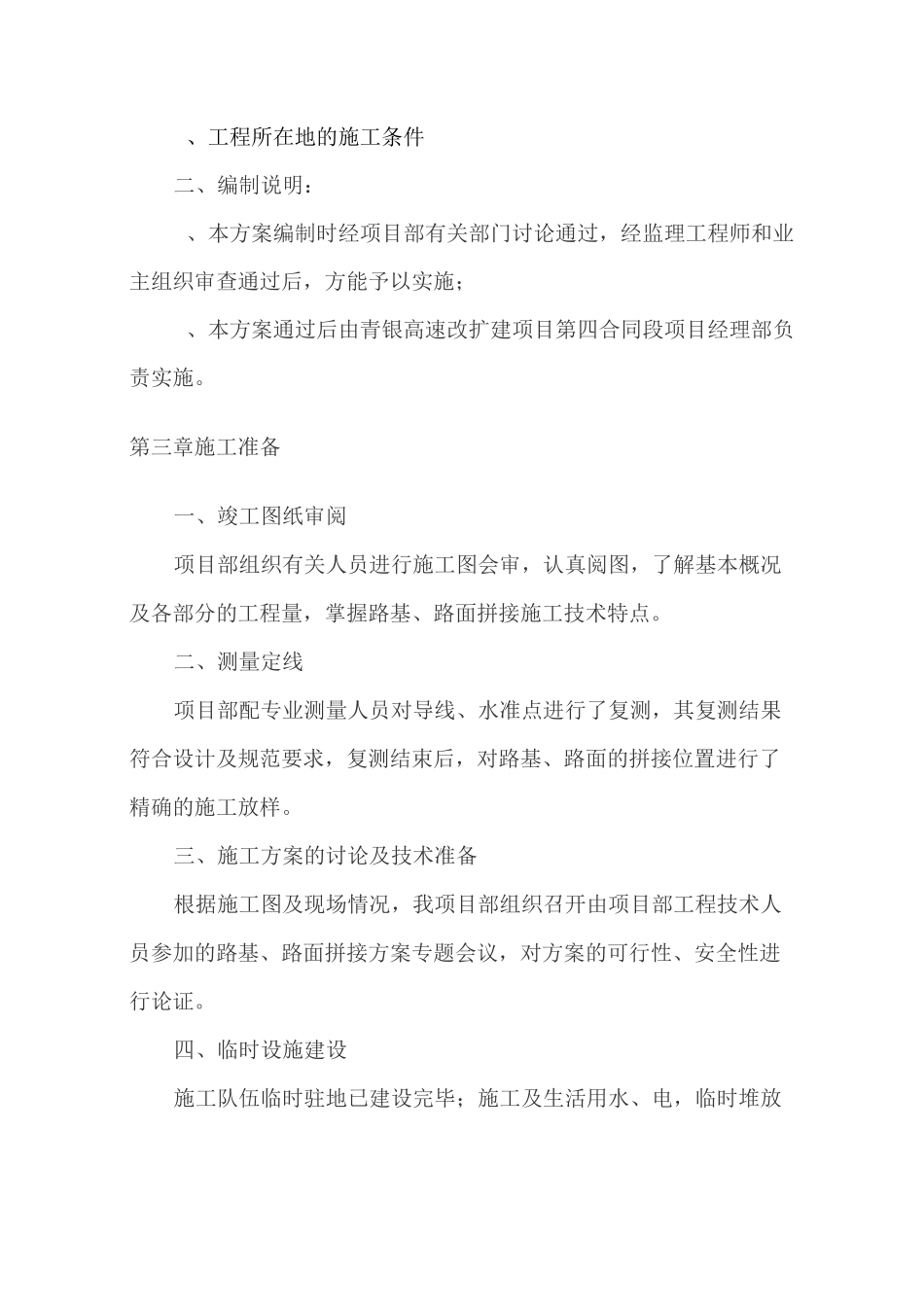

第二章编制说明一、方案编制依据、青银高速公路宁东至银川段改扩建工程施工招、投标文件;、施工设计图;、《公路沥青路面施工技术规范》();、《公路工程施工安全技术规范与施工规范对照手册》■、《公路路面基层施工技术细则》()、《公路路基施工技术规范》()、本项目的工程内容及工程特点、对本项目配置的施工资源能力及以往在类似高速公路上的施工经验、工程所在地的施工条件二、编制说明:、本方案编制时经项目部有关部门讨论通过,经监理工程师和业主组织审查通过后,方能予以实施;、本方案通过后由青银高速改扩建项目第四合同段项目经理部负责实施
第三章施工准备一、竣工图纸审阅项目部组织有关人员进行施工图会审,认真阅图,了解基本概况及各部分的工程量,掌握路基、路面拼接施工技术特点
二、测量定线项目部配专业测量人员对导线、水准点进行了复测,其复测结果符合设计及规范要求,复测结束后,对路基、路面的拼接位置进行了精确的施工放样
三、施工方案的讨论及技术准备根据施工图及现场情况,我项目部组织召开由项目部工程技术人员参加的路基、路面拼接方案专题会议,对方案的可行性、安全性进行论证
四、临时设施建设施工队伍临时驻地已建设完毕;施工及生活用水、电,临时堆放废渣的场地已落实;路基、路面拼接所需要的机具设备已落实;施工人员已落实,可随时到位
第四章施工计划一、路基、路面拼接:、年月曰至年月日
