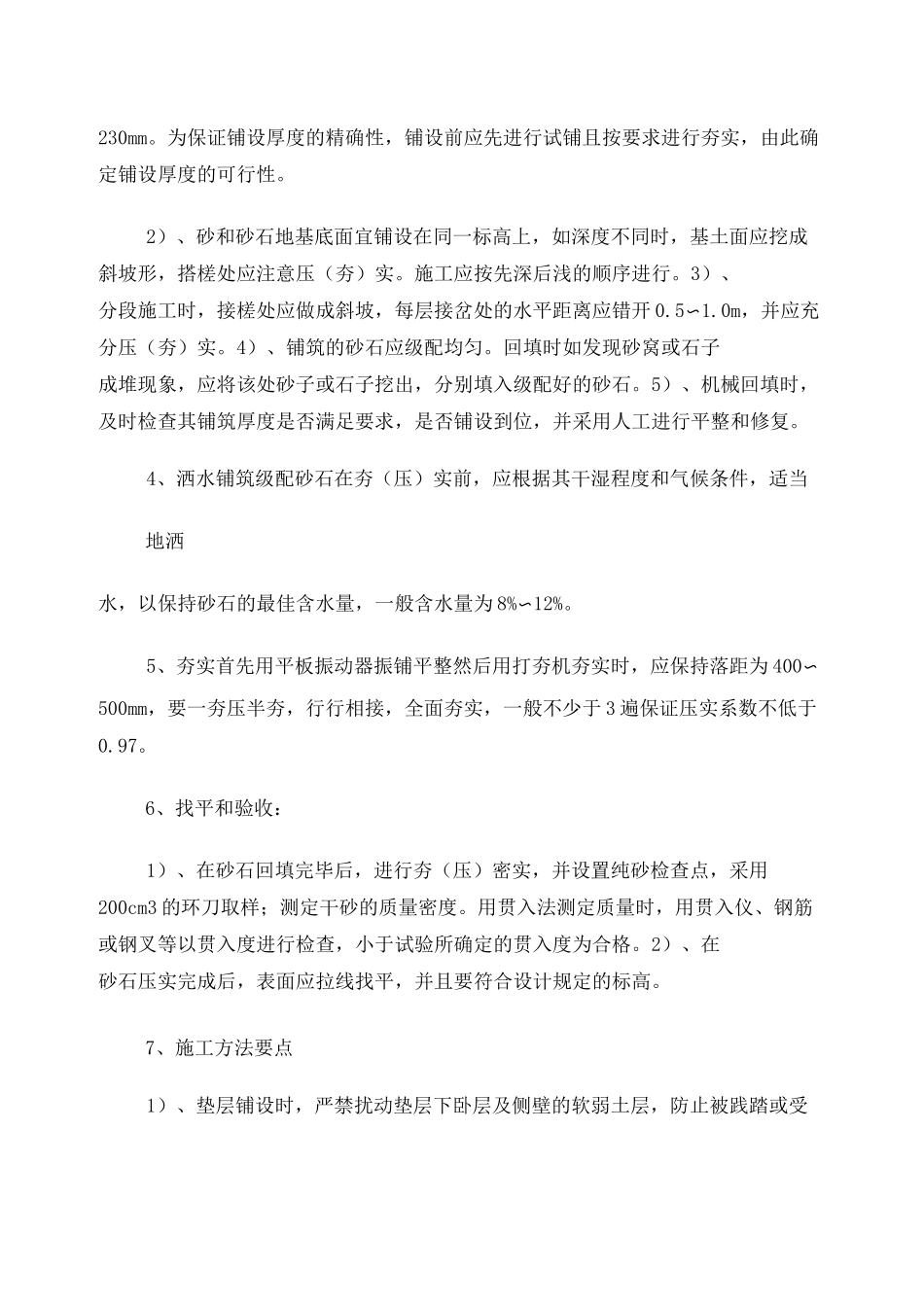

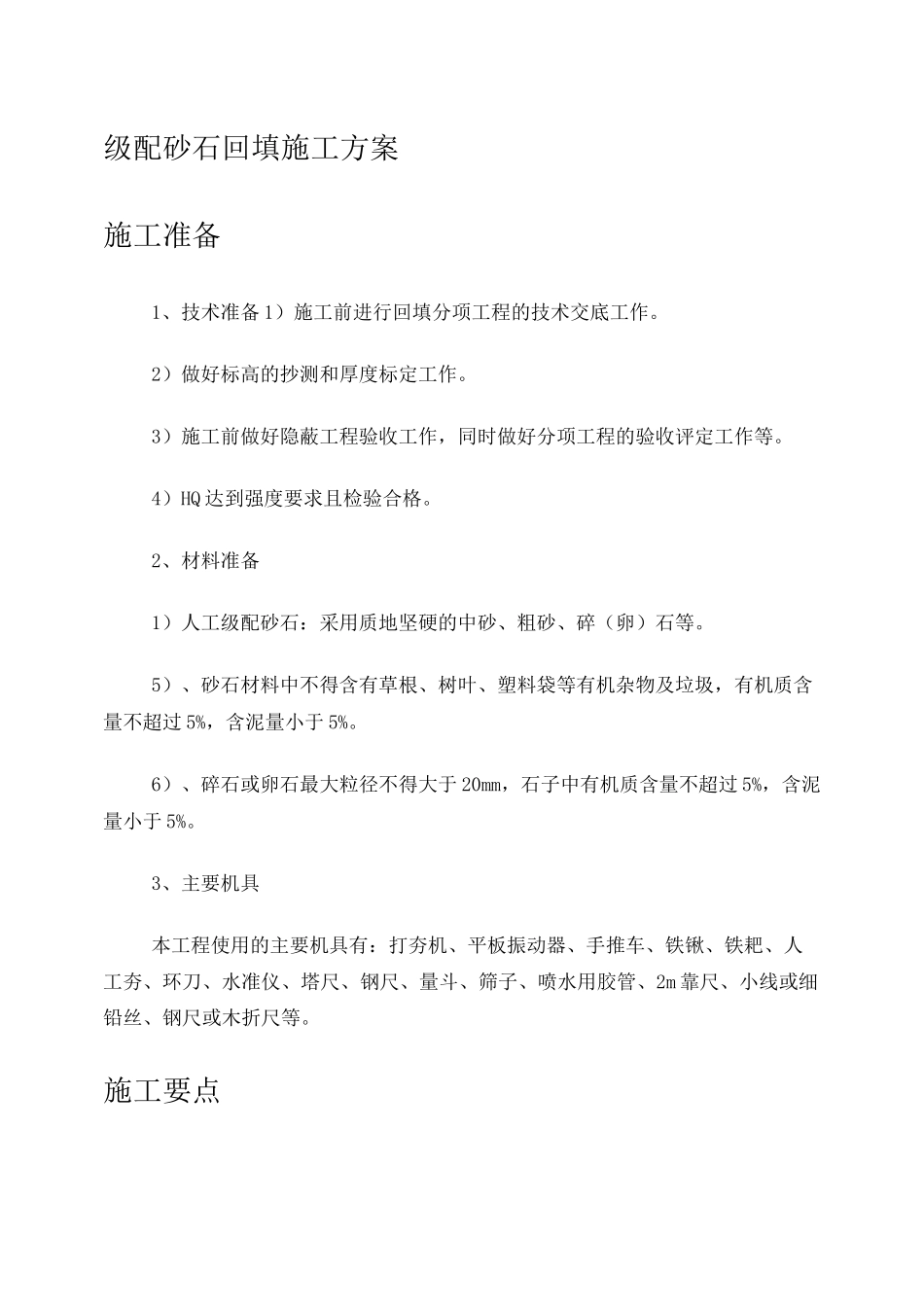

级配砂石回填施工方案施工准备1、技术准备 1)施工前进行回填分项工程的技术交底工作。2)做好标高的抄测和厚度标定工作。3)施工前做好隐蔽工程验收工作,同时做好分项工程的验收评定工作等。4)HQ 达到强度要求且检验合格。2、材料准备1)人工级配砂石:采用质地坚硬的中砂、粗砂、碎(卵)石等。5)、砂石材料中不得含有草根、树叶、塑料袋等有机杂物及垃圾,有机质含量不超过 5%,含泥量小于 5%。6)、碎石或卵石最大粒径不得大于 20mm,石子中有机质含量不超过 5%,含泥量小于 5%。3、主要机具本工程使用的主要机具有:打夯机、平板振动器、手推车、铁锹、铁耙、人工夯、环刀、水准仪、塔尺、钢尺、量斗、筛子、喷水用胶管、2m 靠尺、小线或细铅丝、钢尺或木折尺等。施工要点1、作业条件1)、设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在环墙弹上水平标高线或钉上水平标高木橛。2)、检查环墙周围基坑的边坡是否稳定,并清除基底上的浮土和积水。2、施工工艺流程施工工艺流程为:检验砂石质量 f 铺筑砂石 f 洒水 f 夯实 f找平验收。1)、本工程砂石垫层采用机械拌和、机械铲运、机械压实、人工配合的施工方法施工。2)、砂石级配搅拌和运输回填:(1)根据设计相关规范的要求,选定材料进场后,在施工场地内平整、宽阔位置,将砂子和石子进行分类堆放。(2)根据设计的砂石级配要求(砂:石子体积比为 4:6),提前进行拌合堆放。砂石搅拌时,用搅拌机将现场的砂、石按比例掺在一起,将拌合均匀的砂石料,单独堆放至另外场地,不得与未级配搅拌的砂、石放在一起,以方便回填使用。(3)对搅拌好的级配砂石进行技术鉴定,其质量和配比均应达到设计要求或规范的规定。(4)砂石回填时,采用装载机将已拌合均匀的砂石料运输到基坑内,根据已经超测好的标高点控制铺筑厚度,采用平行推进法进行铺筑。从而保护天然地基不受破坏,同时也对以填好的砂石垫层起到碾压密实的作用。3、铺筑砂石 1)、根据设计要求,完成后砂石垫层的厚度为 200mm,实际厚度与虚铺厚度的比值不得大于 0.9,由此计算砂石的虚铺厚度不小于230mm。为保证铺设厚度的精确性,铺设前应先进行试铺且按要求进行夯实,由此确定铺设厚度的可行性。2)、砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3)、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开 0...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

级配砂石回填施工方案[1]

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
