概述合理充足的劳动力组织是工程顺利进行的重要施工劳力资源保障
针对本标段工程数量、工程特点、招标文件的工期要求及我方拟定的施工方案、施工方法,本着“精干高效、合理组织、优化配置”的原则,进行施工人员配备
组织管理模式依照铁道部《关于积极倡导架子队管理模式的指导意见》管理要求,本标段工程各专业作业队人员配备采用架子队管理模式,坚持“依法用工、科学管理”的方针现场,按照“1152”基本要求配置,架子队设置一名专职队长、一名技术负责人,技术、质量、安全、试验、材料五大关键人员以及领工员和工班长两个领班负责人等主要人员,主要人员由我单位正式职工担任,均具有相应的作业技能,并经过岗位培训,持证上岗
“架子队”主要人员组成名单附后
劳务人员纳入架子队统一集中管理,由架子队按照施工组织安排,统筹安排劳务作业任务
对劳务队伍实行的规范化、程序化、动态化管理

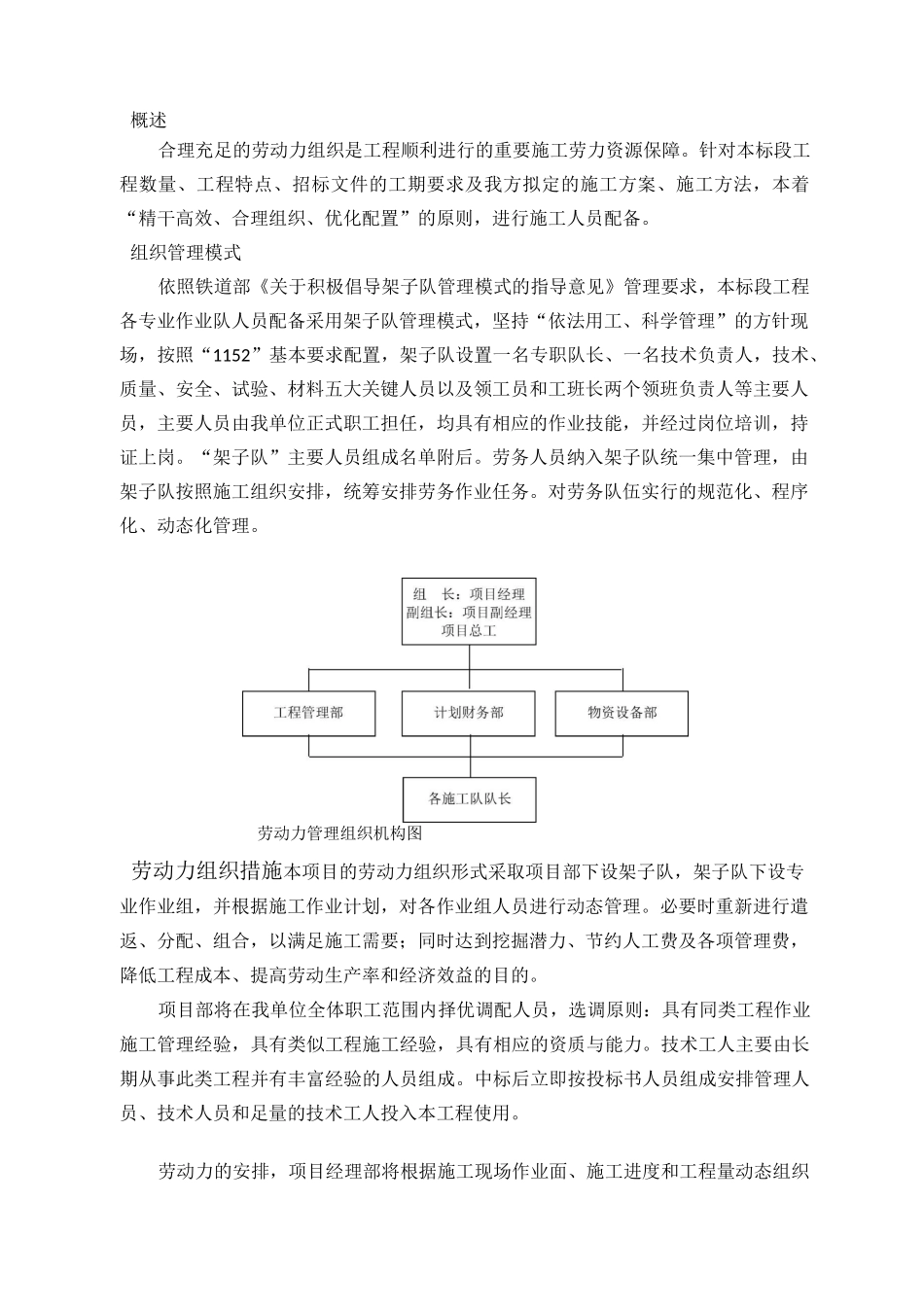

劳动力管理组织机构图劳动力组织措施本项目的劳动力组织形式采取项目部下设架子队,架子队下设专业作业组,并根据施工作业计划,对各作业组人员进行动态管理
必要时重新进行遣返、分配、组合,以满足施工需要;同时达到挖掘潜力、节约人工费及各项管理费,降低工程成本、提高劳动生产率和经济效益的目的
项目部将在我单位全体职工范围内择优调配人员,选调原则:具有同类工程作业施工管理经验,具有类似工程施工经验,具有相应的资质与能力
技术工人主要由长期从事此类工程并有丰富经验的人员组成
中标后立即按投标书人员组成安排管理人员、技术人员和足量的技术工人投入本工程使用
劳动力的安排,项目经理部将根据施工现场作业面、施工进度和工程量动态组织调配各架子队的劳动力,各架子队之间既分工又相互协调
劳力组织原则:突出施工重点,确保施工中技术力量到位,技术工种配套、齐全、数量充足,并略有富裕;根据工期目标和进度计划安排,确保各工序施工技术工种适当,数量满足进度要求;抽调精兵强将
