第 1 页1编制依据 22工程概况及要求 22
1 工程概况错误
2 施工要求 23试压组织机构 24试压 34
1 试压准备错误
2 压力试验 35质量保证及控制措施 65
1 质量控制体系 65
2 质量保证措施 76HSE 保证措施 76
1 HSE 组织机构 76
2 安全保证措施 87资源需求计划 97
1 人力资源需求计划 97
2 施工机具使用计划 9工作危险性分析〔JHA〕报告 10附表换热器清单1、编制依据1
1、《石油化工换热设备施工及验收标准》SH3532-20051
2、《管壳式换热器》GB151—19991
3、《石油化工施工安全技术规程》SH3505—19991
4、《空冷式换热器》GB/T15386-19941
5、换热器设备随机资料第 2 页2、工程概况及要求2
1 工程概况2
2 施工要求2
1、试压时必须科学计划,保证工期
2、试压过程中必须充分考虑安全因素,并保证试压质量
3、压力试验之后,废水不得随意排放,必须用软管或临时管线排放到业主指定或允许排放的地点,保证现场环境卫生
3、试压组织机构试压小组组长:试压小组副组长:试压小组组质量管HSE 监督:4、试压4
1 试压准备4
1 换热器在试压前应具备如下条件,方可进行试压:①换热器试压方案已经报审通过;② 试压前施工单位质检员、施工技术员会同建设单位代表和监理代表、总包专工对换热设备已经全面检查、核对,确认无误后方可试压;③ 试压所用的压力表已经校验且在有效期内,精度不低于 1
6 级,压力表的量程宜为试验压力的 2 倍,但不得低于 1

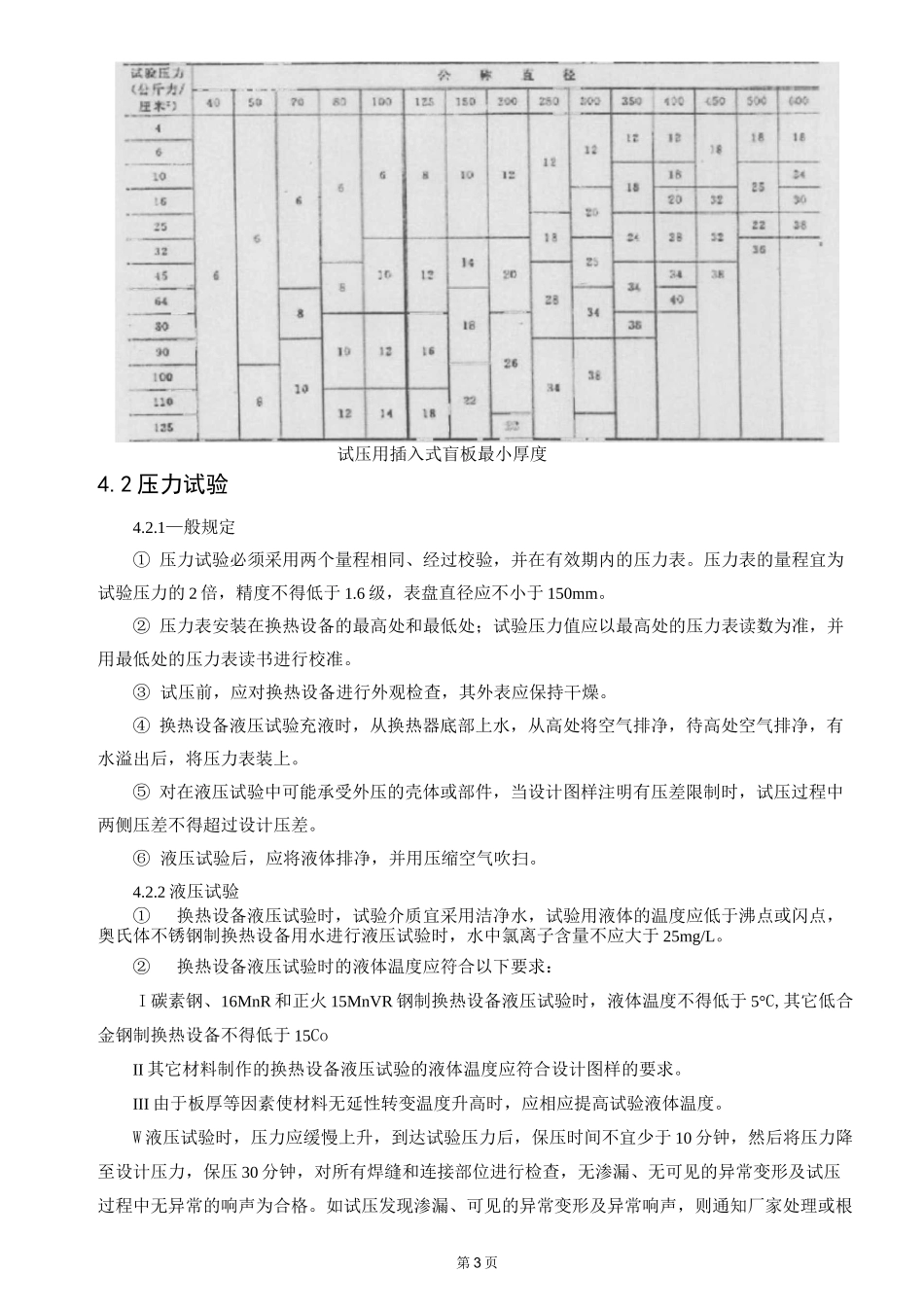

5 倍且不得高于 3 倍;④ 换热器试压用临时盲板厚度确实定依据“试压用插入式盲板最小厚度”得到;⑤ 试压所用的机械、工具、材料到位;换热设备的随机资料、螺栓垫片齐全;设备记录齐全,配件齐全;⑥
