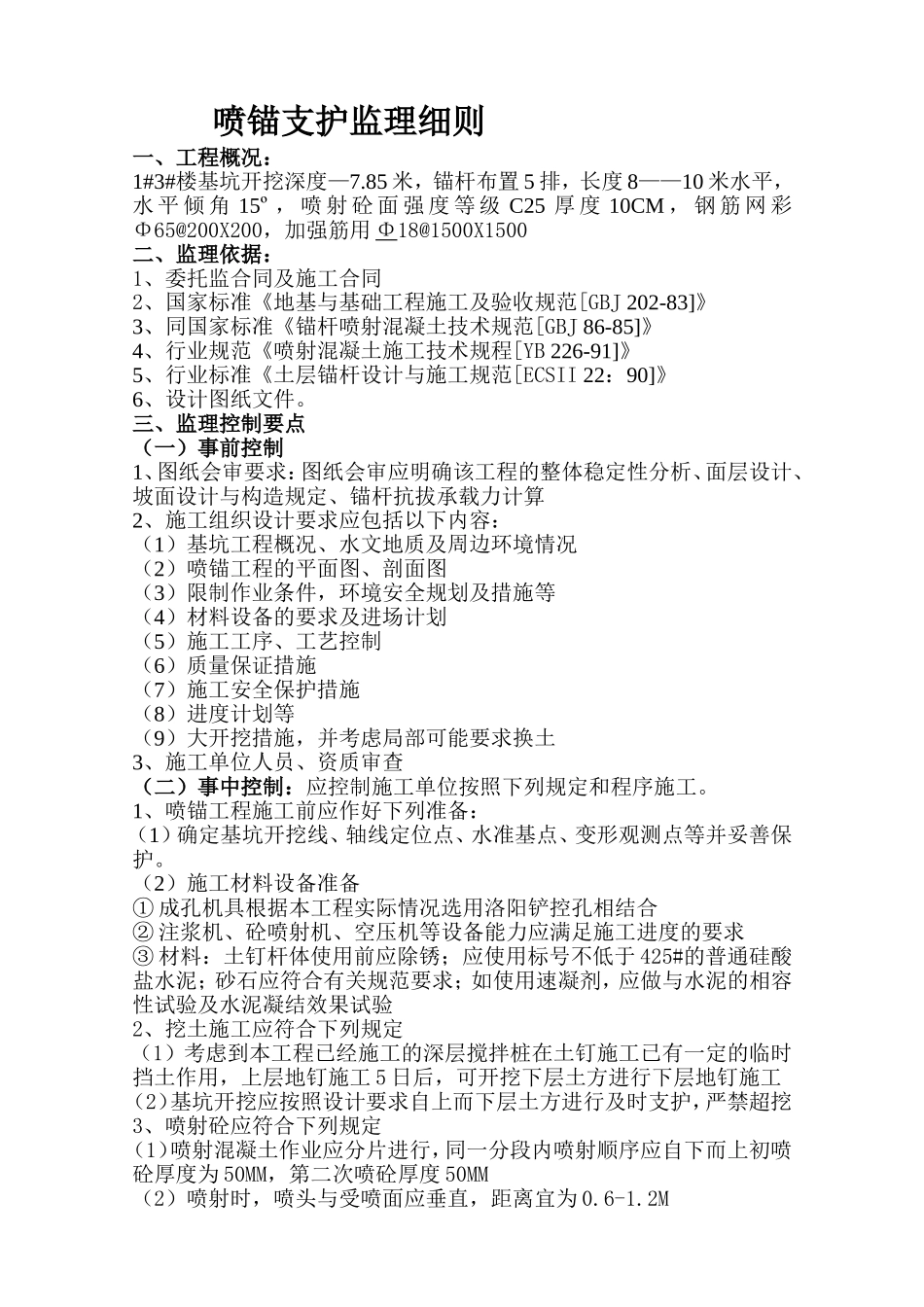

喷锚支护监理细则一、工程概况:1#3#楼基坑开挖深度—7
85米,锚杆布置5排,长度8——10米水平,水平倾角15º,喷射砼面强度等级C25厚度10CM,钢筋网彩Φ65@200X200,加强筋用Φ18@1500X1500二、监理依据:1、委托监合同及施工合同2、国家标准《地基与基础工程施工及验收规范[GBJ202-83]》3、同国家标准《锚杆喷射混凝土技术规范[GBJ86-85]》4、行业规范《喷射混凝土施工技术规程[YB226-91]》5、行业标准《土层锚杆设计与施工规范[ECSII22:90]》6、设计图纸文件
三、监理控制要点(一)事前控制1、图纸会审要求:图纸会审应明确该工程的整体稳定性分析、面层设计、坡面设计与构造规定、锚杆抗拔承载力计算2、施工组织设计要求应包括以下内容:(1)基坑工程概况、水文地质及周边环境情况(2)喷锚工程的平面图、剖面图(3)限制作业条件,环境安全规划及措施等(4)材料设备的要求及进场计划(5)施工工序、工艺控制(6)质量保证措施(7)施工安全保护措施(8)进度计划等(9)大开挖措施,并考虑局部可能要求换土3、施工单位人员、资质审查(二)事中控制:应控制施工单位按照下列规定和程序施工
1、喷锚工程施工前应作好下列准备:(1)确定基坑开挖线、轴线定位点、水准基点、变形观测点等并妥善保护

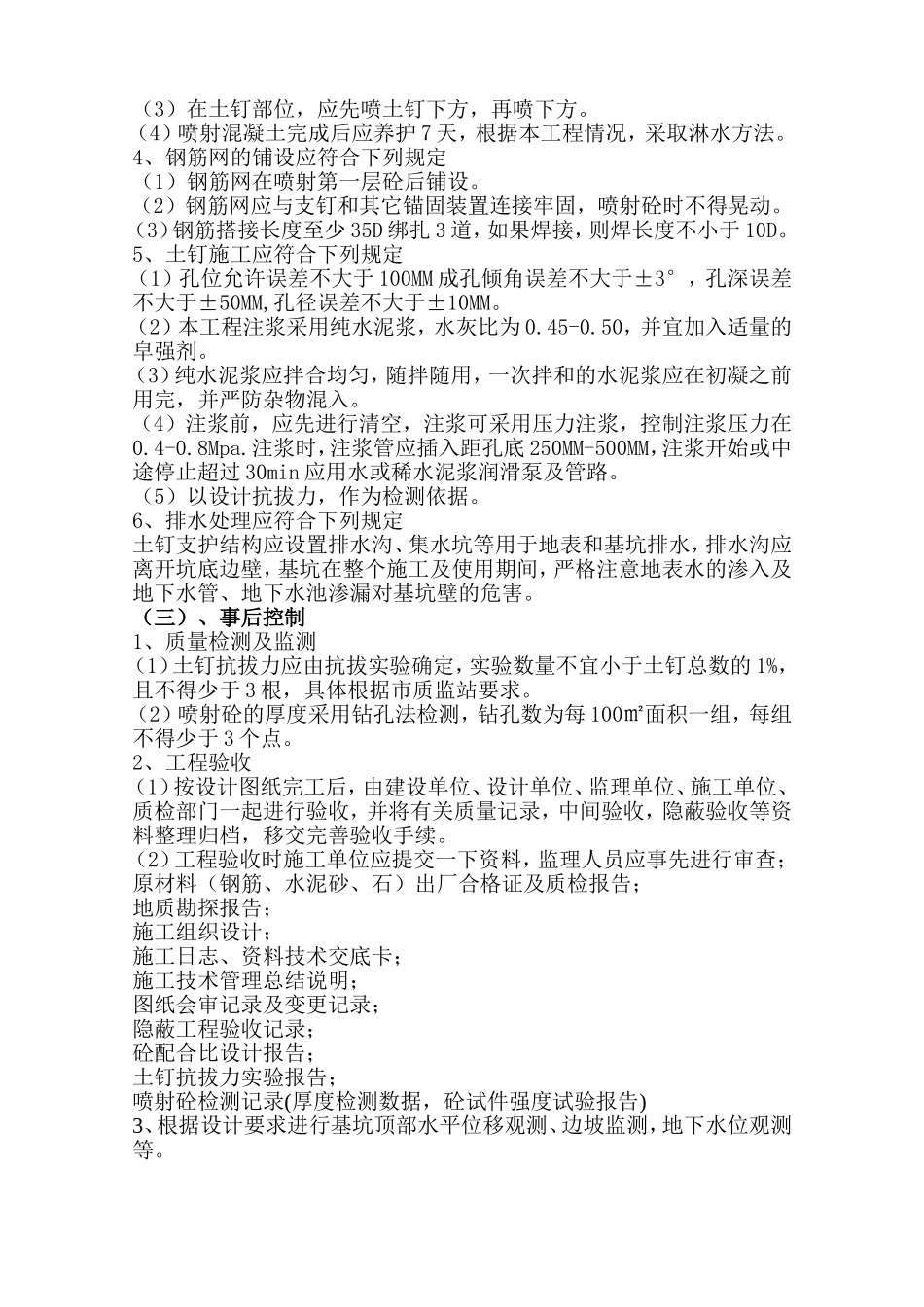

(2)施工材料设备准备①成孔机具根据本工程实际情况选用洛阳铲控孔相结合②注浆机、砼喷射机、空压机等设备能力应满足施工进度的要求③材料:土钉杆体使用前应除锈;应使用标号不低于425#的普通硅酸盐水泥;砂石应符合有关规范要求;如使用速凝剂,应做与水泥的相容性试验及水泥凝结效果试验2、挖土施工应符合下列规定(1)考虑到本工程已经施工的深层搅拌桩在土钉施工已有一定的临时挡土作用,上层地钉施工5日后,可开挖下层土方进行下层地钉施工(2)基坑开挖应按照设计要求自上而下层土
