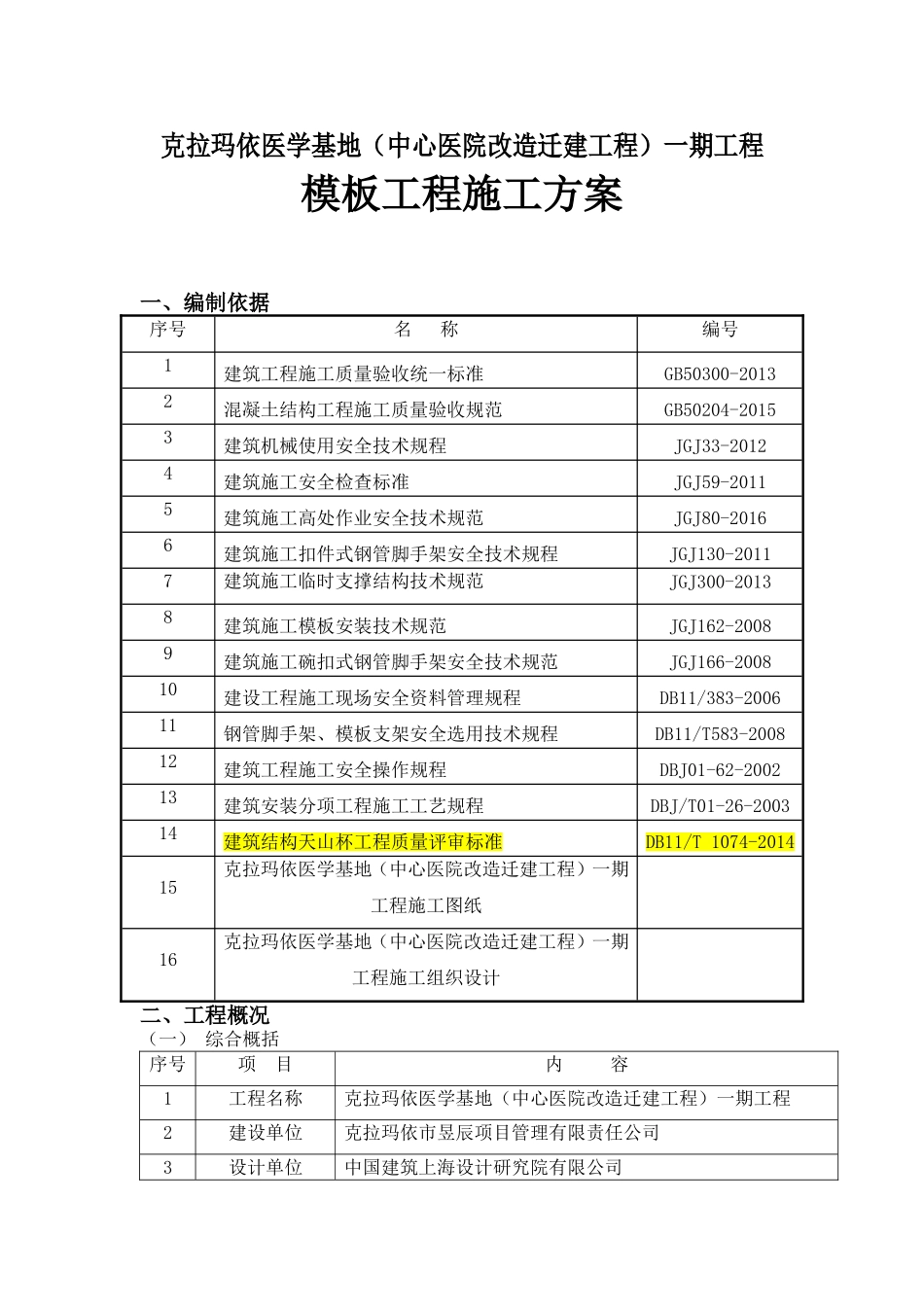

克拉玛依医学基地(中心医院改造迁建工程)一期工程模板工程施工方案一、编制依据序号名称编号1建筑工程施工质量验收统一标准GB50300-20132混凝土结构工程施工质量验收规范GB50204-20153建筑机械使用安全技术规程JGJ33-20124建筑施工安全检查标准JGJ59-20115建筑施工高处作业安全技术规范JGJ80-20166建筑施工扣件式钢管脚手架安全技术规程JGJ130-20117建筑施工临时支撑结构技术规范JGJ300-20138建筑施工模板安装技术规范JGJ162-20089建筑施工碗扣式钢管脚手架安全技术规范JGJ166-200810建设工程施工现场安全资料管理规程DB11/383-200611钢管脚手架、模板支架安全选用技术规程DB11/T583-200812建筑工程施工安全操作规程DBJ01-62-200213建筑安装分项工程施工工艺规程DBJ/T01-26-200314建筑结构天山杯工程质量评审标准DB11/T1074-201415克拉玛依医学基地(中心医院改造迁建工程)一期工程施工图纸16克拉玛依医学基地(中心医院改造迁建工程)一期工程施工组织设计二、工程概况(一)综合概括序号项目内容1工程名称克拉玛依医学基地(中心医院改造迁建工程)一期工程2建设单位克拉玛依市昱辰项目管理有限责任公司3设计单位中国建筑上海设计研究院有限公司4勘察单位江苏省地质工程勘察院5监理单位新疆天麒工程项目管理咨询有限责任公司6施工单位歌山建设集团有限公司7建设地点东侧为厚利路、西侧为安定路、南侧为博学路、北侧为滨湖路8工期有效工期700天
(2017年4月1日--2019年10月31日)9工程质量等级确保合格

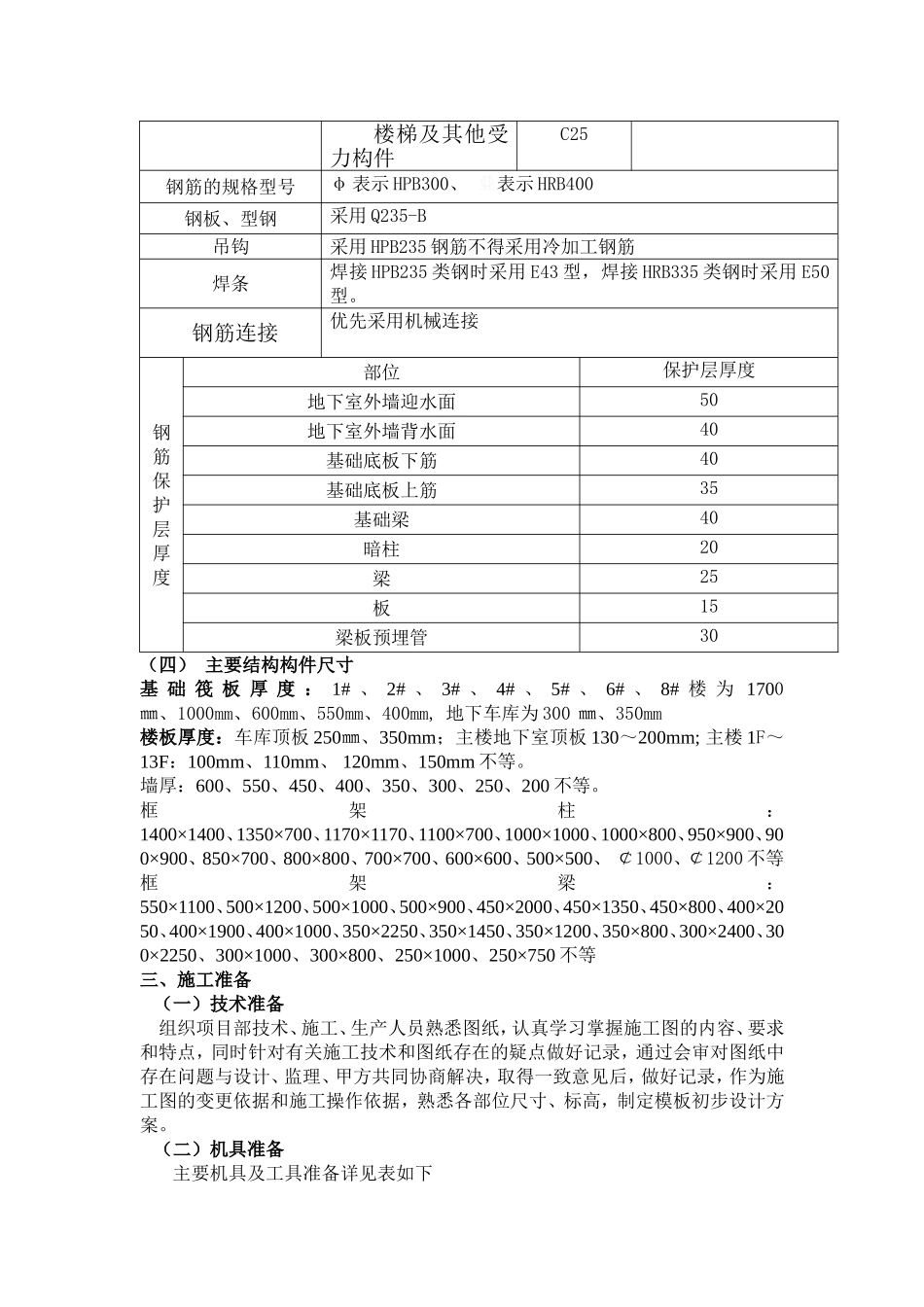

(二)建筑概况建筑面积总建筑面积23万平方层数5~13层不等层高负二层:5~6
15m、负一层:5~5
6m、一层:5m、2~4层:4
2~5m、五层以上为4
