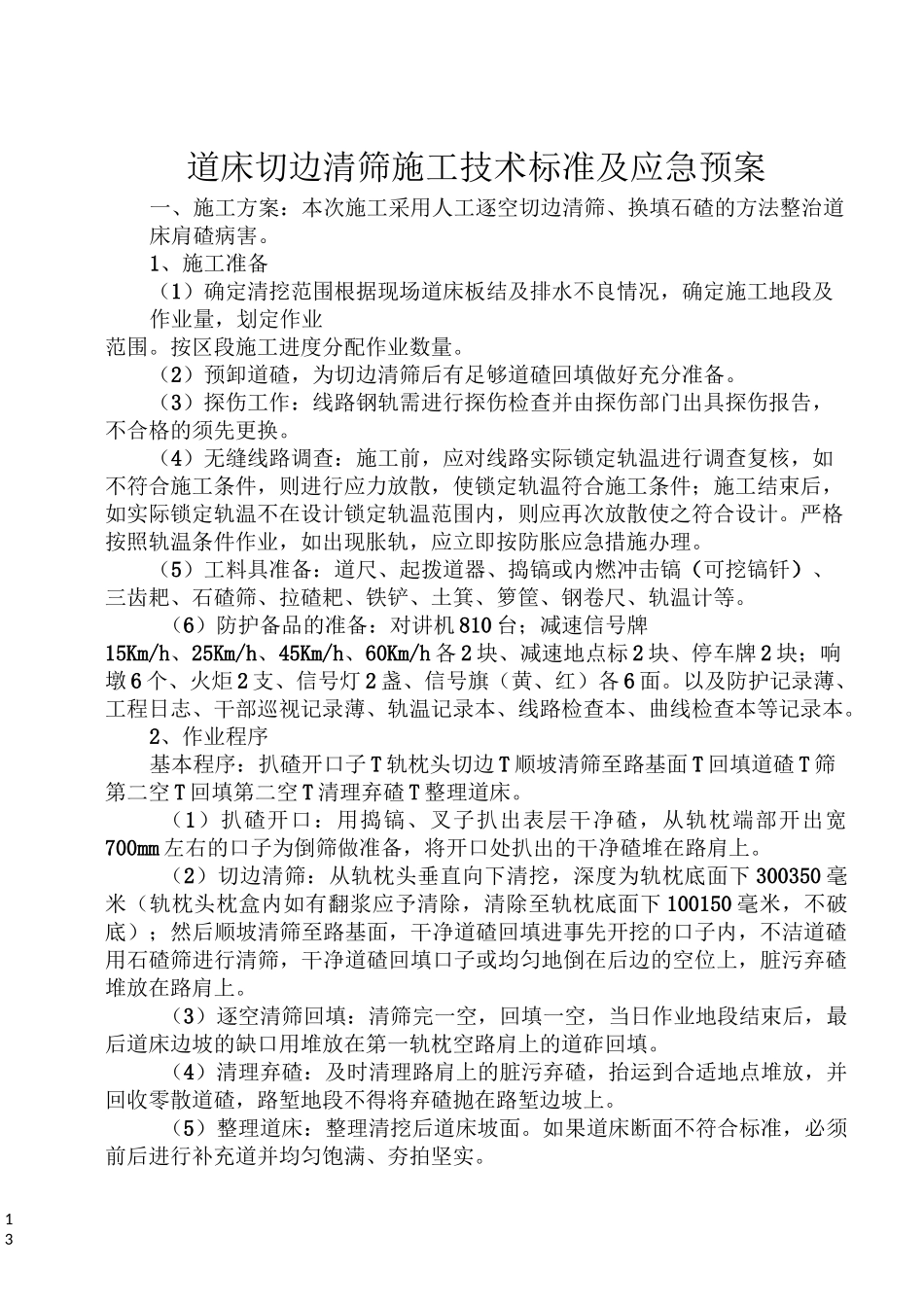

13道床切边清筛施工技术标准及应急预案一、施工方案:本次施工采用人工逐空切边清筛、换填石碴的方法整治道床肩碴病害
1、施工准备(1)确定清挖范围根据现场道床板结及排水不良情况,确定施工地段及作业量,划定作业范围
按区段施工进度分配作业数量
(2)预卸道碴,为切边清筛后有足够道碴回填做好充分准备
(3)探伤工作:线路钢轨需进行探伤检查并由探伤部门出具探伤报告,不合格的须先更换
(4)无缝线路调查:施工前,应对线路实际锁定轨温进行调查复核,如不符合施工条件,则进行应力放散,使锁定轨温符合施工条件;施工结束后,如实际锁定轨温不在设计锁定轨温范围内,则应再次放散使之符合设计
严格按照轨温条件作业,如出现胀轨,应立即按防胀应急措施办理
(5)工料具准备:道尺、起拨道器、捣镐或内燃冲击镐(可挖镐钎)、三齿耙、石碴筛、拉碴耙、铁铲、土箕、箩筐、钢卷尺、轨温计等
(6)防护备品的准备:对讲机 810 台;减速信号牌15Km/h、25Km/h、45Km/h、60Km/h 各 2 块、减速地点标 2 块、停车牌 2 块;响墩 6 个、火炬 2 支、信号灯 2 盏、信号旗(黄、红)各 6 面
以及防护记录薄、工程日志、干部巡视记录薄、轨温记录本、线路检查本、曲线检查本等记录本
2、作业程序基本程序:扒碴开口子 T 轨枕头切边 T 顺坡清筛至路基面 T 回填道碴 T 筛第二空 T 回填第二空 T 清理弃碴 T 整理道床
(1)扒碴开口:用捣镐、叉子扒出表层干净碴,从轨枕端部开出宽700mm 左右的口子为倒筛做准备,将开口处扒出的干净碴堆在路肩上
(2)切边清筛:从轨枕头垂直向下清挖,深度为轨枕底面下 300350 毫米(轨枕头枕盒内如有翻浆应予清除,清除至轨枕底面下 100150 毫米,不破底);然后顺坡清筛至路基面,干净道碴回填进事先开挖的口子内,不洁道碴用石碴筛进行清筛,干净道碴回填口子或均匀
