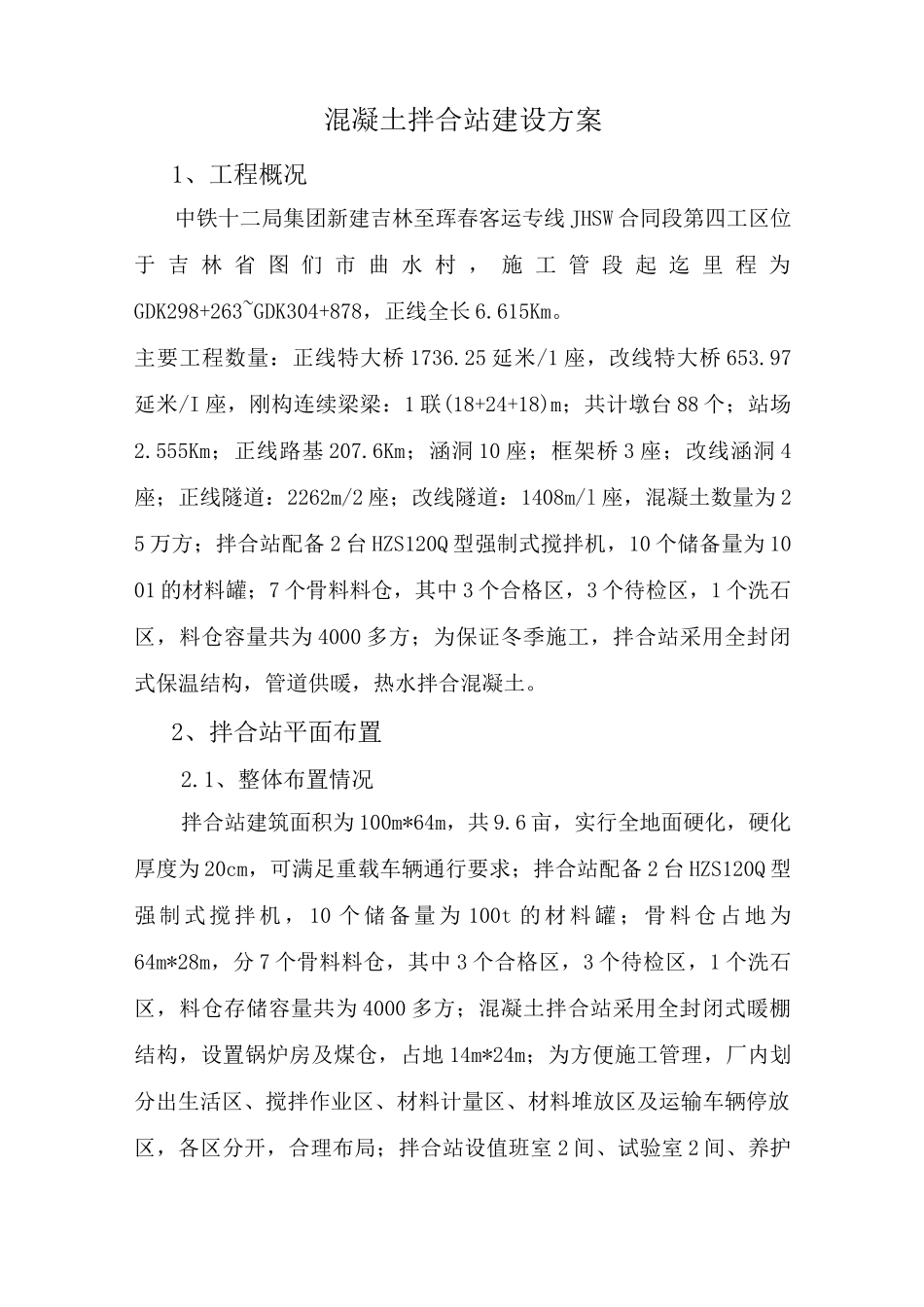

隸士粕擬设方案中铁十二局吉图珲铁路客专 VI 标指挥部第四工区二 0—年六月混凝土拌合站建设方案1、工程概况中铁十二局集团新建吉林至珲春客运专线 JHSW 合同段第四工区位于 吉 林 省 图 们 市 曲 水 村 , 施 工 管 段 起 迄 里 程 为GDK298+263~GDK304+878,正线全长 6
主要工程数量:正线特大桥 1736
25 延米/1 座,改线特大桥 653
97延米/I 座,刚构连续梁梁:1 联(18+24+18)m;共计墩台 88 个;站场2
555Km;正线路基 207
6Km;涵洞 10 座;框架桥 3 座;改线涵洞 4座;正线隧道:2262m/2 座;改线隧道:1408m/l 座,混凝土数量为 25 万方;拌合站配备 2 台 HZS120Q 型强制式搅拌机,10 个储备量为 1001 的材料罐;7 个骨料料仓,其中 3 个合格区,3 个待检区,1 个洗石区,料仓容量共为 4000 多方;为保证冬季施工,拌合站采用全封闭式保温结构,管道供暖,热水拌合混凝土
2、拌合站平面布置2
1、整体布置情况拌合站建筑面积为 100m*64m,共 9

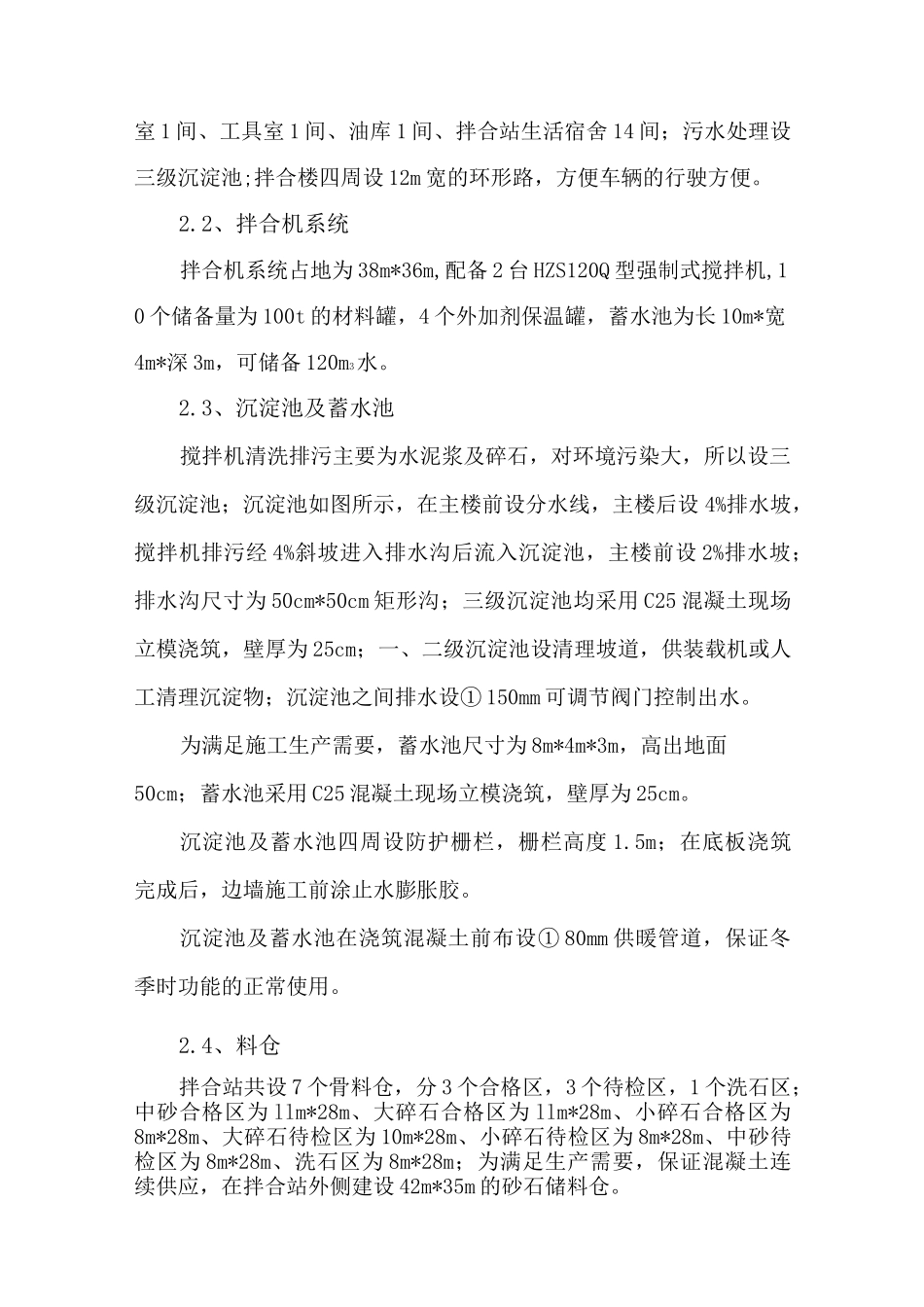

6 亩,实行全地面硬化,硬化厚度为 20cm,可满足重载车辆通行要求;拌合站配备 2 台 HZS120Q 型强 制 式 搅 拌 机 , 10 个 储 备 量 为 100t 的 材 料 罐 ; 骨 料 仓 占 地 为64m*28m,分 7 个骨料料仓,其中 3 个合格区,3 个待检区,1 个洗石区,料仓存储容量共为 4000 多方;混凝土拌合站采用全封闭式暖棚结构,设置锅炉房及煤仓,占地 14m*24m;为方便施工管理,厂内划分出生活区、搅拌作业区、材料计量区、材料堆放区及运输车辆停放区,各区分开,合理布局;拌合站设值班室 2 间、试验室 2 间、养护室 1 间、工具室 1 间、油库 1 间、拌合站生
