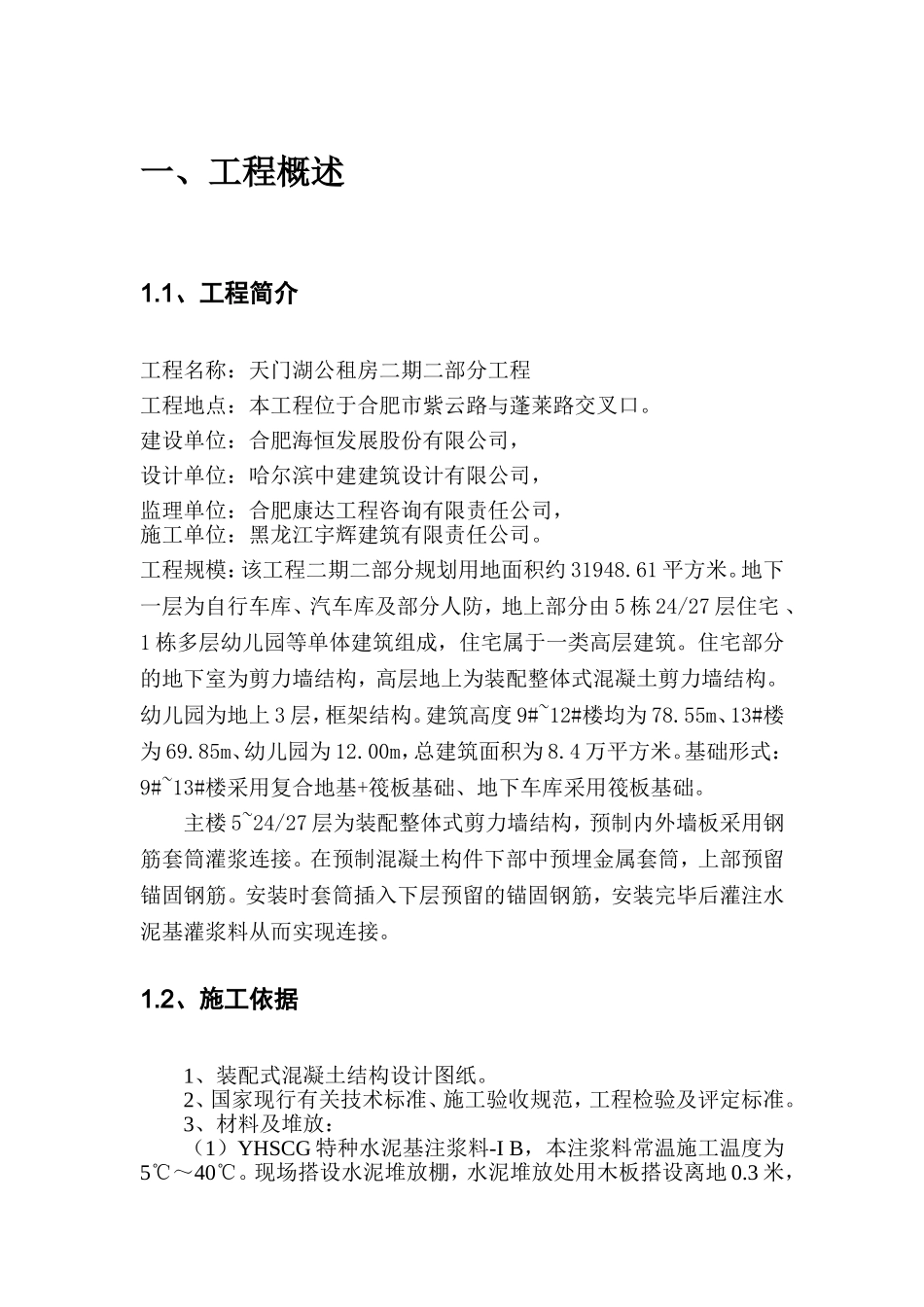

公租房二期二部分工程注浆施工方案目录一、工程概述............................................................................................11.1、工程简介.....................................................................................11.2、施工依据.....................................................................................2二、施工顺序............................................................................................32.1、工艺原理及流程.........................................................................32.2、施工步骤.....................................................................................7三、质量控制............................................................................................8四、安全文明措施....................................................................................9一、工程概述1.1、工程简介工程名称:天门湖公租房二期二部分工程工程地点:本工程位于合肥市紫云路与蓬莱路交叉口。建设单位:合肥海恒发展股份有限公司,设计单位:哈尔滨中建建筑设计有限公司,监理单位:合肥康达工程咨询有限责任公司,施工单位:黑龙江宇辉建筑有限责任公司。工程规模:该工程二期二部分规划用地面积约31948.61平方米。地下一层为自行车库、汽车库及部分人防,地上部分由5栋24/27层住宅、1栋多层幼儿园等单体建筑组成,住宅属于一类高层建筑。住宅部分的地下室为剪力墙结构,高层地上为装配整体式混凝土剪力墙结构。幼儿园为地上3层,框架结构。建筑高度9#~12#楼均为78.55m、13#楼为69.85m、幼儿园为12.00m,总建筑面积为8.4万平方米。基础形式:9#~13#楼采用复合地基+筏板基础、地下车库采用筏板基础。主楼5~24/27层为装配整体式剪力墙结构,预制内外墙板采用钢筋套筒灌浆连接。在预制混凝土构件下部中预埋金属套筒,上部预留锚固钢筋。安装时套筒插入下层预留的锚固钢筋,安装完毕后灌注水泥基灌浆料从而实现连接。1.2、施工依据1、装配式混凝土结构设计图纸。2、国家现行有关技术标准、施工验收规范,工程检验及评定标准。3、材料及堆放:(1)YHSCG特种水泥基注浆料-IB,本注浆料常温施工温度为5℃~40℃。现场搭设水泥堆放棚,水泥堆放处用木板搭设离地0.3米,板上铺设双层塑料布作为防潮隔离板。(2)水:应采用饮用自来水,使用其它水源时,应符合《混凝土用水标准》(JGJ63-2006)的规定。4、施工设备及器具注浆泵:采用发电机型号YS8024注浆机;量程为10kg的电子计量称:用于称量水及注浆料;带刻度的2L塑料杯;容积200-300L的塑料桶;筛网;手持式砂浆搅拌器(可调速);注浆机;堵孔塞(足量);水桶若干,盛水用。5、计量要求:B型注浆料加水量为注浆料重量的13%~14%,搅拌时间应在5分钟以上,以搅拌均匀无结块为准,静置约2分钟排气,然后装入注浆机中进行注浆作业。拌和用水应采用饮用水,使用其它水源时,应符合《混凝土用水标准》(JGJ63-2006)的规定。6、按照设计注浆要求进行试验注浆,以确定注浆压力,注浆配合比等数据是否满足设计要求。通过吹风办法确定注浆孔通畅,检查是否污染,表面砼是否坚实,在注浆前24小时应充分浇水湿润,竖向构件应用同结构同强度或提高一个强度等级强度的水泥砂浆或细石砼密封,一天后方可注浆。注浆顺序按照设计由外向内的要求,按照图纸设计拆分图编号,及时做好施工质量记录。二、施工顺序2.1、工艺原理及流程2.1.1工艺原理装配式构件安装施工工法其核心技术为构件在工厂加工生产,现场采用装配式施工,采用吊车吊装预制外墙板、预制内墙板、预制叠合板、预制楼梯、预制阳台、预制女儿墙等构件,提高了施工的效率,缩短了施工工期,减少了现场建筑垃圾,为保护环境做出了巨大贡献。主要工艺原理有以下几点:1、按照标准化进行设计,根据结构、建筑的特点将内墙、外墙、楼梯、阳台、顶板、女儿墙等构件进行拆分,并制定生产及吊装顺序,在工厂内进行标准化生产,由现场5台塔吊及一辆35吨汽车吊车配...
