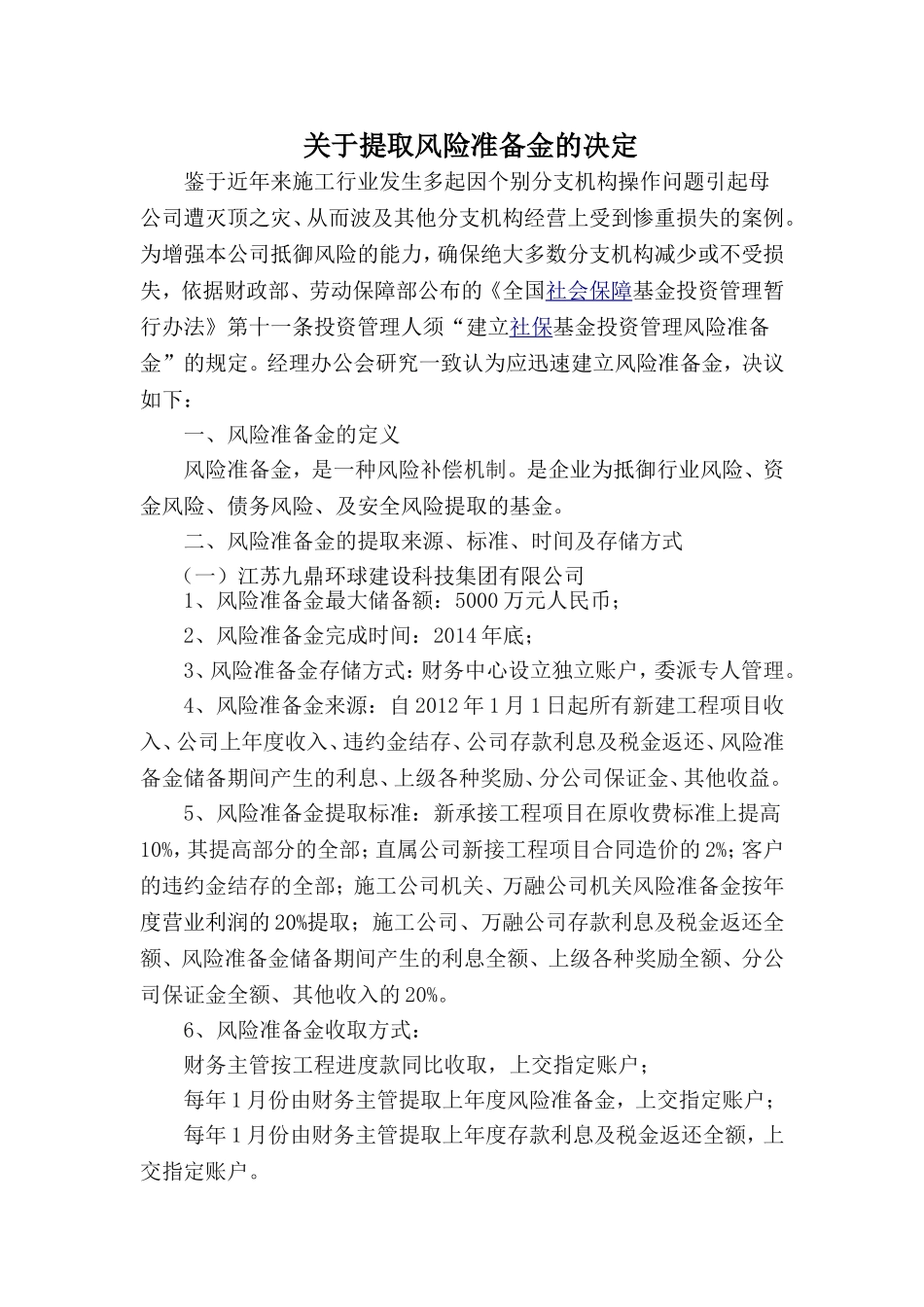

关于提取风险准备金的决定鉴于近年来施工行业发生多起因个别分支机构操作问题引起母公司遭灭顶之灾、从而波及其他分支机构经营上受到惨重损失的案例
为增强本公司抵御风险的能力,确保绝大多数分支机构减少或不受损失,依据财政部、劳动保障部公布的《全国社会保障基金投资管理暂行办法》第十一条投资管理人须“建立社保基金投资管理风险准备金”的规定
经理办公会研究一致认为应迅速建立风险准备金,决议如下:一、风险准备金的定义风险准备金,是一种风险补偿机制
是企业为抵御行业风险、资金风险、债务风险、及安全风险提取的基金
二、风险准备金的提取来源、标准、时间及存储方式(一)江苏九鼎环球建设科技集团有限公司1、风险准备金最大储备额:5000万元人民币;2、风险准备金完成时间:2014年底;3、风险准备金存储方式:财务中心设立独立账户,委派专人管理
4、风险准备金来源:自2012年1月1日起所有新建工程项目收入、公司上年度收入、违约金结存、公司存款利息及税金返还、风险准备金储备期间产生的利息、上级各种奖励、分公司保证金、其他收益
5、风险准备金提取标准:新承接工程项目在原收费标准上提高10%,其提高部分的全部;直属公司新接工程项目合同造价的2%;客户的违约金结存的全部;施工公司机关、万融公司机关风险准备金按年度营业利润的20%提取;施工公司、万融公司存款利息及税金返还全额、风险准备金储备期间产生的利息全额、上级各种奖励全额、分公司保证金全额、其他收入的20%
6、风险准备金收取方式:财务主管按工程进度款同比收取,上交指定账户;每年1月份由财务主管提取上年度风险准备金,上交指定账户;每年1月份由财务主管提取上年度存款利息及税金返还全额,上交指定账户
收取的违约金由账务主管随时上交指定帐户
风险准备金储备期间产生的利息全额由专管人直接计人指定账户
上级奖励由财务主管随时上交指定帐户

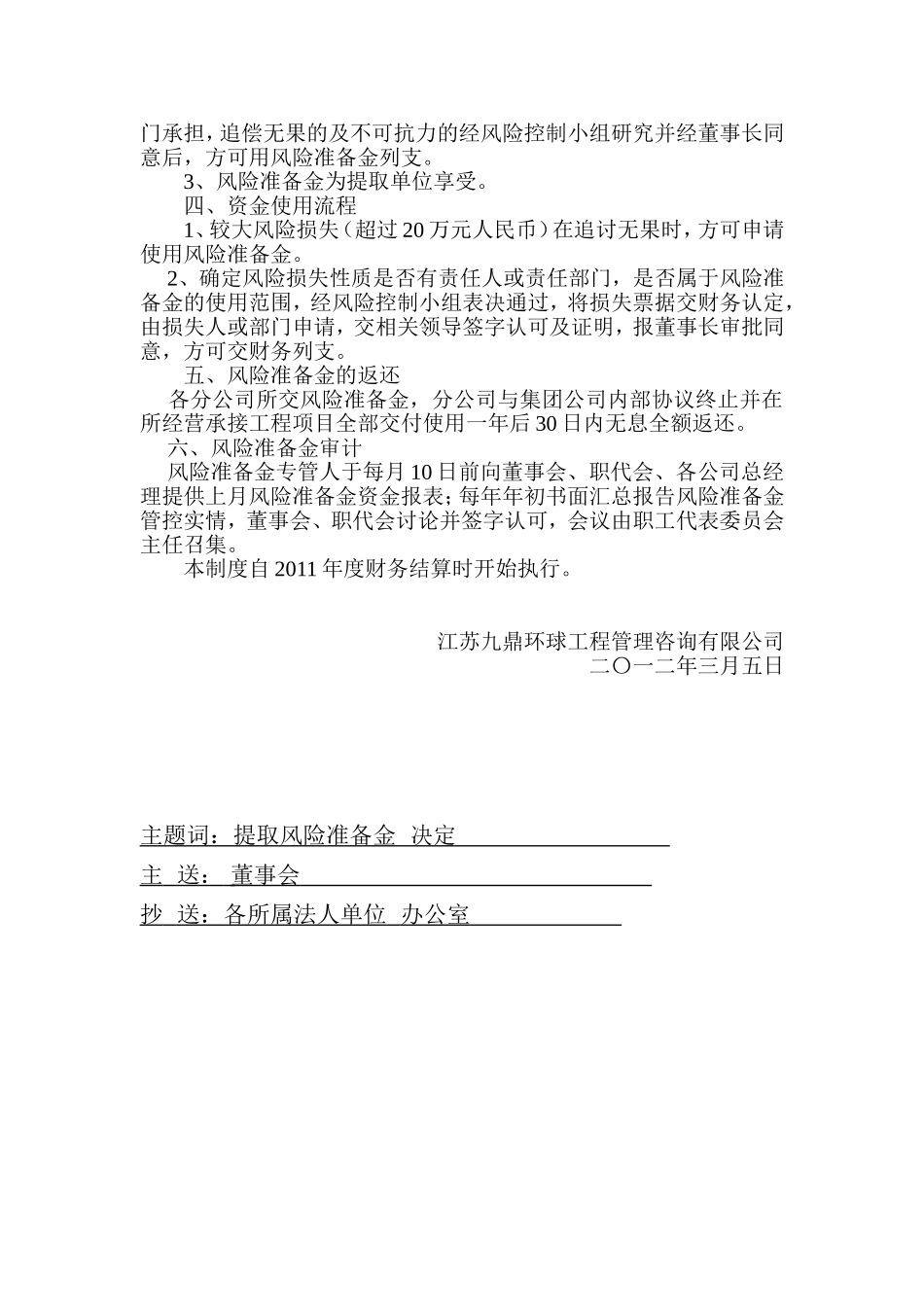

分公司保证金由财务主管随时
