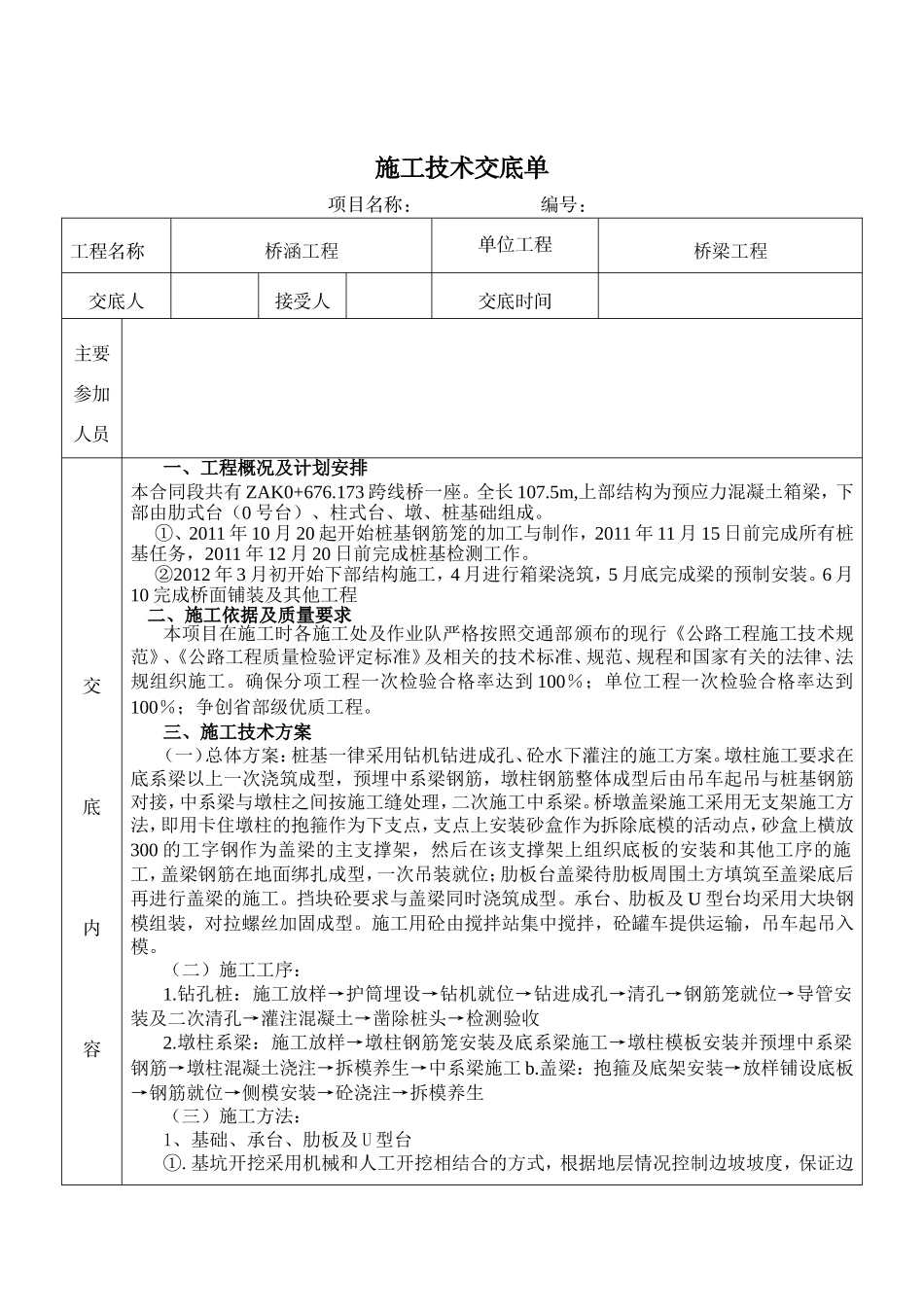

施工技术交底单项目名称:编号:工程名称桥涵工程单位工程名称及桩号桥梁工程交底人接受人交底时间主要参加人员交底内容一、工程概况及计划安排本合同段共有ZAK0+676
173跨线桥一座
5m,上部结构为预应力混凝土箱梁,下部由肋式台(0号台)、柱式台、墩、桩基础组成
①、2011年10月20起开始桩基钢筋笼的加工与制作,2011年11月15日前完成所有桩基任务,2011年12月20日前完成桩基检测工作
②2012年3月初开始下部结构施工,4月进行箱梁浇筑,5月底完成梁的预制安装
6月10完成桥面铺装及其他工程二、施工依据及质量要求本项目在施工时各施工处及作业队严格按照交通部颁布的现行《公路工程施工技术规范》、《公路工程质量检验评定标准》及相关的技术标准、规范、规程和国家有关的法律、法规组织施工
确保分项工程一次检验合格率达到100%;单位工程一次检验合格率达到100%;争创省部级优质工程
三、施工技术方案(一)总体方案:桩基一律采用钻机钻进成孔、砼水下灌注的施工方案
墩柱施工要求在底系梁以上一次浇筑成型,预埋中系梁钢筋,墩柱钢筋整体成型后由吊车起吊与桩基钢筋对接,中系梁与墩柱之间按施工缝处理,二次施工中系梁
桥墩盖梁施工采用无支架施工方法,即用卡住墩柱的抱箍作为下支点,支点上安装砂盒作为拆除底模的活动点,砂盒上横放300的工字钢作为盖梁的主支撑架,然后在该支撑架上组织底板的安装和其他工序的施工,盖梁钢筋在地面绑扎成型,一次吊装就位;肋板台盖梁待肋板周围土方填筑至盖梁底后再进行盖梁的施工
挡块砼要求与盖梁同时浇筑成型
承台、肋板及U型台均采用大块钢模组装,对拉螺丝加固成型
施工用砼由搅拌站集中搅拌,砼罐车提供运输,吊车起吊入模
(二)施工工序:1

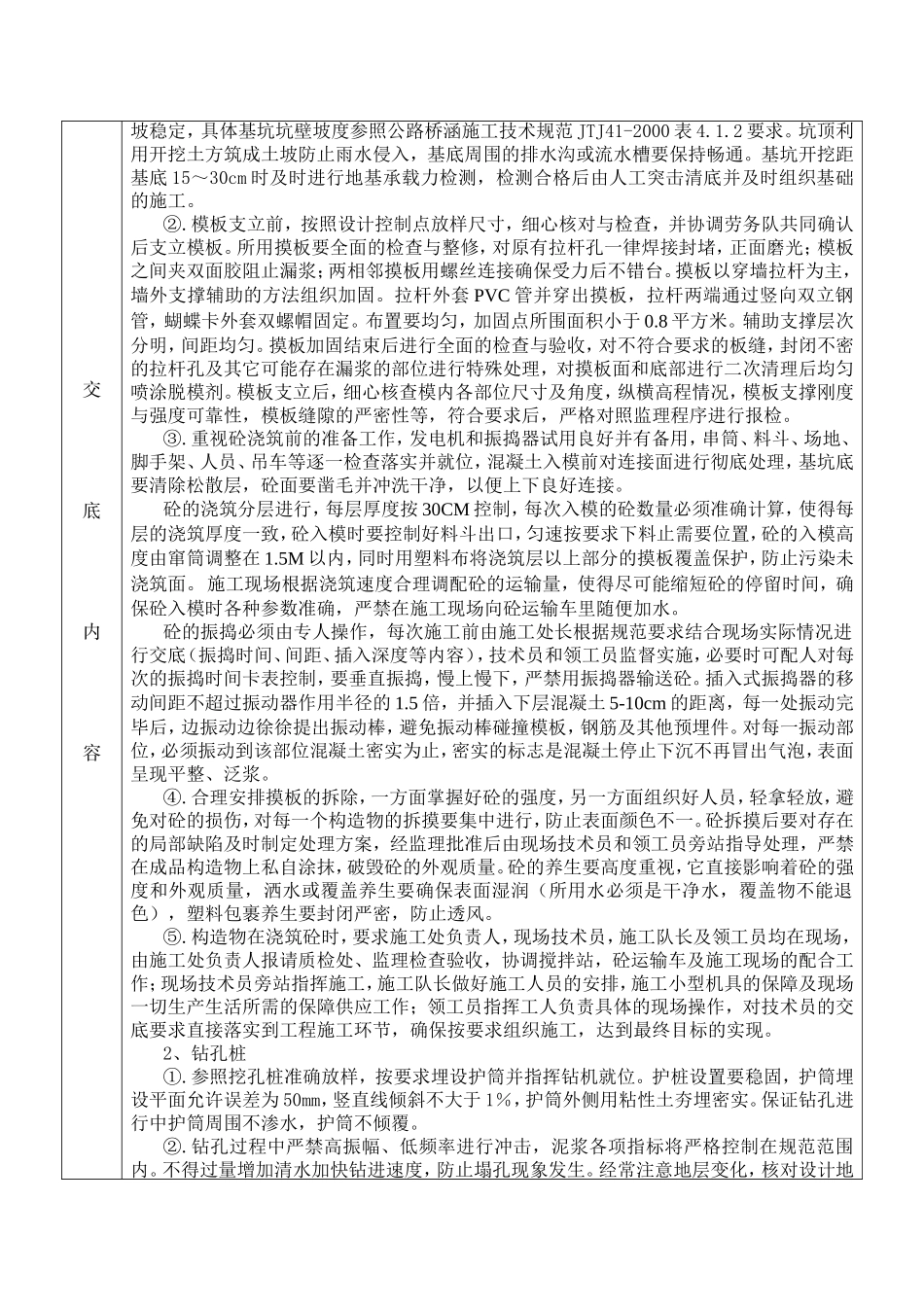

钻孔桩:施工放样→护筒埋设→钻机就位→钻进成孔→清孔→钢筋笼就位→导管安装及二次清孔→灌注混凝土→凿除桩头→检测验收2
