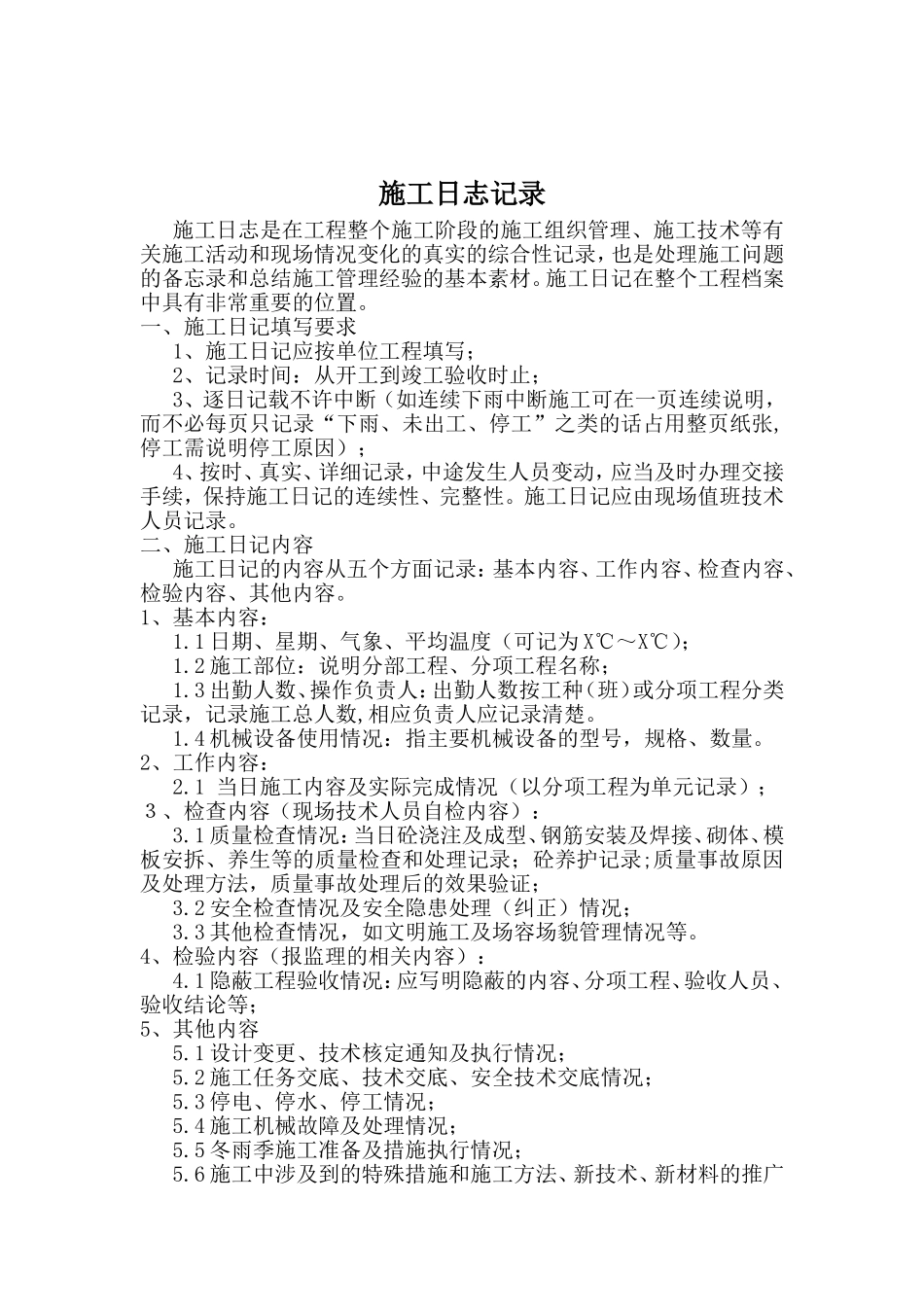

施工日志记录施工日志是在工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材
施工日记在整个工程档案中具有非常重要的位置
一、施工日记填写要求1、施工日记应按单位工程填写;2、记录时间:从开工到竣工验收时止;3、逐日记载不许中断(如连续下雨中断施工可在一页连续说明,而不必每页只记录“下雨、未出工、停工”之类的话占用整页纸张,停工需说明停工原因);4、按时、真实、详细记录,中途发生人员变动,应当及时办理交接手续,保持施工日记的连续性、完整性
施工日记应由现场值班技术人员记录
二、施工日记内容施工日记的内容从五个方面记录:基本内容、工作内容、检查内容、检验内容、其他内容
1、基本内容:1
1日期、星期、气象、平均温度(可记为X℃~X℃);1
2施工部位:说明分部工程、分项工程名称;1
3出勤人数、操作负责人:出勤人数按工种(班)或分项工程分类记录,记录施工总人数,相应负责人应记录清楚
4机械设备使用情况:指主要机械设备的型号,规格、数量
2、工作内容:2
1当日施工内容及实际完成情况(以分项工程为单元记录);3、检查内容(现场技术人员自检内容):3
1质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砌体、模板安拆、养生等的质量检查和处理记录;砼养护记录;质量事故原因及处理方法,质量事故处理后的效果验证;3
2安全检查情况及安全隐患处理(纠正)情况;3
3其他检查情况,如文明施工及场容场貌管理情况等
4、检验内容(报监理的相关内容):4
1隐蔽工程验收情况:应写明隐蔽的内容、分项工程、验收人员、验收结论等;5、其他内容5
1设计变更、技术核定通知及执行情况;5
2施工任务交底、技术交底、安全技术交底情况;5
3停电、停水、停工情况;5
4施工机械故障及处理情况;5
5冬雨季施工准备及措施执
