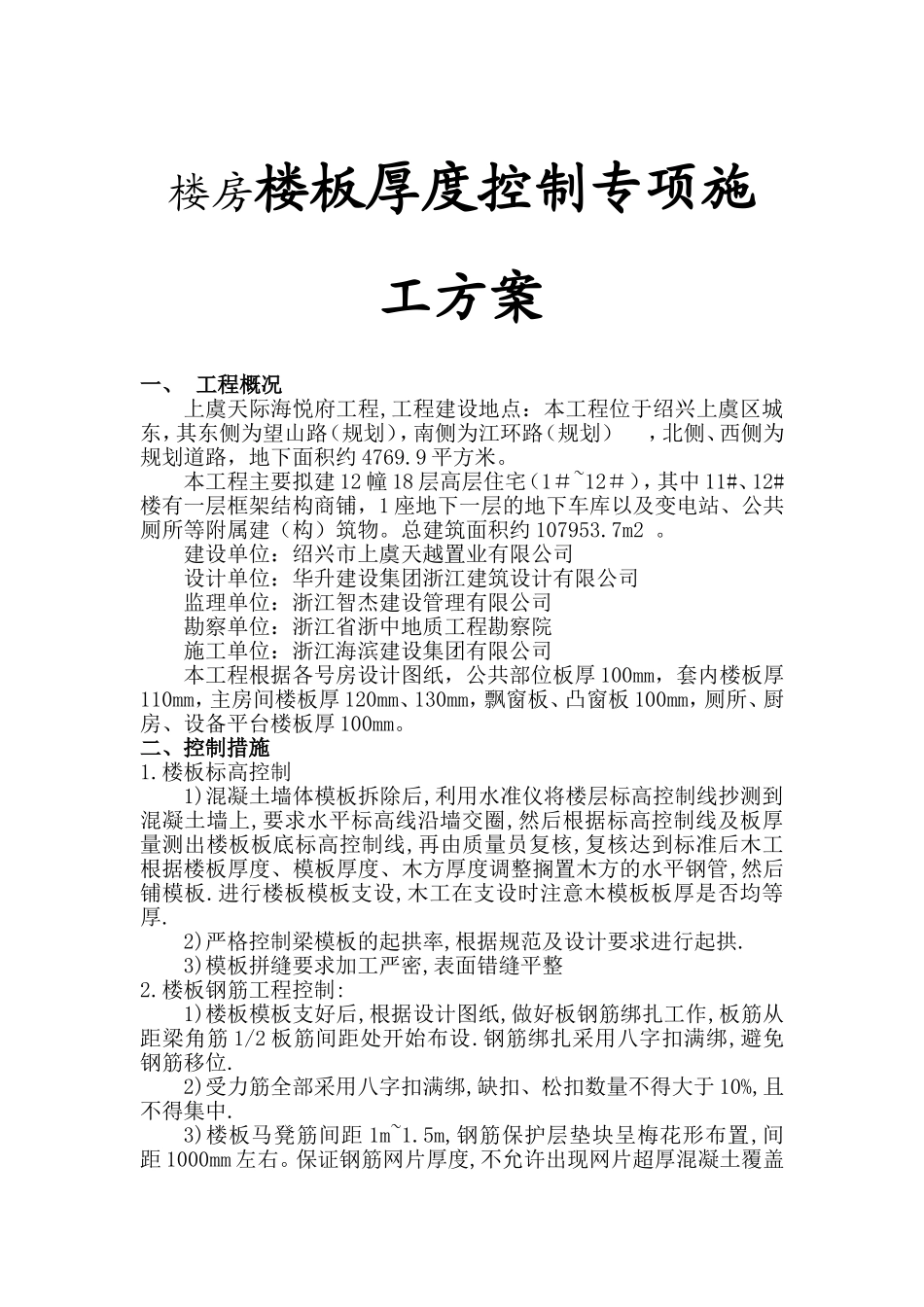

楼房楼板厚度控制专项施工方案一、工程概况上虞天际海悦府工程,工程建设地点:本工程位于绍兴上虞区城东,其东侧为望山路(规划),南侧为江环路(规划),北侧、西侧为规划道路,地下面积约4769
本工程主要拟建12幢18层高层住宅(1#~12#),其中11#、12#楼有一层框架结构商铺,1座地下一层的地下车库以及变电站、公共厕所等附属建(构)筑物
总建筑面积约107953
建设单位:绍兴市上虞天越置业有限公司设计单位:华升建设集团浙江建筑设计有限公司监理单位:浙江智杰建设管理有限公司勘察单位:浙江省浙中地质工程勘察院施工单位:浙江海滨建设集团有限公司本工程根据各号房设计图纸,公共部位板厚100mm,套内楼板厚110mm,主房间楼板厚120mm、130mm,飘窗板、凸窗板100mm,厕所、厨房、设备平台楼板厚100mm
二、控制措施1
楼板标高控制1)混凝土墙体模板拆除后,利用水准仪将楼层标高控制线抄测到混凝土墙上,要求水平标高线沿墙交圈,然后根据标高控制线及板厚量测出楼板板底标高控制线,再由质量员复核,复核达到标准后木工根据楼板厚度、模板厚度、木方厚度调整搁置木方的水平钢管,然后铺模板
进行楼板模板支设,木工在支设时注意木模板板厚是否均等厚
2)严格控制梁模板的起拱率,根据规范及设计要求进行起拱
3)模板拼缝要求加工严密,表面错缝平整2
楼板钢筋工程控制:1)楼板模板支好后,根据设计图纸,做好板钢筋绑扎工作,板筋从距梁角筋1/2板筋间距处开始布设
钢筋绑扎采用八字扣满绑,避免钢筋移位
2)受力筋全部采用八字扣满绑,缺扣、松扣数量不得大于10%,且不得集中
3)楼板马凳筋间距1m~1
5m,钢筋保护层垫块呈梅花形布置,间距1000mm左右
保证钢筋网片厚度,不允许出现网片超厚混凝土覆盖现象

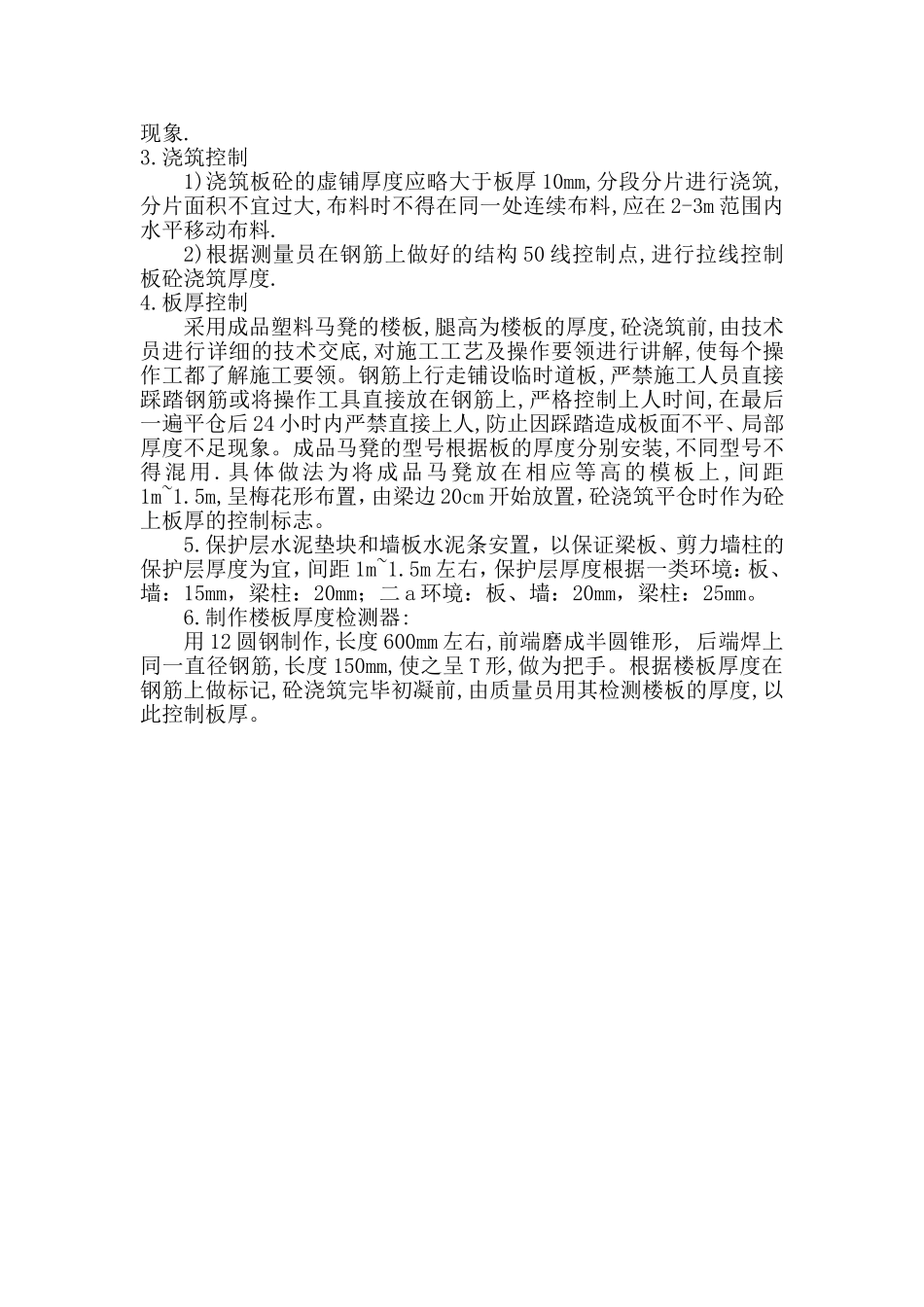

浇筑控制1)浇筑板砼的虚铺厚度应略大于板厚10mm,分段分片进行浇筑,分
