机电系统调试方案一、本工程调试基本情况电气系统、给排水系统、空调通风系统、消防系统等的调试能否达到设计及使用要求,将会直接影响整个项目功能的有效发挥
而系统设备单机调试及系统试运行是检测、检验机电各系统的运行是否满足设计要求的一项重要工作,也是工程交工前的一项关键工作(机电工程各系统调试方案将在系统调试前一个月编制)
调试工作主要分三个步骤:设备单机调试 f 单系统调试 f 系统联合调试

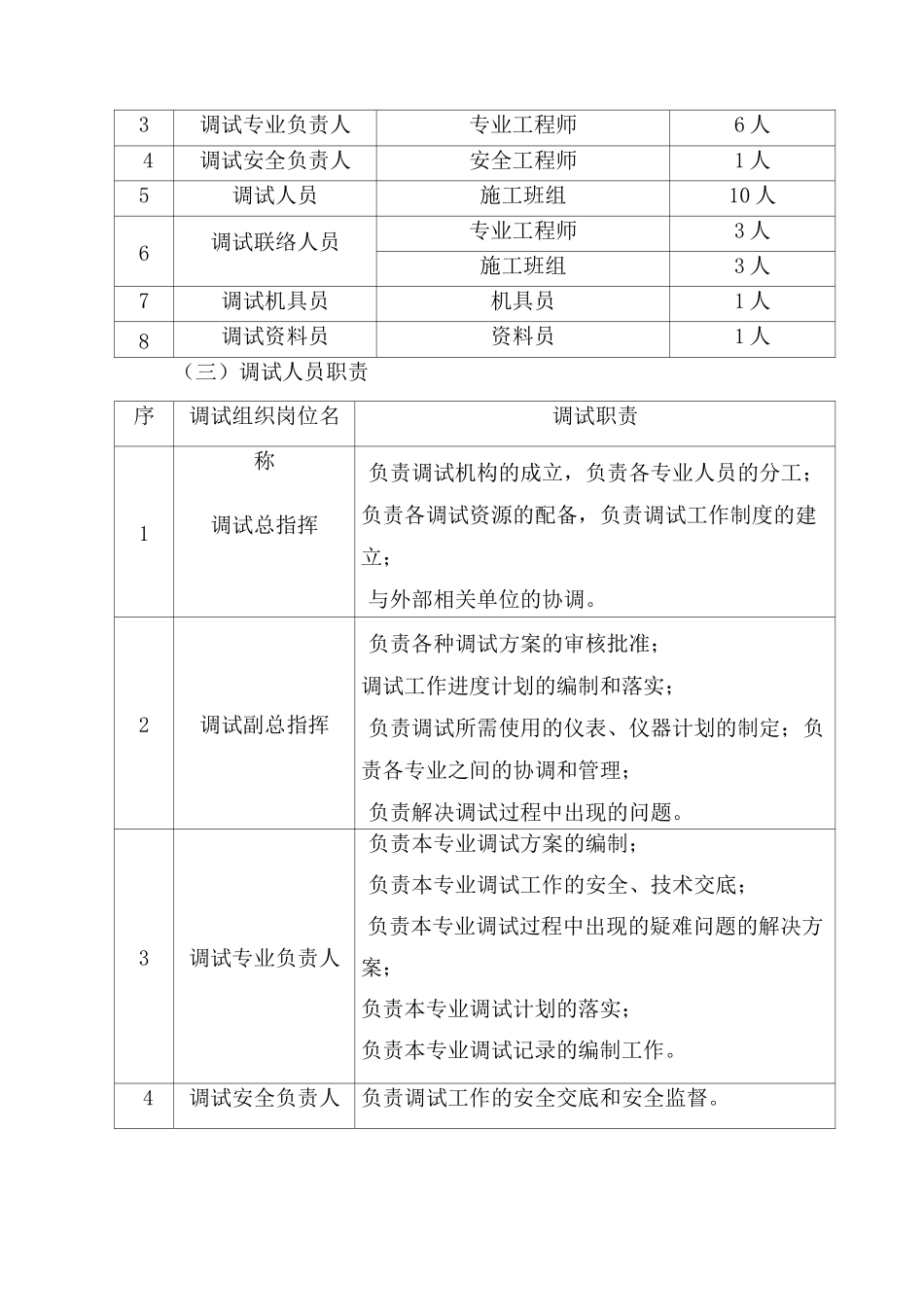

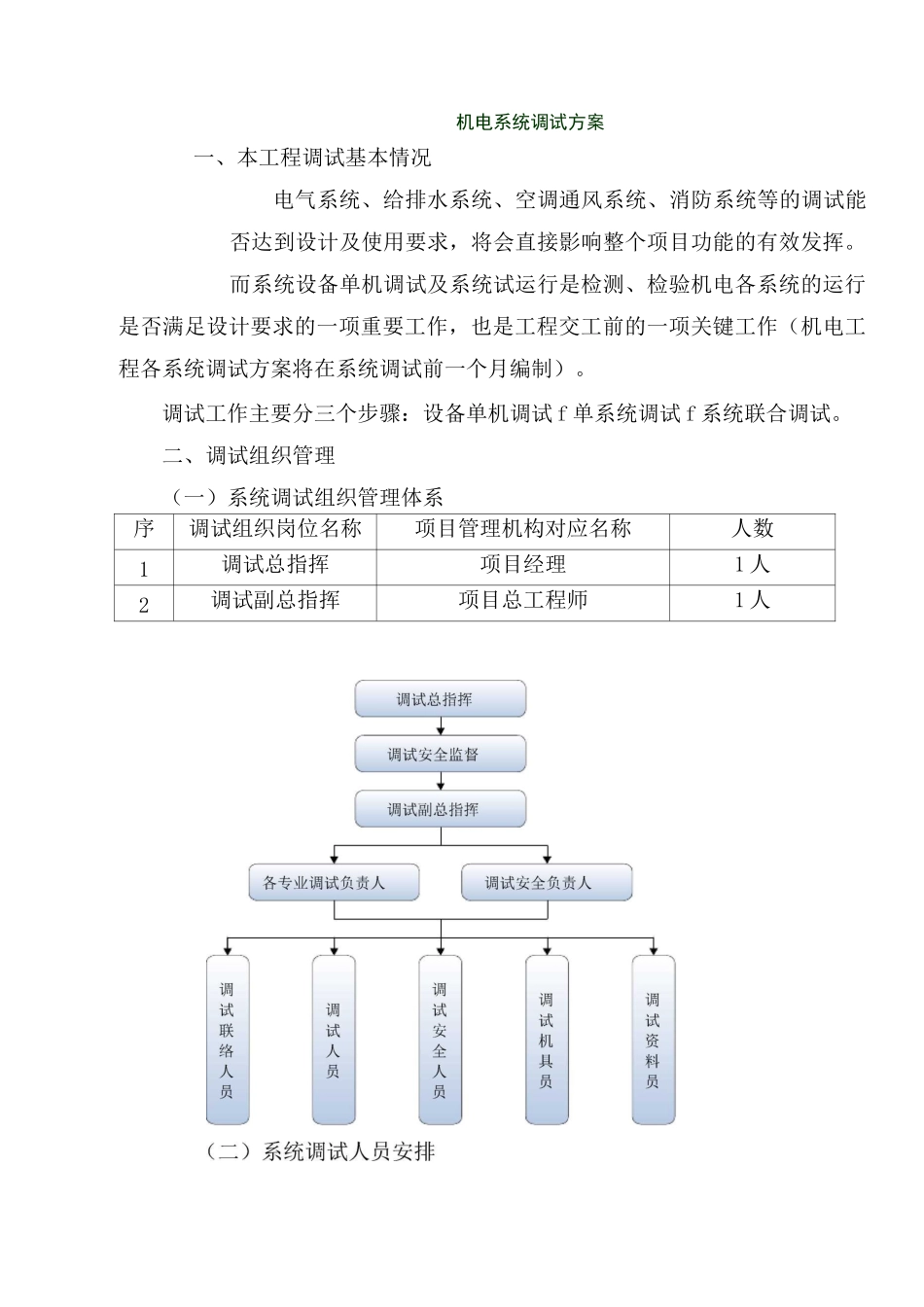

二、调试组织管理(一)系统调试组织管理体系序调试组织岗位名称项目管理机构对应名称人数1调试总指挥项目经理1 人2调试副总指挥项目总工程师1 人3调试专业负责人专业工程师6 人4调试安全负责人安全工程师1 人5调试人员施工班组10 人6调试联络人员专业工程师3 人施工班组3 人7调试机具员机具员1 人8调试资料员资料员1 人(三)调试人员职责序调试组织岗位名调试职责1称调试总指挥负责调试机构的成立,负责各专业人员的分工;负责各调试资源的配备,负责调试工作制度的建立;与外部相关单位的协调
2调试副总指挥负责各种调试方案的审核批准;调试工作进度计划的编制和落实;负责调试所需使用的仪表、仪器计划的制定;负责各专业之间的协调和管理;负责解决调试过程中出现的问题
3调试专业负责人负责本专业调试方案的编制;负责本专业调试工作的安全、技术交底;负责本专业调试过程中出现的疑难问题的解决方案;负责本专业调试计划的落实;负责本专业调试记录的编制工作
4调试安全负责人负责调试工作的安全交底和安全监督
~z给排水工程调试消防工程调试空调通风工程调试i 弱电工程i 调试V|;1丄匸111-ni[一 r—LXX
L注:虚线框为配合专业分包单位调试提供相关服务1、调试准备工作1
1 主要的调试仪器5调试人员在保证安全、进度情况下,执行调试过程中的各项调试作业
6调试联络员负责调试过程中各区域之间的联络工作
7调试机具员负
