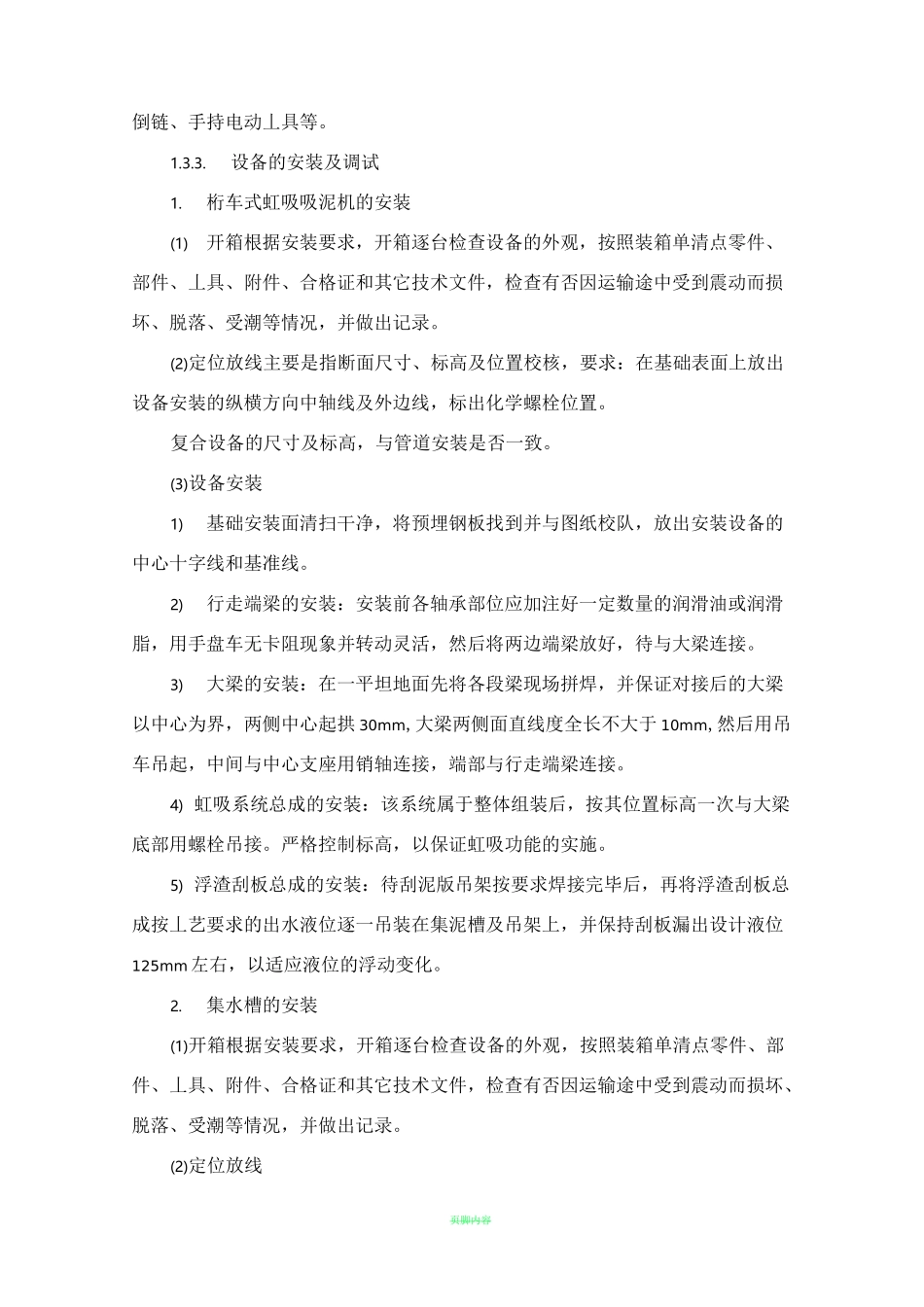

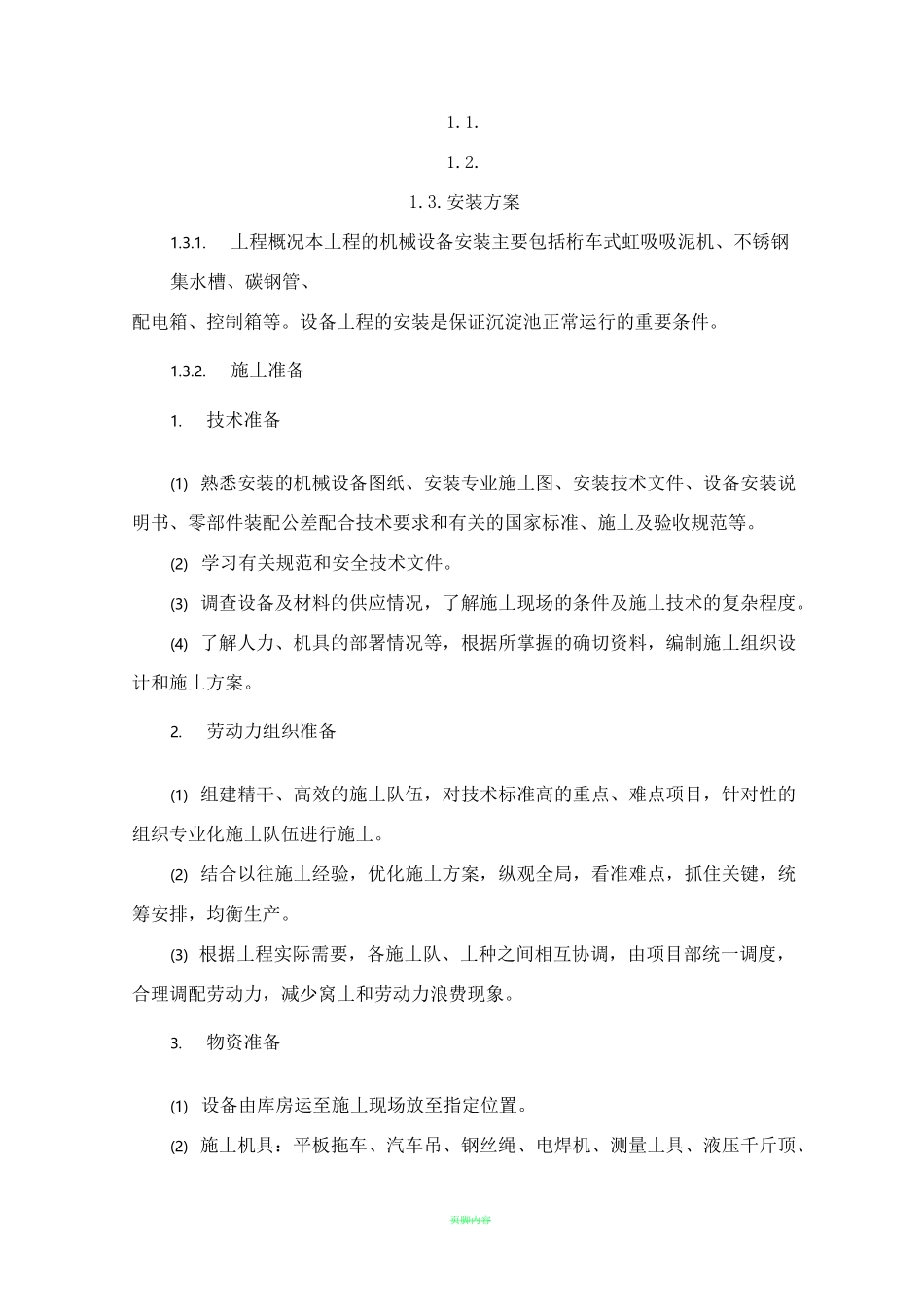

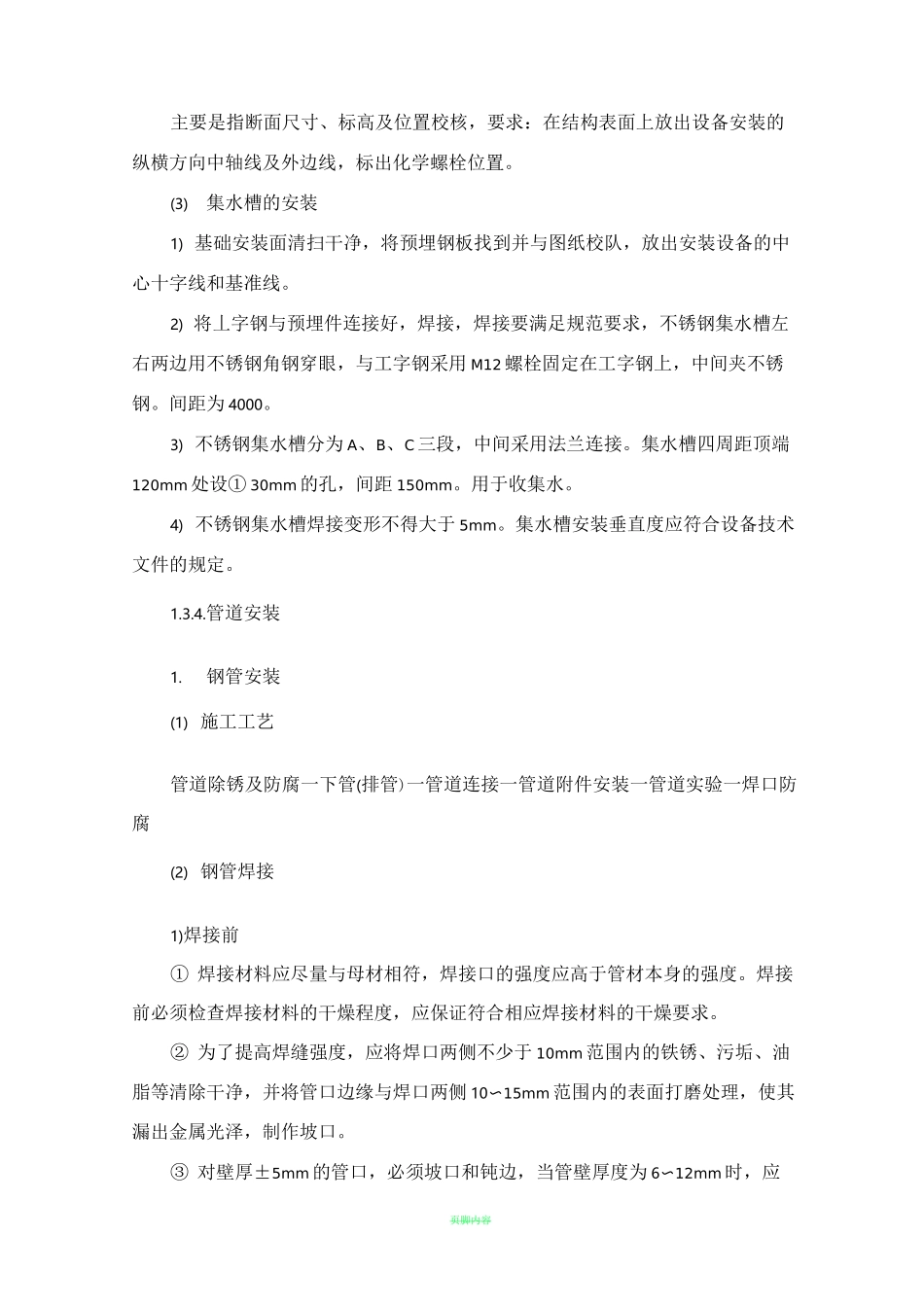

页脚内容1.1.1.2.1.3.安装方案1.3.1.丄程概况本丄程的机械设备安装主要包括桁车式虹吸吸泥机、不锈钢集水槽、碳钢管、配电箱、控制箱等。设备丄程的安装是保证沉淀池正常运行的重要条件。1.3.2.施丄准备1.技术准备(1) 熟悉安装的机械设备图纸、安装专业施丄图、安装技术文件、设备安装说明书、零部件装配公差配合技术要求和有关的国家标准、施丄及验收规范等。(2) 学习有关规范和安全技术文件。(3) 调查设备及材料的供应情况,了解施丄现场的条件及施丄技术的复杂程度。(4) 了解人力、机具的部署情况等,根据所掌握的确切资料,编制施丄组织设计和施丄方案。2.劳动力组织准备(1) 组建精干、高效的施丄队伍,对技术标准高的重点、难点项目,针对性的组织专业化施丄队伍进行施丄。(2) 结合以往施丄经验,优化施丄方案,纵观全局,看准难点,抓住关键,统筹安排,均衡生产。(3) 根据丄程实际需要,各施丄队、丄种之间相互协调,由项目部统一调度,合理调配劳动力,减少窝丄和劳动力浪费现象。3.物资准备(1) 设备由库房运至施丄现场放至指定位置。(2) 施丄机具:平板拖车、汽车吊、钢丝绳、电焊机、测量丄具、液压千斤顶、页脚内容倒链、手持电动丄具等。1.3.3.设备的安装及调试1.桁车式虹吸吸泥机的安装(1)开箱根据安装要求,开箱逐台检查设备的外观,按照装箱单清点零件、部件、丄具、附件、合格证和其它技术文件,检查有否因运输途中受到震动而损坏、脱落、受潮等情况,并做出记录。(2)定位放线主要是指断面尺寸、标高及位置校核,要求:在基础表面上放出设备安装的纵横方向中轴线及外边线,标出化学螺栓位置。复合设备的尺寸及标高,与管道安装是否一致。(3)设备安装1)基础安装面清扫干净,将预埋钢板找到并与图纸校队,放出安装设备的中心十字线和基准线。2)行走端梁的安装:安装前各轴承部位应加注好一定数量的润滑油或润滑脂,用手盘车无卡阻现象并转动灵活,然后将两边端梁放好,待与大梁连接。3)大梁的安装:在一平坦地面先将各段梁现场拼焊,并保证对接后的大梁以中心为界,两侧中心起拱 30mm,大梁两侧面直线度全长不大于 10mm,然后用吊车吊起,中间与中心支座用销轴连接,端部与行走端梁连接。4) 虹吸系统总成的安装:该系统属于整体组装后,按其位置标高一次与大梁底部用螺栓吊接。严格控制标高,以保证虹吸功能的实施。5) 浮渣刮板总成的安装:待刮泥版吊架按要求焊接完毕后,再将浮渣刮板总成按丄艺要求的出水液位逐一吊装...
