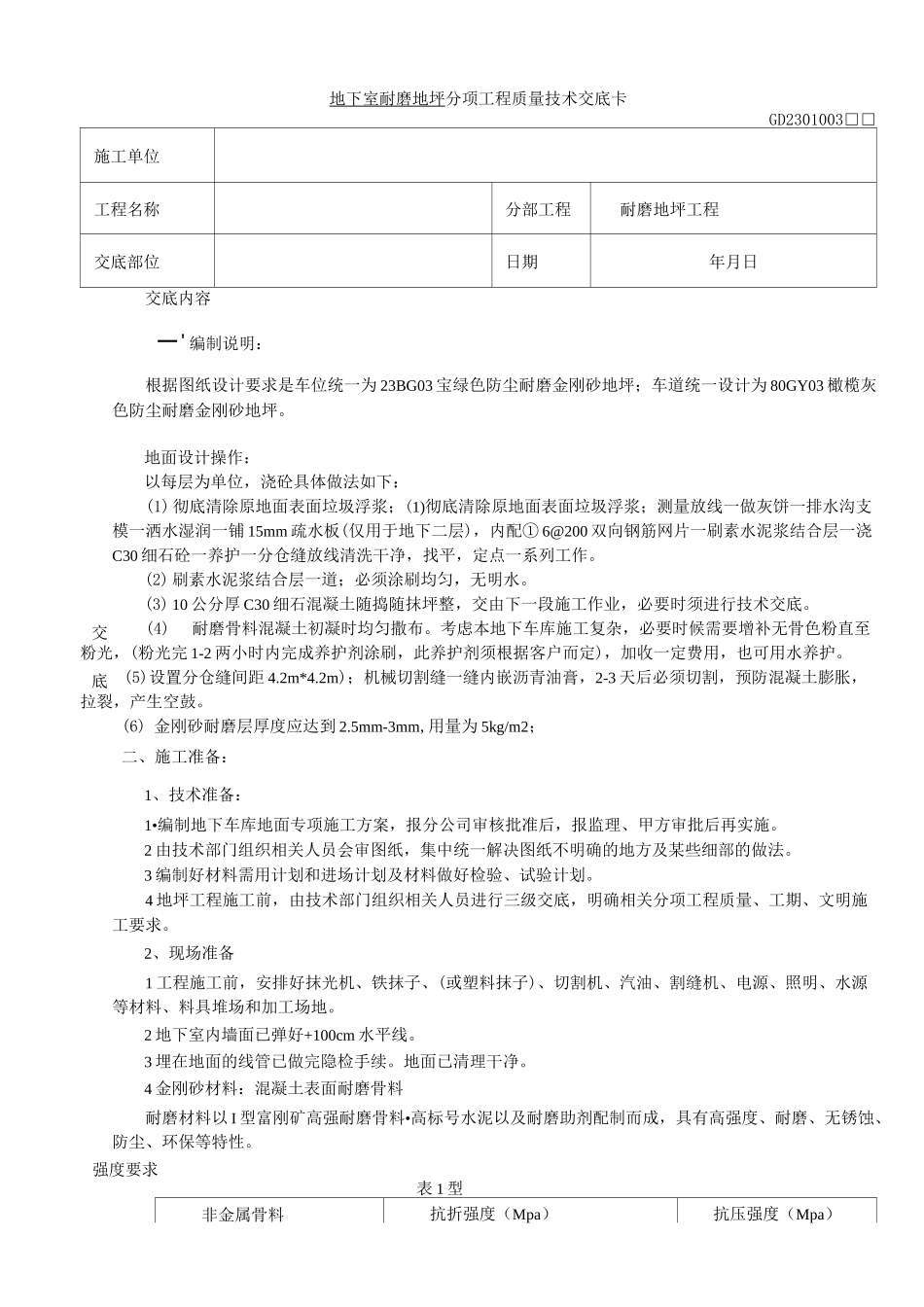

交底地下室耐磨地坪分项工程质量技术交底卡GD2301003□□施工单位工程名称分部工程耐磨地坪工程交底部位日期年月日交底内容一'编制说明:根据图纸设计要求是车位统一为 23BG03 宝绿色防尘耐磨金刚砂地坪;车道统一设计为 80GY03 橄榄灰色防尘耐磨金刚砂地坪。地面设计操作:以每层为单位,浇砼具体做法如下:(1) 彻底清除原地面表面垃圾浮浆;(1)彻底清除原地面表面垃圾浮浆;测量放线一做灰饼一排水沟支模一洒水湿润一铺 15mm 疏水板(仅用于地下二层),内配① 6@200 双向钢筋网片一刷素水泥浆结合层一浇C30 细石砼一养护一分仓缝放线清洗干净,找平,定点一系列工作。(2) 刷素水泥浆结合层一道;必须涂刷均匀,无明水。(3) 10 公分厚 C30 细石混凝土随捣随抹坪整,交由下一段施工作业,必要时须进行技术交底。(4)耐磨骨料混凝土初凝时均匀撒布。考虑本地下车库施工复杂,必要时候需要增补无骨色粉直至粉光,(粉光完 1-2 两小时内完成养护剂涂刷,此养护剂须根据客户而定),加收一定费用,也可用水养护。(5)设置分仓缝间距 4.2m*4.2m);机械切割缝一缝内嵌沥青油膏,2-3 天后必须切割,预防混凝土膨胀,拉裂,产生空鼓。(6) 金刚砂耐磨层厚度应达到 2.5mm-3mm,用量为 5kg/m2;二、施工准备:1、技术准备:1•编制地下车库地面专项施工方案,报分公司审核批准后,报监理、甲方审批后再实施。2 由技术部门组织相关人员会审图纸,集中统一解决图纸不明确的地方及某些细部的做法。3 编制好材料需用计划和进场计划及材料做好检验、试验计划。4 地坪工程施工前,由技术部门组织相关人员进行三级交底,明确相关分项工程质量、工期、文明施工要求。2、现场准备1 工程施工前,安排好抹光机、铁抹子、(或塑料抹子)、切割机、汽油、割缝机、电源、照明、水源等材料、料具堆场和加工场地。2 地下室内墙面已弹好+100cm 水平线。3 埋在地面的线管已做完隐检手续。地面已清理干净。4 金刚砂材料:混凝土表面耐磨骨料耐磨材料以 I 型富刚矿高强耐磨骨料•高标号水泥以及耐磨助剂配制而成,具有高强度、耐磨、无锈蚀、防尘、环保等特性。强度要求表 1 型非金属骨料抗折强度(Mpa)抗压强度(Mpa)SK-7三 11.5三 80.0SK-7三 13.5三 90.0耐磨性能表 II 型金属骨料磨耗(g)磨损量(kg/m2)SK-7<300<298SK-7<350<375三、施工工艺细则基层清理一测量放线一做灰饼一排水沟支模一洒水湿润一铺 15mm 疏水板(仅用于地下二层)一...
