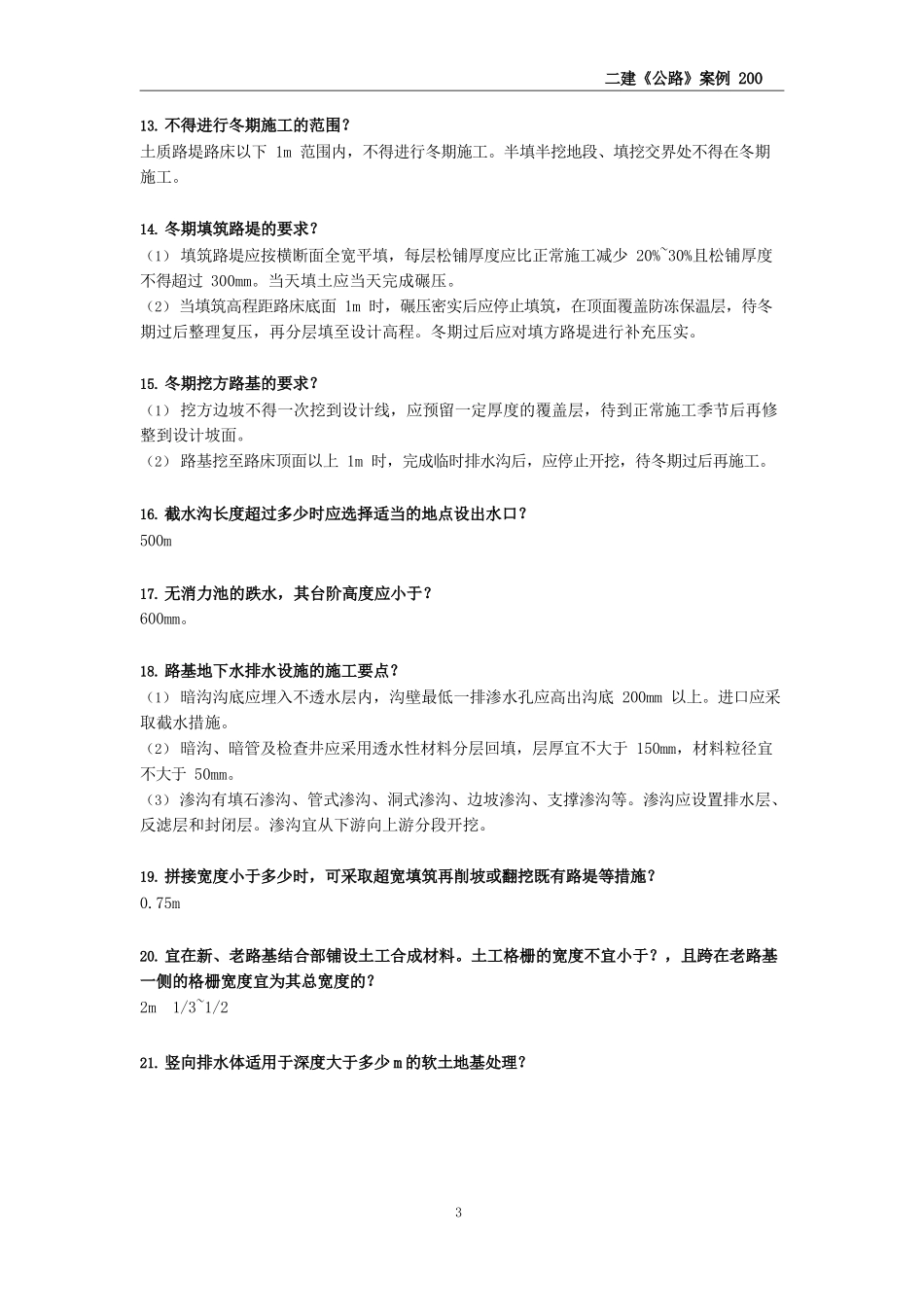

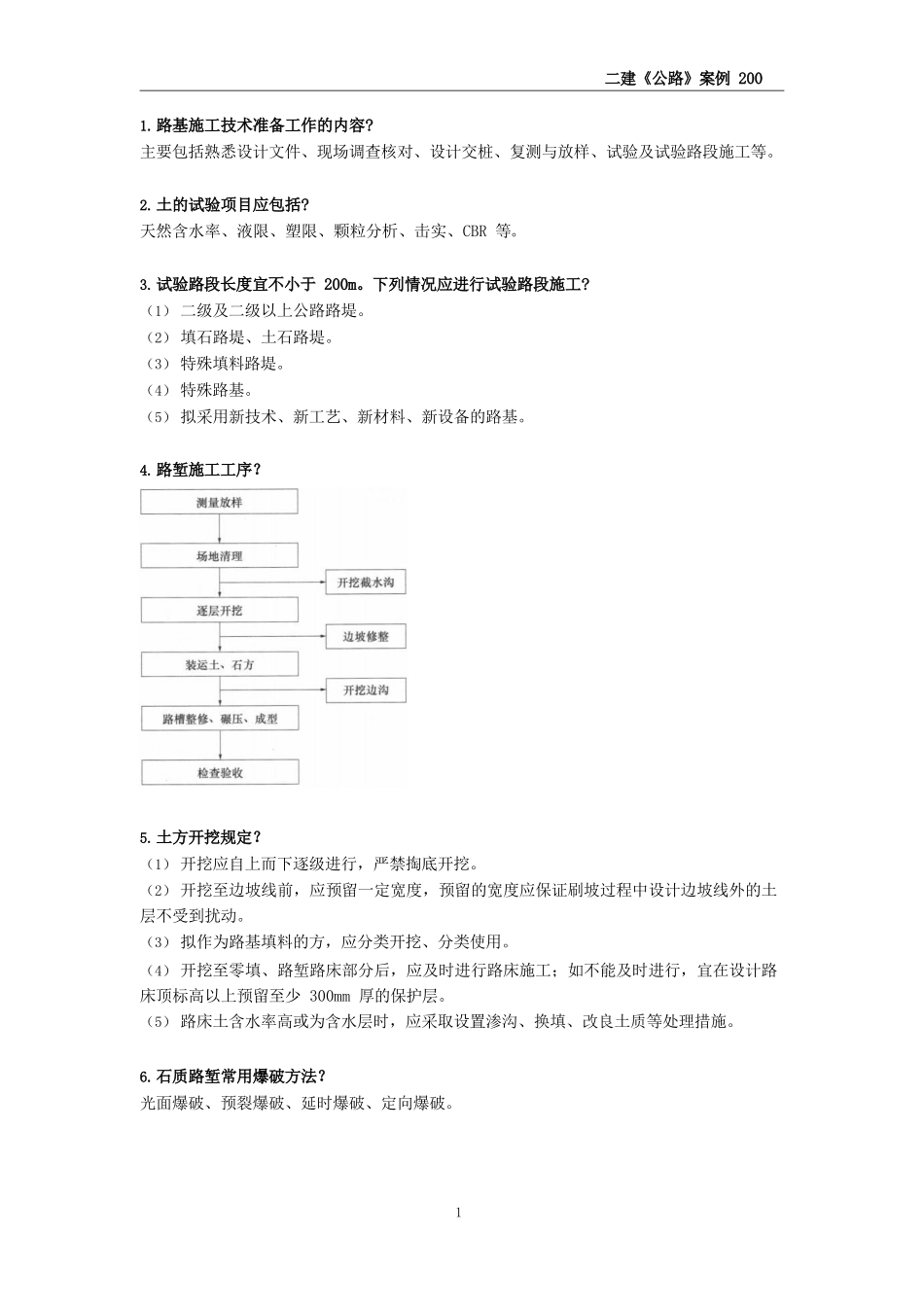

二建《公路》案例200问11.路基施工技术准备工作的内容?主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。2.土的试验项目应包括?天然含水率、液限、塑限、颗粒分析、击实、CBR等。3.试验路段长度宜不小于200m。下列情况应进行试验路段施工?(1)二级及二级以上公路路堤。(2)填石路堤、土石路堤。(3)特殊填料路堤。(4)特殊路基。(5)拟采用新技术、新工艺、新材料、新设备的路基。4.路堑施工工序?5.土方开挖规定?(1)开挖应自上而下逐级进行,严禁掏底开挖。(2)开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。(3)拟作为路基填料的方,应分类开挖、分类使用。(4)开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的保护层。(5)路床土含水率高或为含水层时,应采取设置渗沟、换填、改良土质等处理措施。6.石质路堑常用爆破方法?光面爆破、预裂爆破、延时爆破、定向爆破。二建《公路》案例200问27.路基填料的要求?含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。泥炭土、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土等,不得直接用于填筑路基。粉质土不宜直接用于填筑二级及二级以上公路的路床,不得直接用于填筑冰冻地区的路床及浸水部分的路堤。8.零填、挖方路段路床施工的要求?(1)高速公路、一级公路换填厚度宜为0.8~1.2m,若过湿土的总厚度小于1.5m,则宜全部换填:二级公路的换填厚度宜为0.5~0.8m。(2)路床填筑,每层最大压实厚度宜不大于300mm,顶面最后一层压实厚度应不小于100mm。9.土方路堤施工技术?(1)性质不同的填料,应水平分层、分段填筑、分层压实。同一层路基应采用同一种填料,不得混合填筑。每种填料的填筑层压实后的连续厚度宜不小于500mm。(2)在透水性差的压实层上填筑透水性好的填料前,应在其表面设2%-4%的双向横坡,并采取相应的防水措施。不得在透水性好的填料所填筑的路堤边坡上覆盖透水性差的填料。(3)填方分几个作业段施工时,接头部位如不能交替填筑,先填路段应按1:1-1:2坡度分层留台阶;如能交替填筑,应分层相互交替搭接,搭接长度应不小于2m。10.土石路堤填筑要求?(1)压实机械宜选用自重不小于18t的振动压路机。(2)应分层填筑压实,不得倾填。(3)填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于300mm,该层填料最大粒径宜小于150mm,压实后表面应无孔洞。(4)施工过程中,每填筑3m高宜检测路线中线和宽度。(5)土石路堤不得采用倾填方法,只能采用分层填筑,分层压实。宜用推土机铺填,松铺厚度控制在400mm以内,接近路堤设计标高时,需改用土方填筑。11.雨期开挖路堑的要求?(1)挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。(2)雨期开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。(3)雨期开挖岩石路基,炮孔宜水平设置。12.冬期施工办理的原则?在季节性冻土地区,昼夜平均温度在-3°C以下且连续10d以上,或者昼夜平均温度虽在-3°C以上但冻土没有完全融化时,均应按冬期施工办理。二建《公路》案例200问313.不得进行冬期施工的范围?土质路堤路床以下1m范围内,不得进行冬期施工。半填半挖地段、填挖交界处不得在冬期施工。14.冬期填筑路堤的要求?(1)填筑路堤应按横断面全宽平填,每层松铺厚度应比正常施工减少20%~30%且松铺厚度不得超过300mm。当天填土应当天完成碾压。(2)当填筑高程距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬期过后整理复压,再分层填至设计高程。冬期过后应对填方路堤进行补充压实。15.冬期挖方路基的要求?(1)挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再修整到设计坡面。(2)路基挖至路床顶面以上1m时,完成临时排水沟后,应停止开挖,待冬期过后再施工。16.截水沟长度超过多少时应选择适当的地点设出水口?500m17.无消力池的跌水,其...
