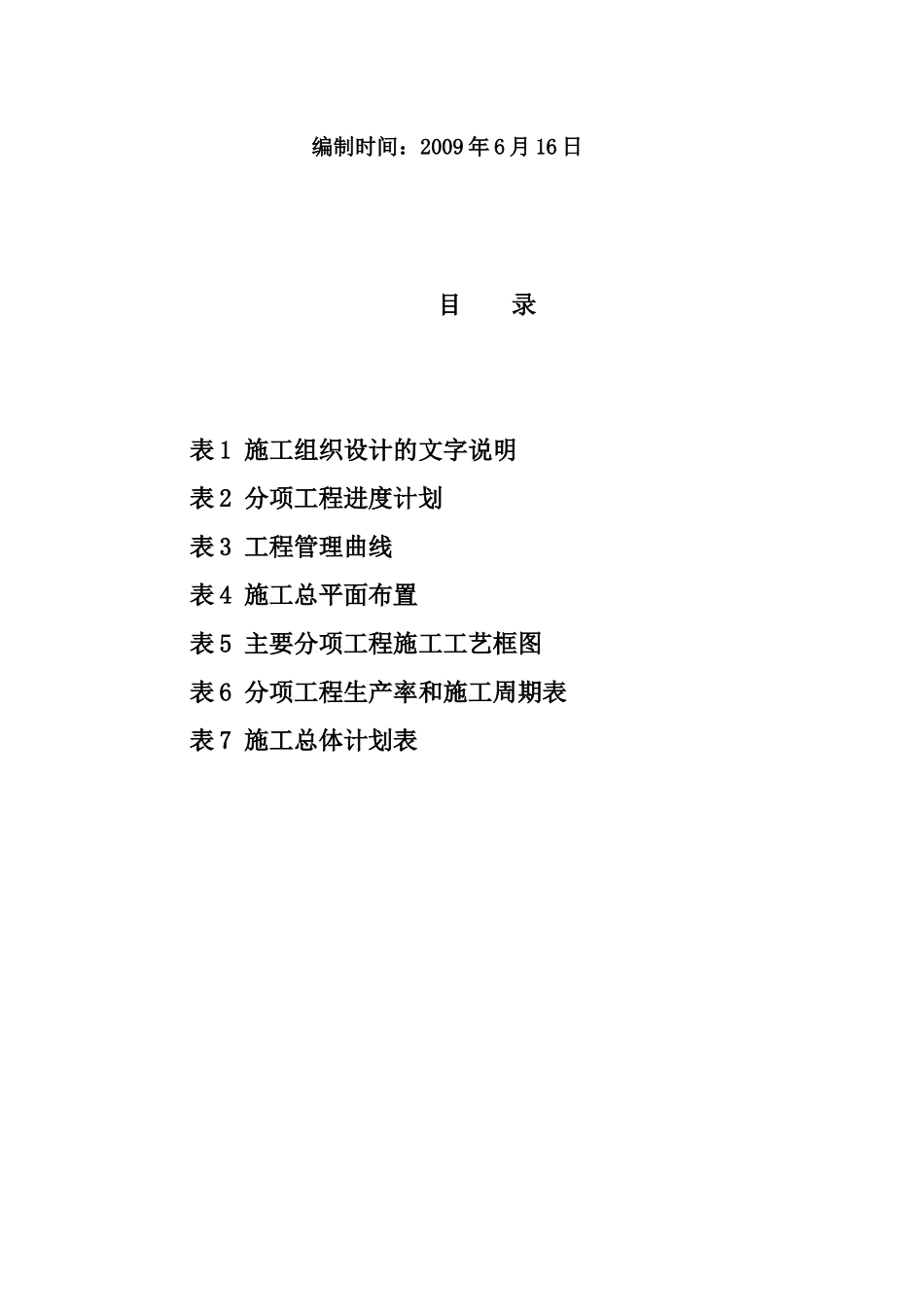

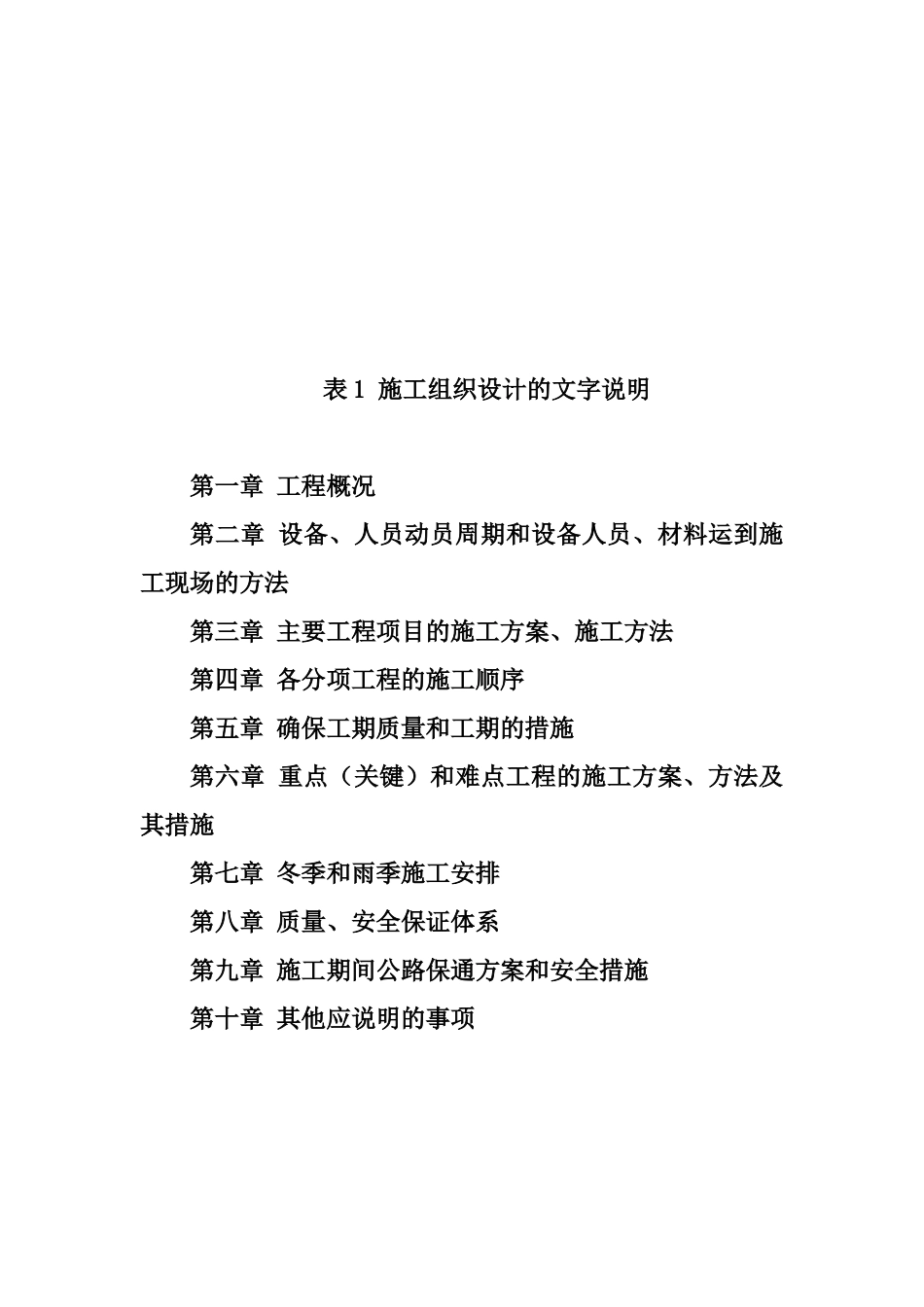

天阴农场桥新建工程TYNQ 合同段施工组织设计建议书投标人:河南****建筑工程有限公司编制时间:2009 年 6 月 16 日目 录表 1 施工组织设计的文字说明表 2 分项工程进度计划表 3 工程管理曲线表 4 施工总平面布置表 5 主要分项工程施工工艺框图表 6 分项工程生产率和施工周期表表 7 施工总体计划表表 1 施工组织设计的文字说明第一章 工程概况第二章 设备、人员动员周期和设备人员、材料运到施工现场的方法第三章 主要工程项目的施工方案、施工方法第四章 各分项工程的施工顺序第五章 确保工期质量和工期的措施第六章 重点(关键)和难点工程的施工方案、方法及其措施第七章 冬季和雨季施工安排第八章 质量、安全保证体系第九章 施工期间公路保通方案和安全措施第十章 其他应说明的事项第一章、工程概况天阴农场桥新建工程,该桥座落在阳子路至天阴农场道路上,桩号为 K2+287、55 设计荷载公路-11 级,桥为 3-20 米钻孔灌注桩空心板桥,桥长 63、67 米,桥宽 8
5 米,桥面净宽 7、5 米,两侧各设 0
5 米防撞护栏
下部采用两柱式墩台,钻孔灌注桩基础,桩径1、5 米,柱径 1、2 米,桥台每侧设 5、0 米搭板
本桥所处地区地震动峰值加速系数为 0、15
按招标文件要求,本工程总工期 90 天
中标后,我公司通过加强管理、加大投入、科学组织、文明施工,确保按合同规定的时间完工
第二章、设备、人员动员周期和设备人员、材料运到施工现场的方法1、工程所用施工设备全部由我方自备,拟配备先进的、性能良好的施工机械,以满足工程需要
2、根据本工程特点及合同工期要求,分三个阶段合理组织人员,设备进场
第一阶段:施工准备阶段,组织人员、机械设备进场,安装调试,进行临时设施的施工,施工图等技术资料的审核,线路复测及建筑物的放样,制定实施性施工组织设计及质量计划,现场劳力投入约为
