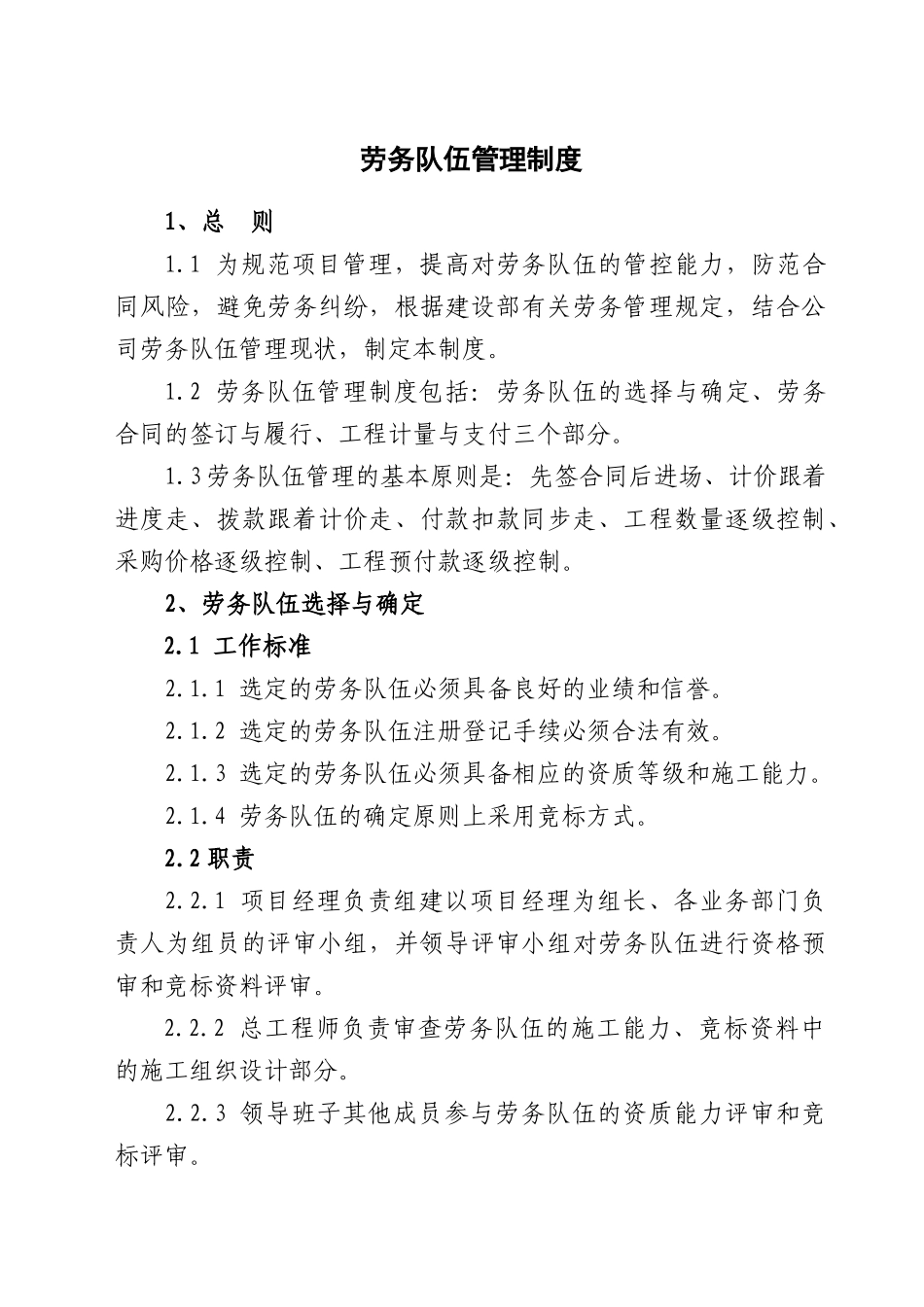

劳务队伍管理制度1、总 则1.1 为规范项目管理,提高对劳务队伍的管控能力,防范合同风险,避免劳务纠纷,根据建设部有关劳务管理规定,结合公司劳务队伍管理现状,制定本制度。1.2 劳务队伍管理制度包括:劳务队伍的选择与确定、劳务合同的签订与履行、工程计量与支付三个部分。1.3 劳务队伍管理的基本原则是:先签合同后进场、计价跟着进度走、拨款跟着计价走、付款扣款同步走、工程数量逐级控制、采购价格逐级控制、工程预付款逐级控制。2、劳务队伍选择与确定2.1 工作标准2.1.1 选定的劳务队伍必须具备良好的业绩和信誉。2.1.2 选定的劳务队伍注册登记手续必须合法有效。2.1.3 选定的劳务队伍必须具备相应的资质等级和施工能力。2.1.4 劳务队伍的确定原则上采用竞标方式。2.2 职责2.2.1 项目经理负责组建以项目经理为组长、各业务部门负责人为组员的评审小组,并领导评审小组对劳务队伍进行资格预审和竞标资料评审。2.2.2 总工程师负责审查劳务队伍的施工能力、竞标资料中的施工组织设计部分。2.2.3 领导班子其他成员参与劳务队伍的资质能力评审和竞标评审。2.2.4 工程部是劳务队伍选择的主责部门,在评审小组的领导下,主要负责以下工作:(1)拟定本项目劳务队伍需求计划。(2)将拟参加本项目施工的劳务队伍进行登记,根据公司有关劳务队伍的信息档案记录,排除不符合要求的劳务队伍。(3)组织评审小组对拟承揽工程的劳务队伍进行资格预审,将审查筛选结果归档备查。(4)负责调查、收集劳务队伍的信誉和业绩信息,审查劳务队伍营业执照、资质证书、代理人身份证明等文件的有效性和合法性,审查竞标资料中的施组、报价部分。(5)组织相关部门编制招标文件及评标办法〔评标打分权重:资质、业绩、信誉(分以往与在建项目)占 20%;资金设备及人员投入占 10%;安全施工、工程质量、工程进度占 20%;施组占10%;报价占 40%〕,向劳务队伍提供工程量清单、施工图纸及有关竞标要求。组织劳务队伍进行竞标,负责接收竞标资料。(6)组织评审小组对竞标资料进行评审,汇总评审结果。2.2.5 项目合同管理人员(计量工程师)负责劳务队伍日常的管理工作,负责各类资料的收集、整理、保管和归档工作。2.2.6 评审小组负责劳务队伍资格预审和竞标资料评审,根据评审结果,择优选择、确定劳务队伍。2.3 工作流程图(见图一)2.4 工作流程2.4.1 除合同规定或经业主同意,主体工程、关键工程、施工难度较大或技术含量较高的工程,只...
