电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冬季施工强制性措施

冬季施工强制性措施_第1页

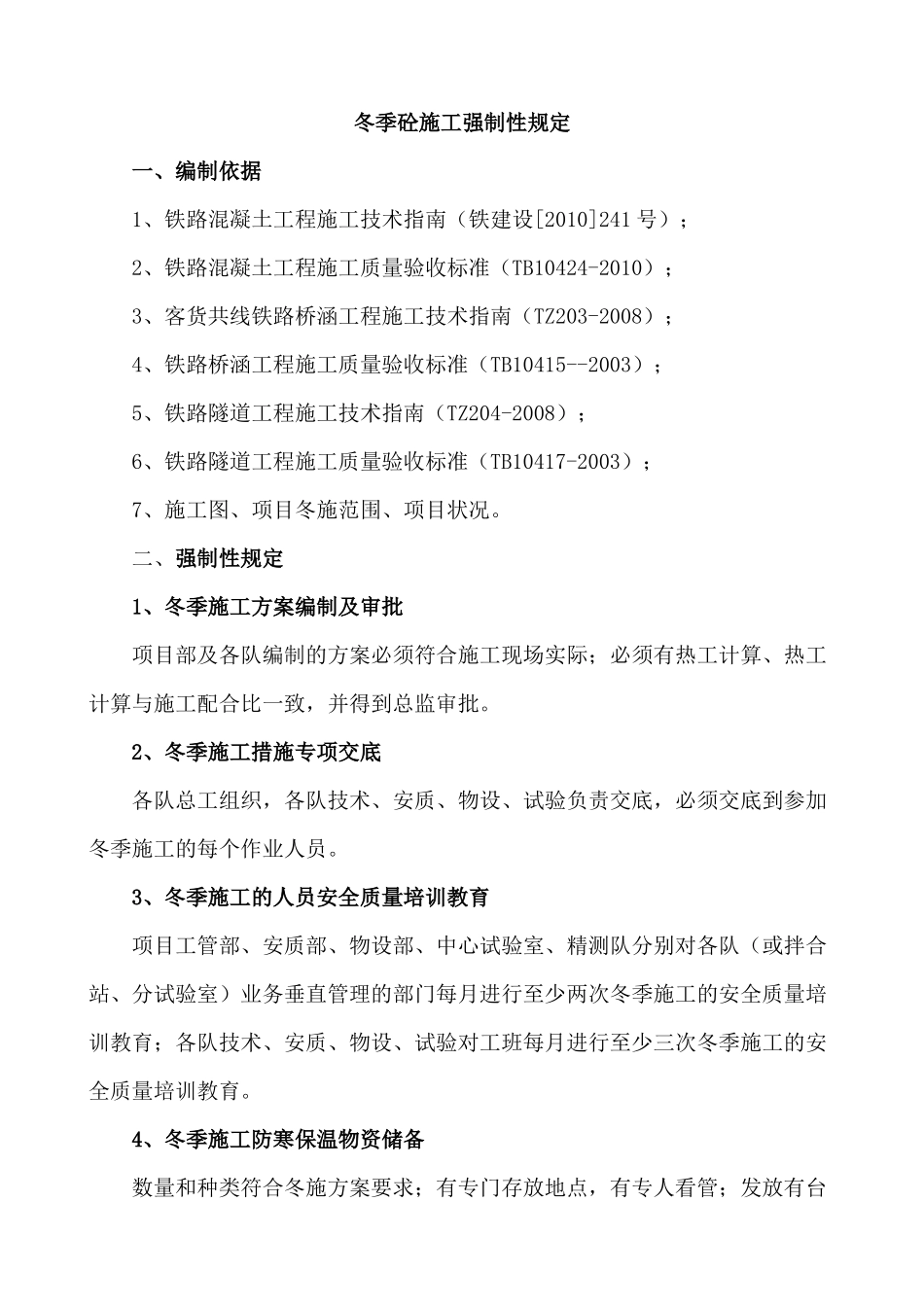

1/7
冬季施工强制性措施_第2页

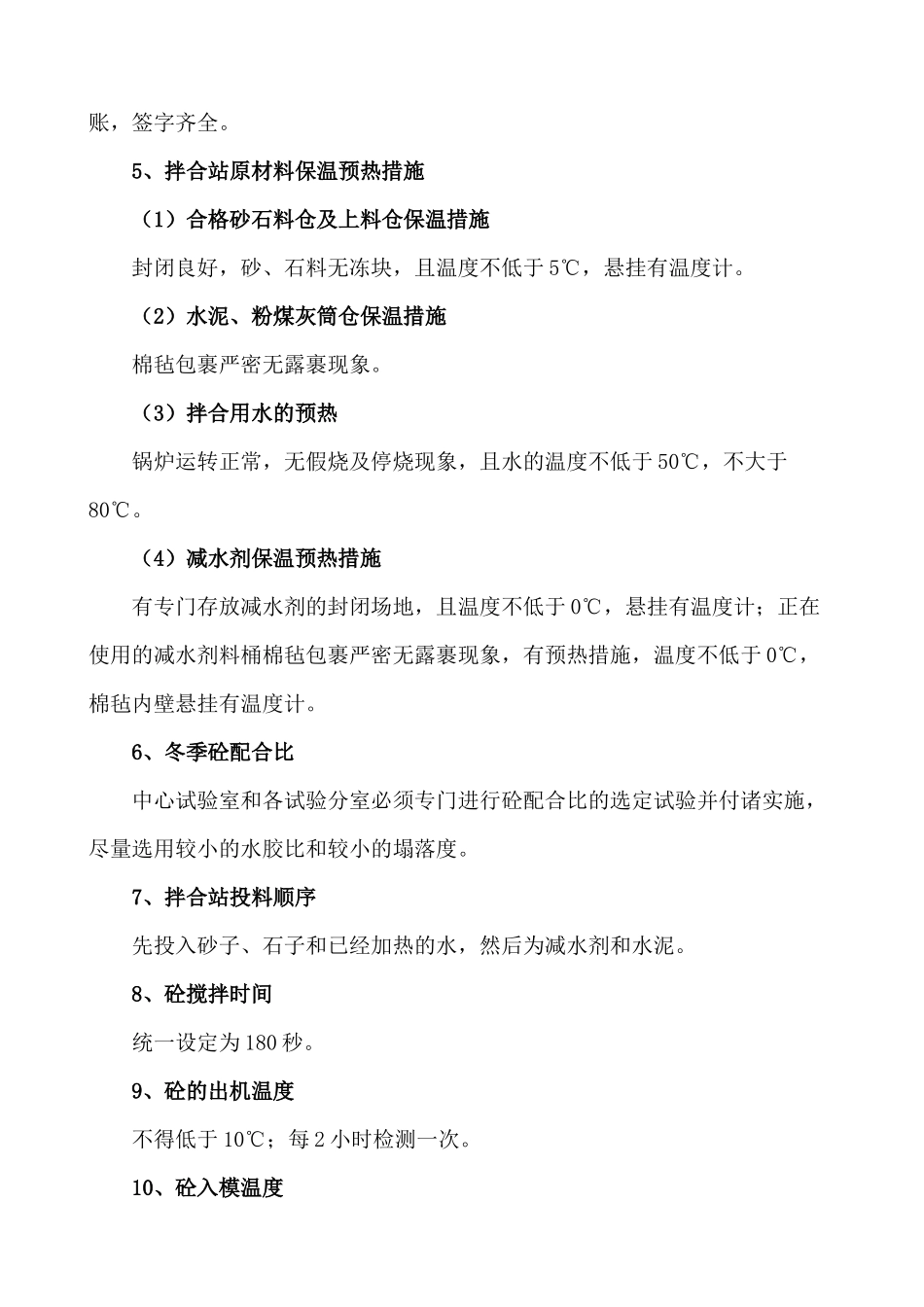

2/7
冬季施工强制性措施_第3页

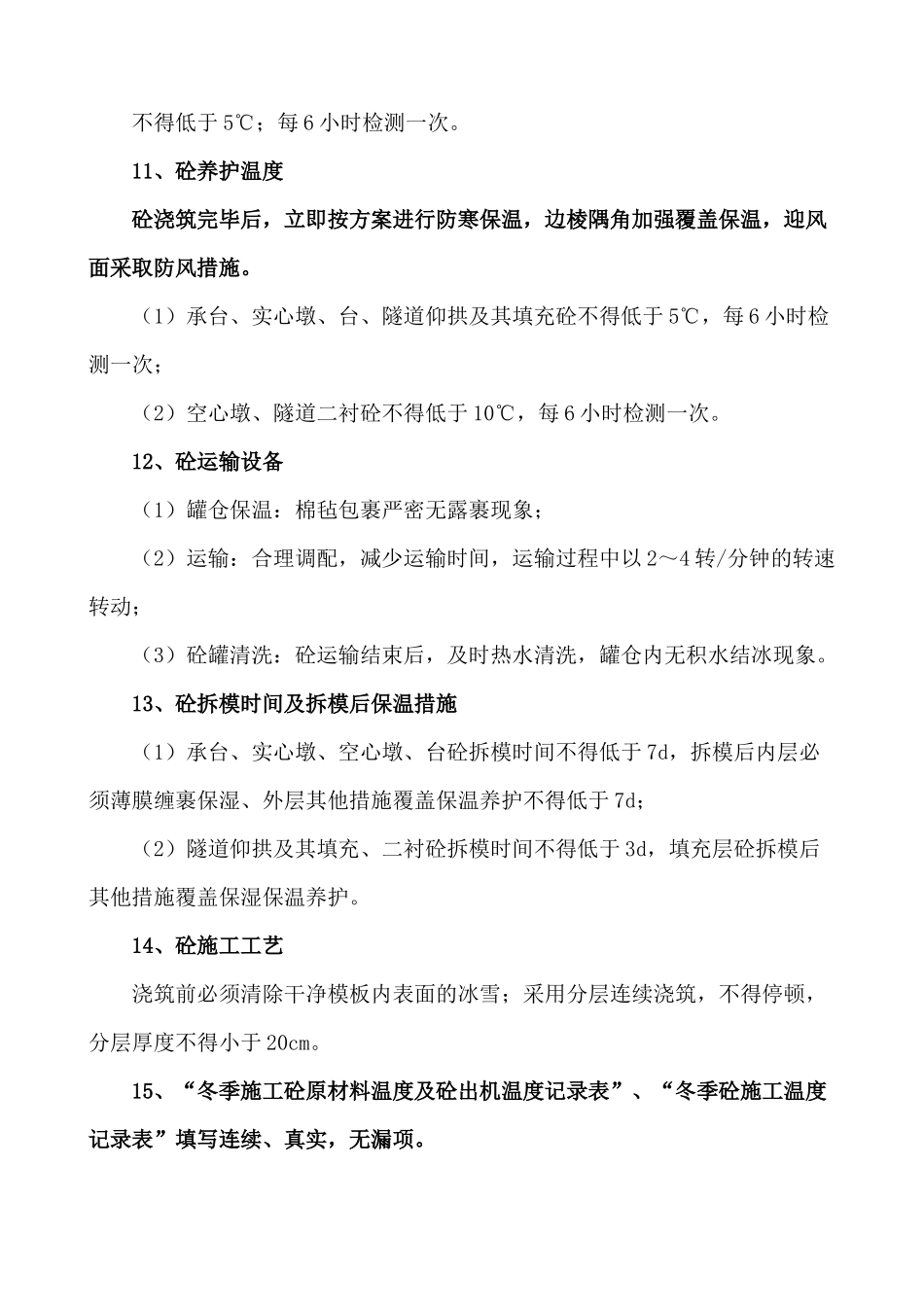

3/7
冬季砼施工强制性规定一、编制依据1、铁路混凝土工程施工技术指南(铁建设[2010]241 号);2、铁路混凝土工程施工质量验收标准(TB10424-2010);3、客货共线铁路桥涵工程施工技术指南(TZ203-2008);4、铁路桥涵工程施工质量验收标准(TB10415--2003);5、铁路隧道工程施工技术指南(TZ204-2008);6、铁路隧道工程施工质量验收标准(TB10417-2003);7、施工图、项目冬施范围、项目状况。二、强制性规定1、冬季施工方案编制及审批项目部及各队编制的方案必须符合施工现场实际;必须有热工计算、热工计算与施工配合比一致,并得到总监审批。2、冬季施工措施专项交底各队总工组织,各队技术、安质、物设、试验负责交底,必须交底到参加冬季施工的每个作业人员。3、冬季施工的人员安全质量培训教育项目工管部、安质部、物设部、中心试验室、精测队分别对各队(或拌合站、分试验室)业务垂直管理的部门每月进行至少两次冬季施工的安全质量培训教育;各队技术、安质、物设、试验对工班每月进行至少三次冬季施工的安全质量培训教育。4、冬季施工防寒保温物资储备数量和种类符合冬施方案要求;有专门存放地点,有专人看管;发放有台账,签字齐全。5、拌合站原材料保温预热措施(1)合格砂石料仓及上料仓保温措施封闭良好,砂、石料无冻块,且温度不低于 5℃,悬挂有温度计。(2)水泥、粉煤灰筒仓保温措施棉毡包裹严密无露裹现象。(3)拌合用水的预热锅炉运转正常,无假烧及停烧现象,且水的温度不低于 50℃,不大于80℃。(4)减水剂保温预热措施有专门存放减水剂的封闭场地,且温度不低于 0℃,悬挂有温度计;正在使用的减水剂料桶棉毡包裹严密无露裹现象,有预热措施,温度不低于 0℃,棉毡内壁悬挂有温度计。6、冬季砼配合比中心试验室和各试验分室必须专门进行砼配合比的选定试验并付诸实施,尽量选用较小的水胶比和较小的塌落度。7、拌合站投料顺序先投入砂子、石子和已经加热的水,然后为减水剂和水泥。 8、砼搅拌时间统一设定为 180 秒。9、砼的出机温度不得低于 10℃;每 2 小时检测一次。10、砼入模温度不得低于 5℃;每 6 小时检测一次。11、砼养护温度砼浇筑完毕后,立即按方案进行防寒保温,边棱隅角加强覆盖保温,迎风面采取防风措施。(1)承台、实心墩、台、隧道仰拱及其填充砼不得低于 5℃,每 6 小时检测一次;(2)空心墩、隧道二衬砼不得低于 10℃,每 6 小时检测一次。12、砼运输设备(1)罐仓保温:棉毡包...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工强制性措施

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
