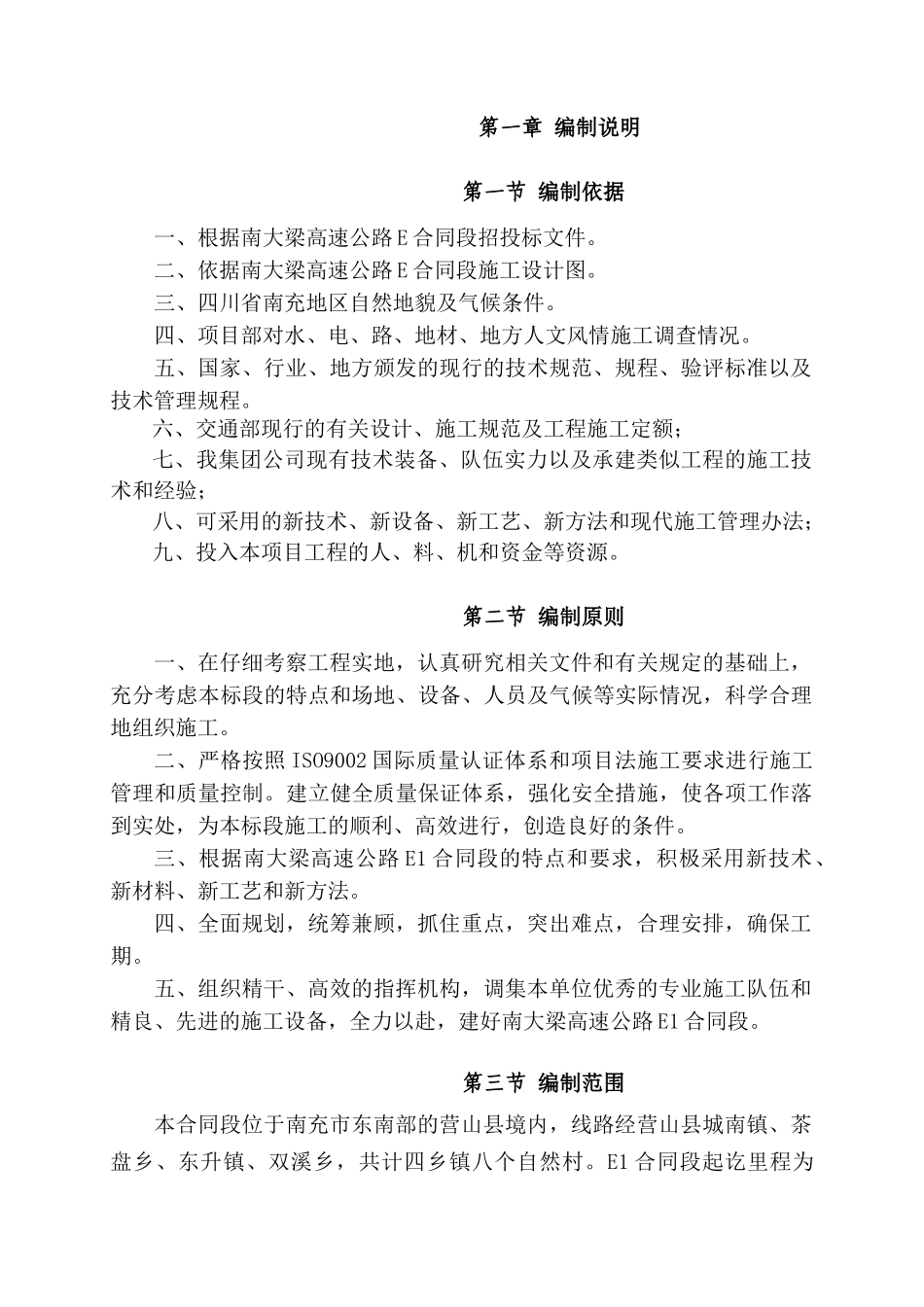

南大梁高速公路 TJ-E1 合同段(K48+665—K56+640)实施性施工组织设计二 0 一 0 年十二月第一章 编制说明第一节 编制依据一、根据南大梁高速公路 E 合同段招投标文件。二、依据南大梁高速公路 E 合同段施工设计图。三、四川省南充地区自然地貌及气候条件。四、项目部对水、电、路、地材、地方人文风情施工调查情况。五、国家、行业、地方颁发的现行的技术规范、规程、验评标准以及技术管理规程。六、交通部现行的有关设计、施工规范及工程施工定额;七、我集团公司现有技术装备、队伍实力以及承建类似工程的施工技术和经验;八、可采用的新技术、新设备、新工艺、新方法和现代施工管理办法;九、投入本项目工程的人、料、机和资金等资源。第二节 编制原则一、在仔细考察工程实地,认真研究相关文件和有关规定的基础上,充分考虑本标段的特点和场地、设备、人员及气候等实际情况,科学合理地组织施工。二、严格按照 ISO9002 国际质量认证体系和项目法施工要求进行施工管理和质量控制。建立健全质量保证体系,强化安全措施,使各项工作落到实处,为本标段施工的顺利、高效进行,创造良好的条件。三、根据南大梁高速公路 E1 合同段的特点和要求,积极采用新技术、新材料、新工艺和新方法。四、全面规划,统筹兼顾,抓住重点,突出难点,合理安排,确保工期。五、组织精干、高效的指挥机构,调集本单位优秀的专业施工队伍和精良、先进的施工设备,全力以赴,建好南大梁高速公路 E1 合同段。第三节 编制范围本合同段位于南充市东南部的营山县境内,线路经营山县城南镇、茶盘乡、东升镇、双溪乡,共计四乡镇八个自然村。E1 合同段起讫里程为K48+665~K56+640,全长 7.975Km,一座大桥、两座中桥,天桥 6 座,34座涵洞通道、一座分离式立交。第二章 总体施工组织布置及规划第一节 总体施工概况、标准、工程数量一、工程概况(一)工程简介E1 合同段起讫里程为 K48+665~K56+640,全长 7.975Km。主要结构物有:大桥 1 座,即前进大桥,中心桩号为 K49+662 桥梁全长 152m,结构形式 7*20 装配式预应力砼简支小箱梁;中桥 2 座即唐家石坝子中桥,中心桩号为 K54+380,全线长 86.00m,结构形式 4*20 装配式预应力砼简支小箱梁;蒋家沟中桥,中心桩号为 K56+233,全线长 66.00m,结构形式 3*20 装配式预应力砼简支小箱梁。涵洞通道 34 座,天桥 6 座,分离式立交 1 座。(二)地形地貌、气象水文、地质条...
