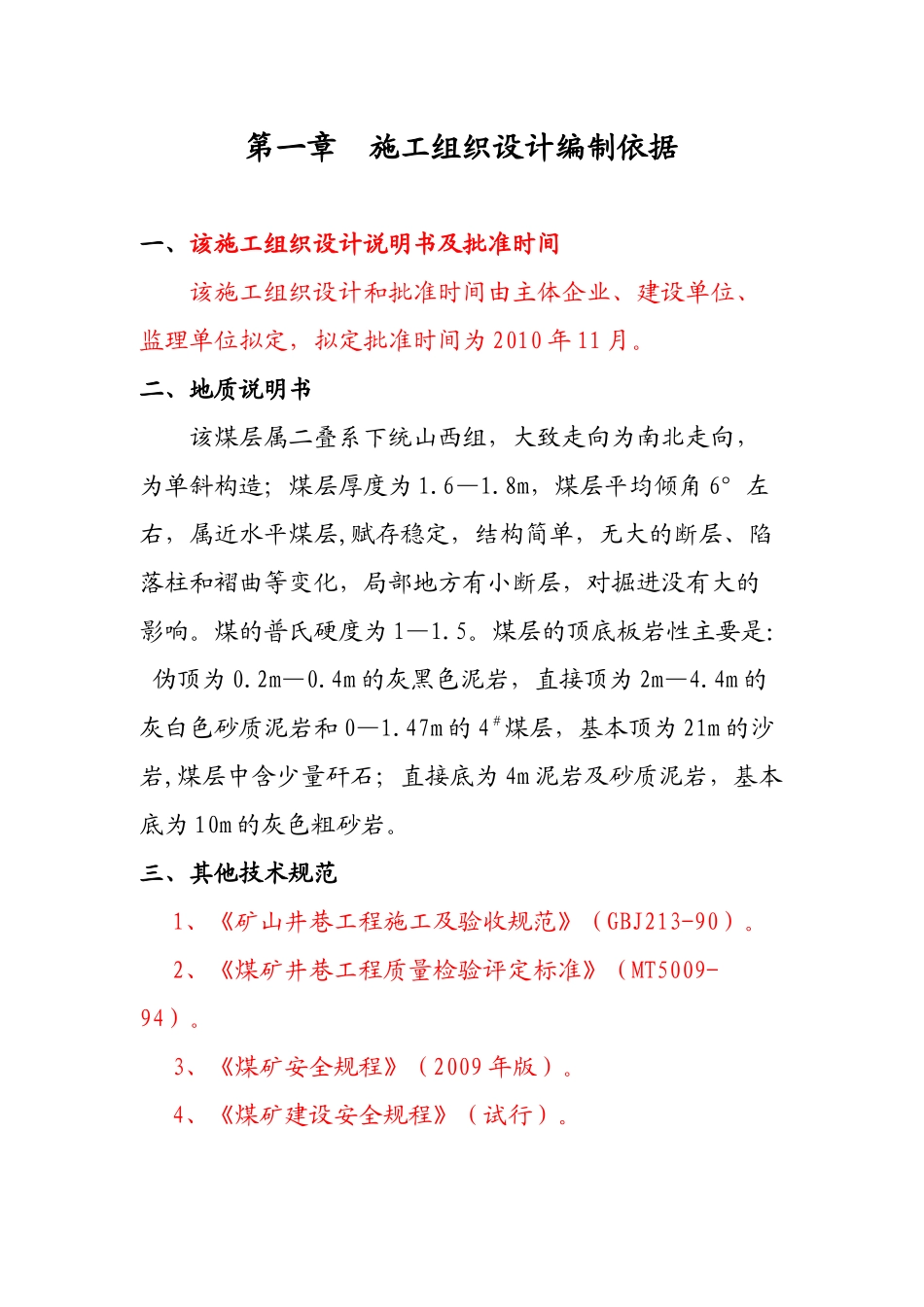

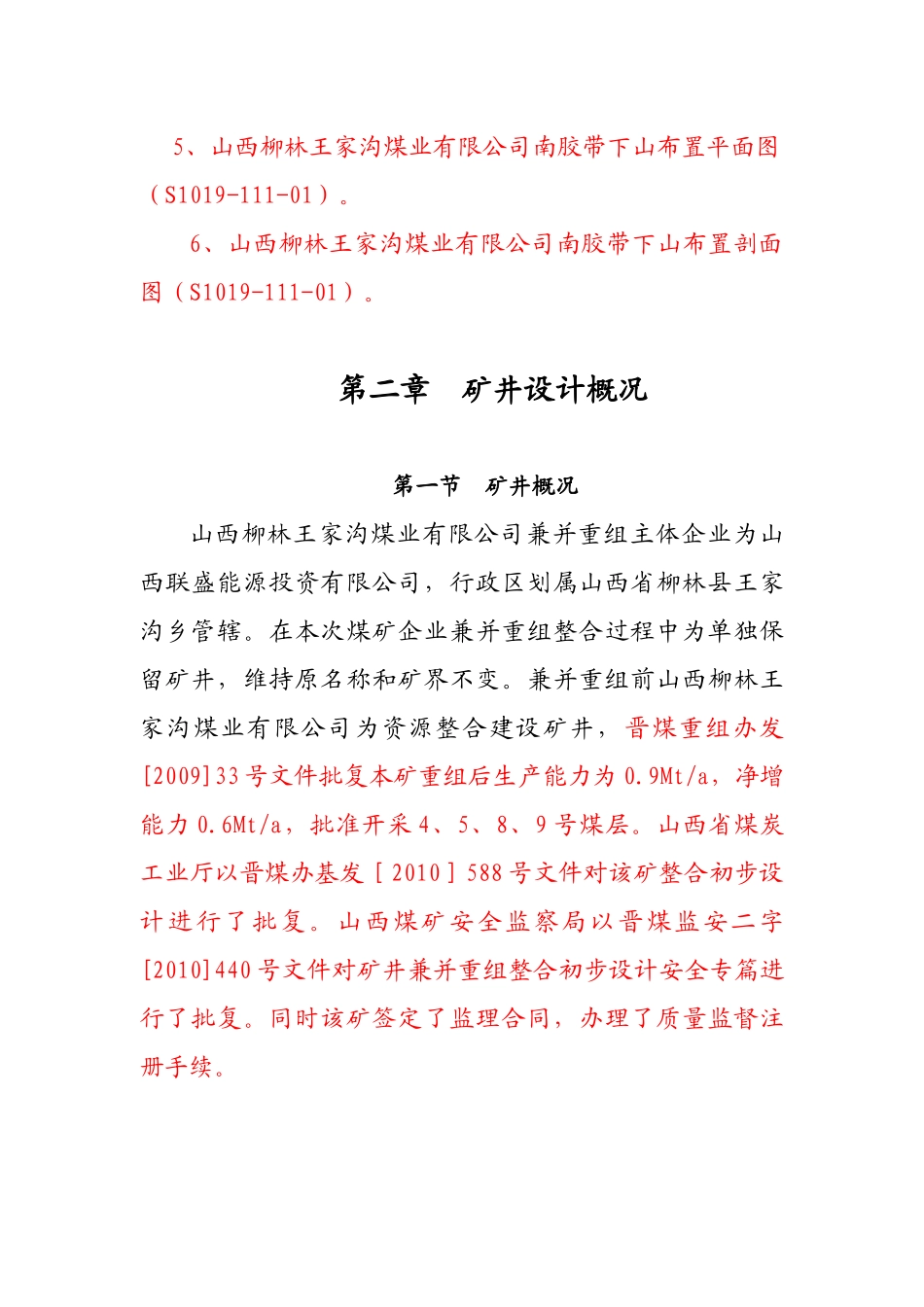

第一章 施工组织设计编制依据一、该施工组织设计说明书及批准时间该施工组织设计和批准时间由主体企业、建设单位、监理单位拟定,拟定批准时间为 2010 年 11 月。二、地质说明书该煤层属二叠系下统山西组,大致走向为南北走向,为单斜构造;煤层厚度为 1.6—1.8m,煤层平均倾角 6°左右,属近水平煤层,赋存稳定,结构简单,无大的断层、陷落柱和褶曲等变化,局部地方有小断层,对掘进没有大的影响。煤的普氏硬度为 1—1.5。煤层的顶底板岩性主要是: 伪顶为 0.2m—0.4m 的灰黑色泥岩,直接顶为 2m—4.4m 的灰白色砂质泥岩和 0—1.47m 的 4#煤层,基本顶为 21m 的沙岩,煤层中含少量矸石;直接底为 4m 泥岩及砂质泥岩,基本底为 10m 的灰色粗砂岩。三、其他技术规范1、《矿山井巷工程施工及验收规范》(GBJ213-90)。2、《煤矿井巷工程质量检验评定标准》(MT5009-94)。3、《煤矿安全规程》(2009 年版)。4、《煤矿建设安全规程》(试行)。5、山西柳林王家沟煤业有限公司南胶带下山布置平面图(S1019-111-01)。6、山西柳林王家沟煤业有限公司南胶带下山布置剖面图(S1019-111-01)。第二章 矿井设计概况第一节 矿井概况山西柳林王家沟煤业有限公司兼并重组主体企业为山西联盛能源投资有限公司,行政区划属山西省柳林县王家沟乡管辖。在本次煤矿企业兼并重组整合过程中为单独保留矿井,维持原名称和矿界不变。兼并重组前山西柳林王家沟煤业有限公司为资源整合建设矿井,晋煤重组办发[2009]33 号文件批复本矿重组后生产能力为 0.9Mt/a,净增能力 0.6Mt/a,批准开采 4、5、8、9 号煤层。山西省煤炭工业厅以晋煤办基发[2010]588 号文件对该矿整合初步设计进行了批复。山西煤矿安全监察局以晋煤监安二字[2010]440 号文件对矿井兼并重组整合初步设计安全专篇进行了批复。同时该矿签定了监理合同,办理了质量监督注册手续。第二节 巷道工程技术特征南回风下山设计总长度为 715.7m(为平距);巷道的平均坡度为 5-7°,主要服务于 211 水平轨道大巷下阶段(一采区),服务年限为 10 年,属半煤岩永久巷道;巷道开拓工程量见表巷道开拓工程量表巷道名称巷道长度开拓煤量开拓岩量开口方位南回风下山715.7m6380.1t3058m3一、预计开竣工时间预计该条巷道开拓从 2010 年 11 月 30 日开工, 2011 年 2月 30 日竣工。附图 1:巷道布置平面图第三节 自然地理一、交通位置王家沟煤矿位于柳林县县城 340°...
