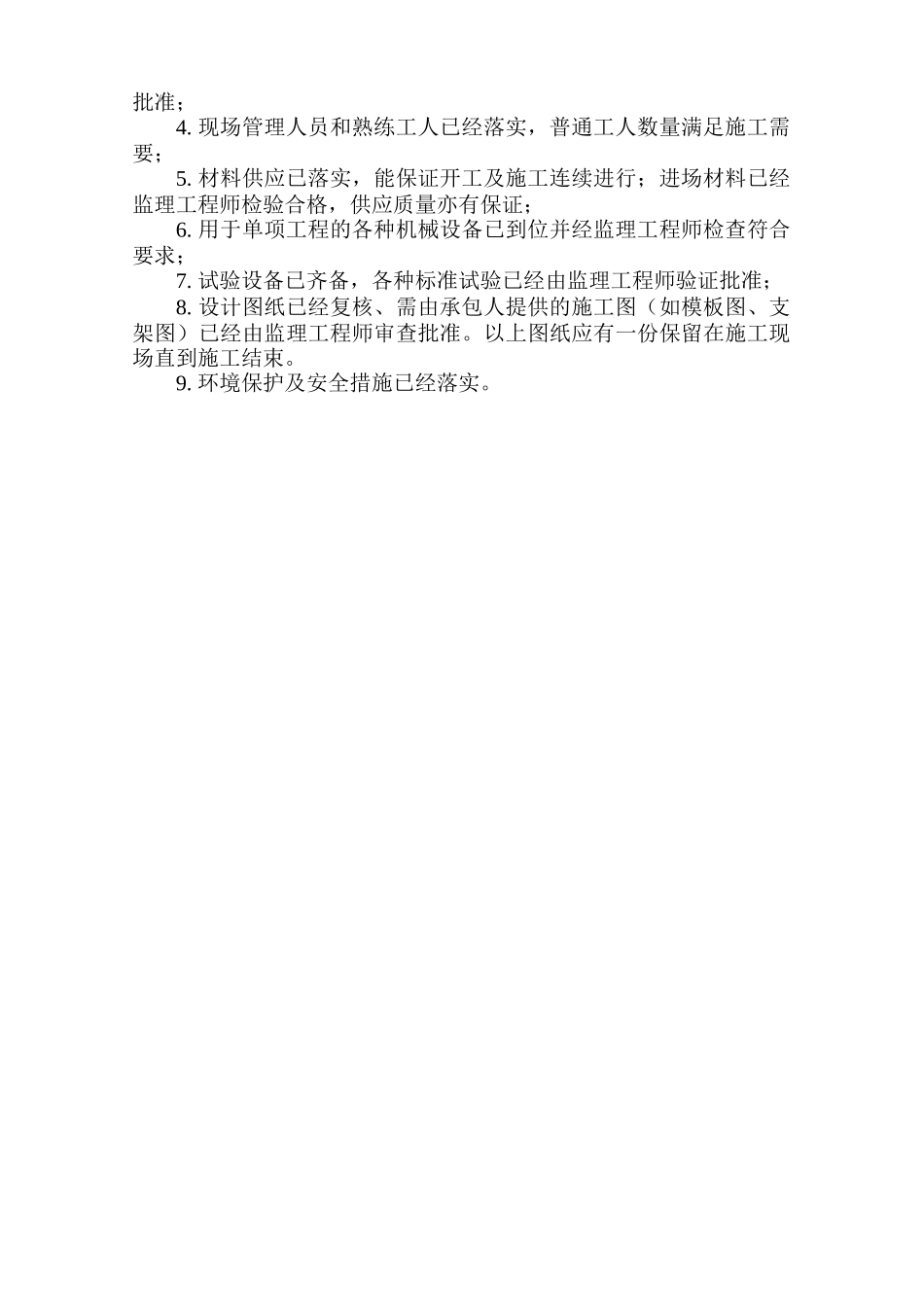

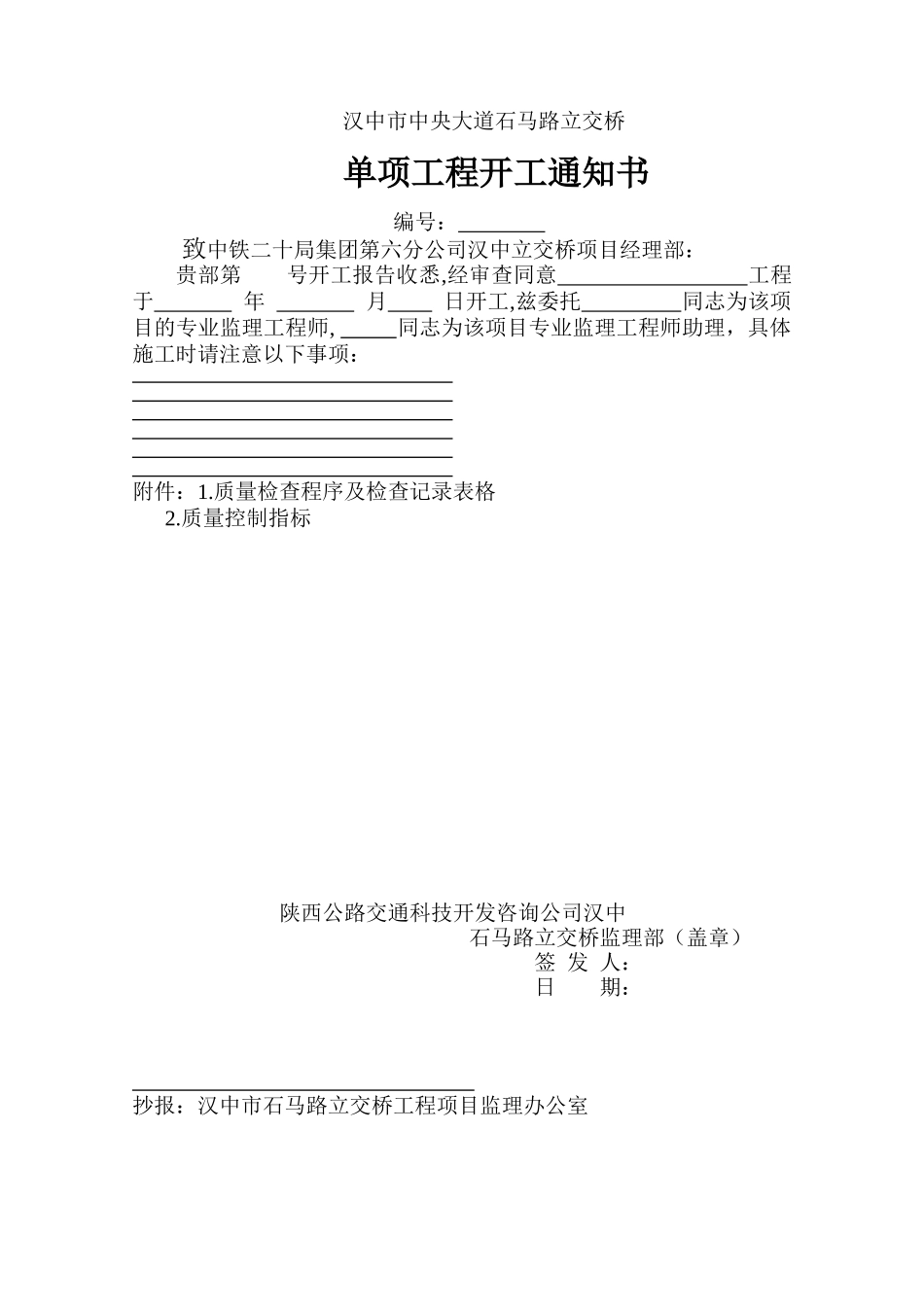

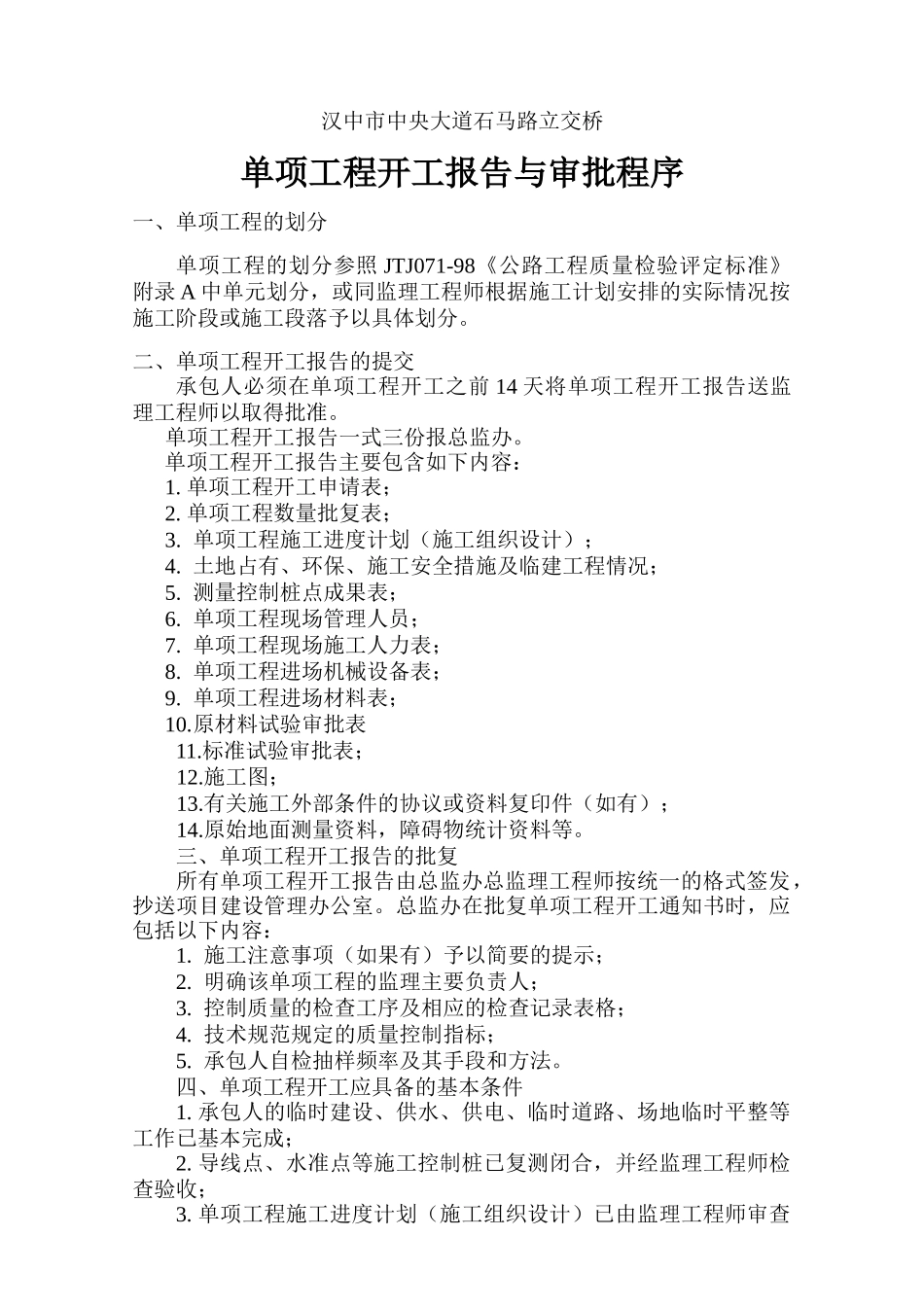

汉中市中央大道石马路立交桥单项工程开工报告与审批程序一、单项工程的划分单项工程的划分参照 JTJ071-98《公路工程质量检验评定标准》附录 A 中单元划分,或同监理工程师根据施工计划安排的实际情况按施工阶段或施工段落予以具体划分。二、单项工程开工报告的提交承包人必须在单项工程开工之前 14 天将单项工程开工报告送监理工程师以取得批准。单项工程开工报告一式三份报总监办。单项工程开工报告主要包含如下内容:1. 单项工程开工申请表;2. 单项工程数量批复表;3. 单项工程施工进度计划(施工组织设计);4. 土地占有、环保、施工安全措施及临建工程情况;5. 测量控制桩点成果表;6. 单项工程现场管理人员;7. 单项工程现场施工人力表;8. 单项工程进场机械设备表;9. 单项工程进场材料表;10.原材料试验审批表11.标准试验审批表;12.施工图;13.有关施工外部条件的协议或资料复印件(如有);14.原始地面测量资料,障碍物统计资料等。三、单项工程开工报告的批复所有单项工程开工报告由总监办总监理工程师按统一的格式签发,抄送项目建设管理办公室。总监办在批复单项工程开工通知书时,应包括以下内容:1. 施工注意事项(如果有)予以简要的提示;2. 明确该单项工程的监理主要负责人;3. 控制质量的检查工序及相应的检查记录表格;4. 技术规范规定的质量控制指标;5. 承包人自检抽样频率及其手段和方法。四、单项工程开工应具备的基本条件1. 承包人的临时建设、供水、供电、临时道路、场地临时平整等工作已基本完成;2. 导线点、水准点等施工控制桩已复测闭合,并经监理工程师检查验收;3. 单项工程施工进度计划(施工组织设计)已由监理工程师审查批准;4. 现场管理人员和熟练工人已经落实,普通工人数量满足施工需要;5. 材料供应已落实,能保证开工及施工连续进行;进场材料已经监理工程师检验合格,供应质量亦有保证;6. 用于单项工程的各种机械设备已到位并经监理工程师检查符合要求;7. 试验设备已齐备,各种标准试验已经由监理工程师验证批准;8. 设计图纸已经复核、需由承包人提供的施工图(如模板图、支架图)已经由监理工程师审查批准。以上图纸应有一份保留在施工现场直到施工结束。9. 环境保护及安全措施已经落实。汉中市中央大道石马路立交桥单项工程开工通知书 编号: 致中铁二十局集团第六分公司汉中立交桥项目经理部:贵部第 号开工报告收悉,经审查同意 工程于 年 月 日开工,兹委托 ...
