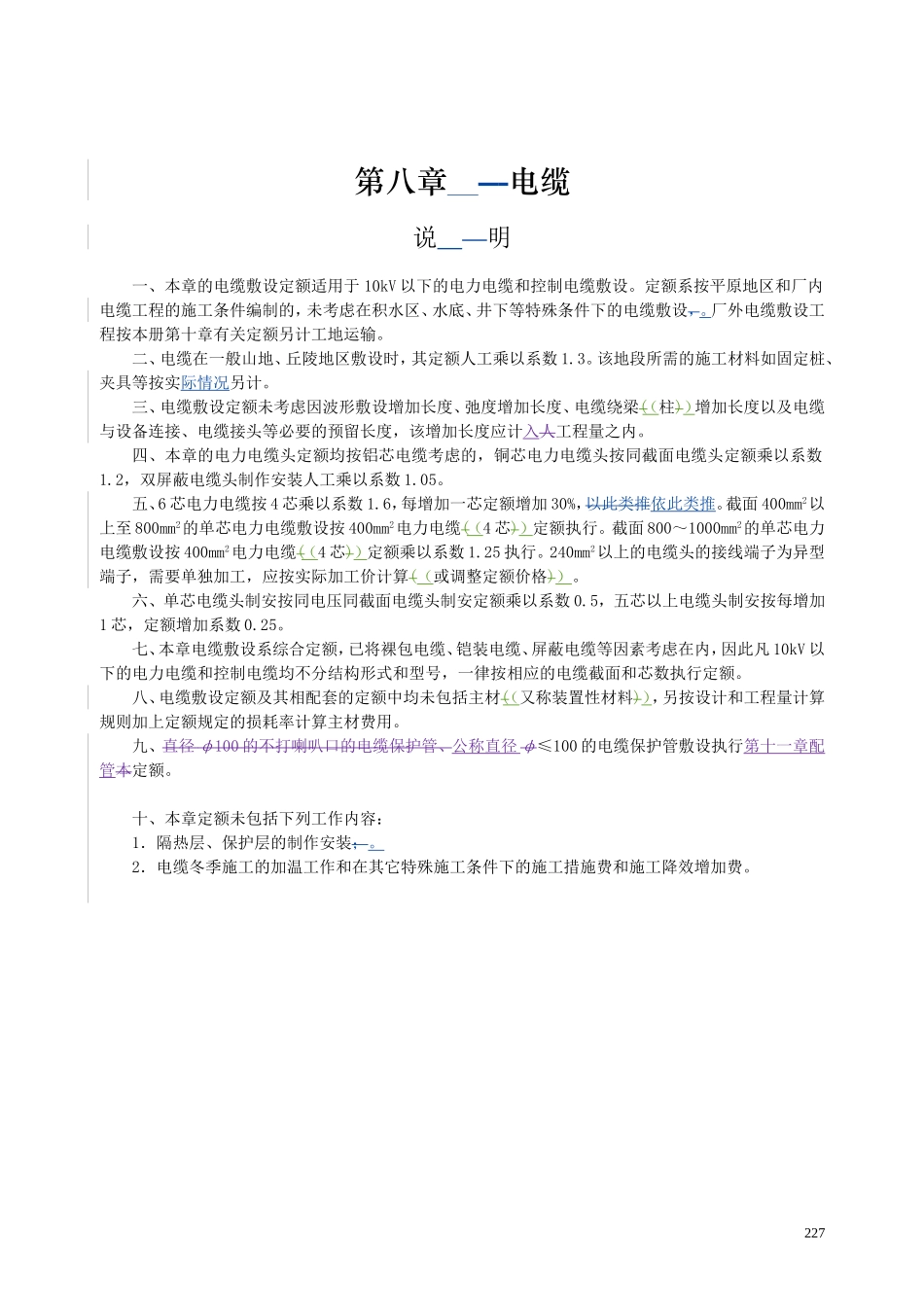

第八章电缆说明一、本章的电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,
厂外电缆敷设工程按本册第十章有关定额另计工地运输
二、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1
该地段所需的施工材料如固定桩、夹具等按实际情况另计
三、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁((柱))增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入人工程量之内
四、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1
2,双屏蔽电缆头制作安装人工乘以系数1
五、6芯电力电缆按4芯乘以系数1
6,每增加一芯定额增加30%,以此类推依此类推
截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆((4芯))定额执行
截面800~1000mm2的单芯电力电缆敷设按400mm2电力电缆((4芯))定额乘以系数1
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算((或调整定额价格))
六、单芯电缆头制安按同电压同截面电缆头制安定额乘以系数0
5,五芯以上电缆头制安按每增加1芯,定额增加系数0
七、本章电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额
八、电缆敷设定额及其相配套的定额中均未包括主材((又称装置性材料)),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用
九、直径φ100的不打喇叭口的电缆保护管、公称直径φ≤100的电缆保护管敷设执行第十一章配管本定额

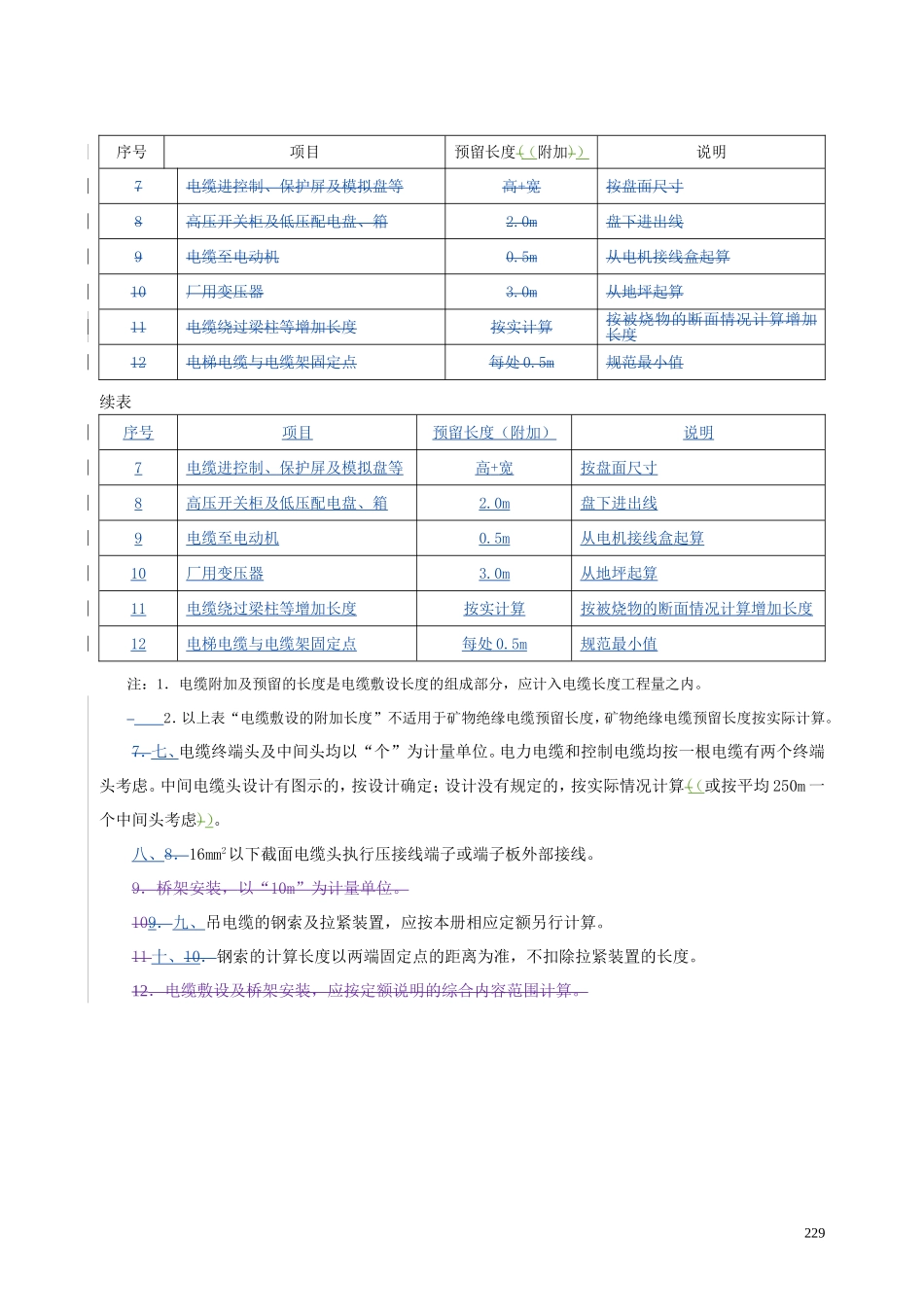

十、本章定额未包括下列工作内容:1.隔热层、保护层的制作安装;
