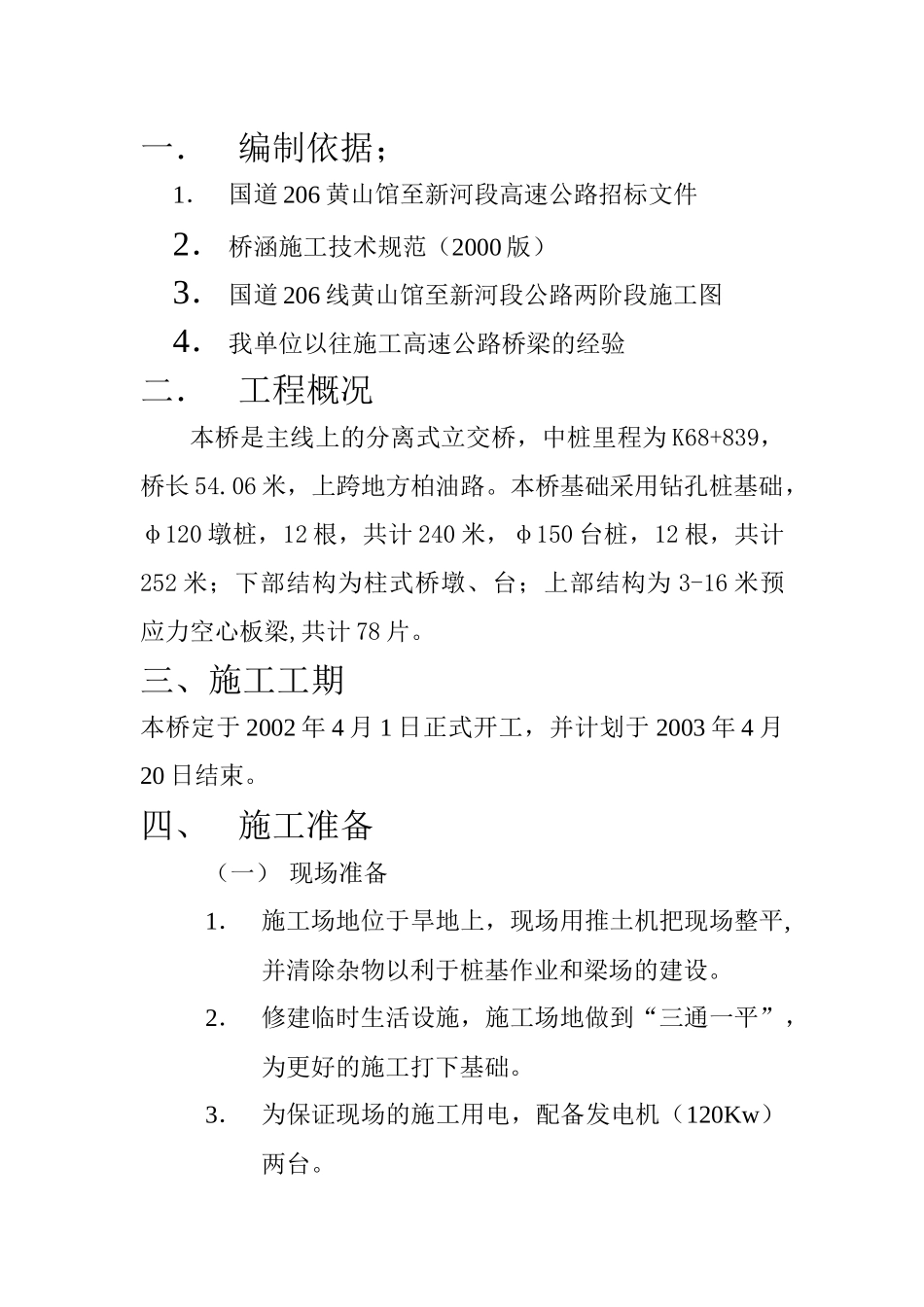

一.编制依据;1. 国道 206 黄山馆至新河段高速公路招标文件2. 桥涵施工技术规范(2000 版)3. 国道 206 线黄山馆至新河段公路两阶段施工图4. 我单位以往施工高速公路桥梁的经验二.工程概况本桥是主线上的分离式立交桥,中桩里程为 K68+839,桥长 54
06 米,上跨地方柏油路
本桥基础采用钻孔桩基础,φ120 墩桩,12 根,共计 240 米,φ150 台桩,12 根,共计252 米;下部结构为柱式桥墩、台;上部结构为 3-16 米预应力空心板梁,共计 78 片
三、施工工期本桥定于 2002 年 4 月 1 日正式开工,并计划于 2003 年 4 月20 日结束
四、施工准备(一) 现场准备1. 施工场地位于旱地上,现场用推土机把现场整平,并清除杂物以利于桩基作业和梁场的建设
2. 修建临时生活设施,施工场地做到“三通一平”,为更好的施工打下基础
3. 为保证现场的施工用电,配备发电机(120Kw)两台
4. 由于河水有污染,施工和生活用水采用打井取水供给
(二) 人员机械准备1. 根据施工工期安排施工人员进场,进行岗前培训、教育,使其了解安全、质量的重要性,并且要不定期进行教育
2. 特殊工种作业人员必须持证上岗,如:电气焊工、电工、钢筋工、模板工、混凝土工、起重工等人员必须加强培训
3. 测量试验仪器提前标定,确保能够满足施工精度要求
4、 由于施工要求起点高,砼采用集中拌合的形式,以便能满足施工要求
(三)、材料准备1、 砂、石料进场需检验合格,水泥进场需有出厂合格证书
2、 钢筋等进场,需提供出厂合格证书
3、 根据规范要求的频率,对材料进行抽检,合格后报请监理工程师认可后,方可使用
4、 做好材料进场后的堆放和标识工作

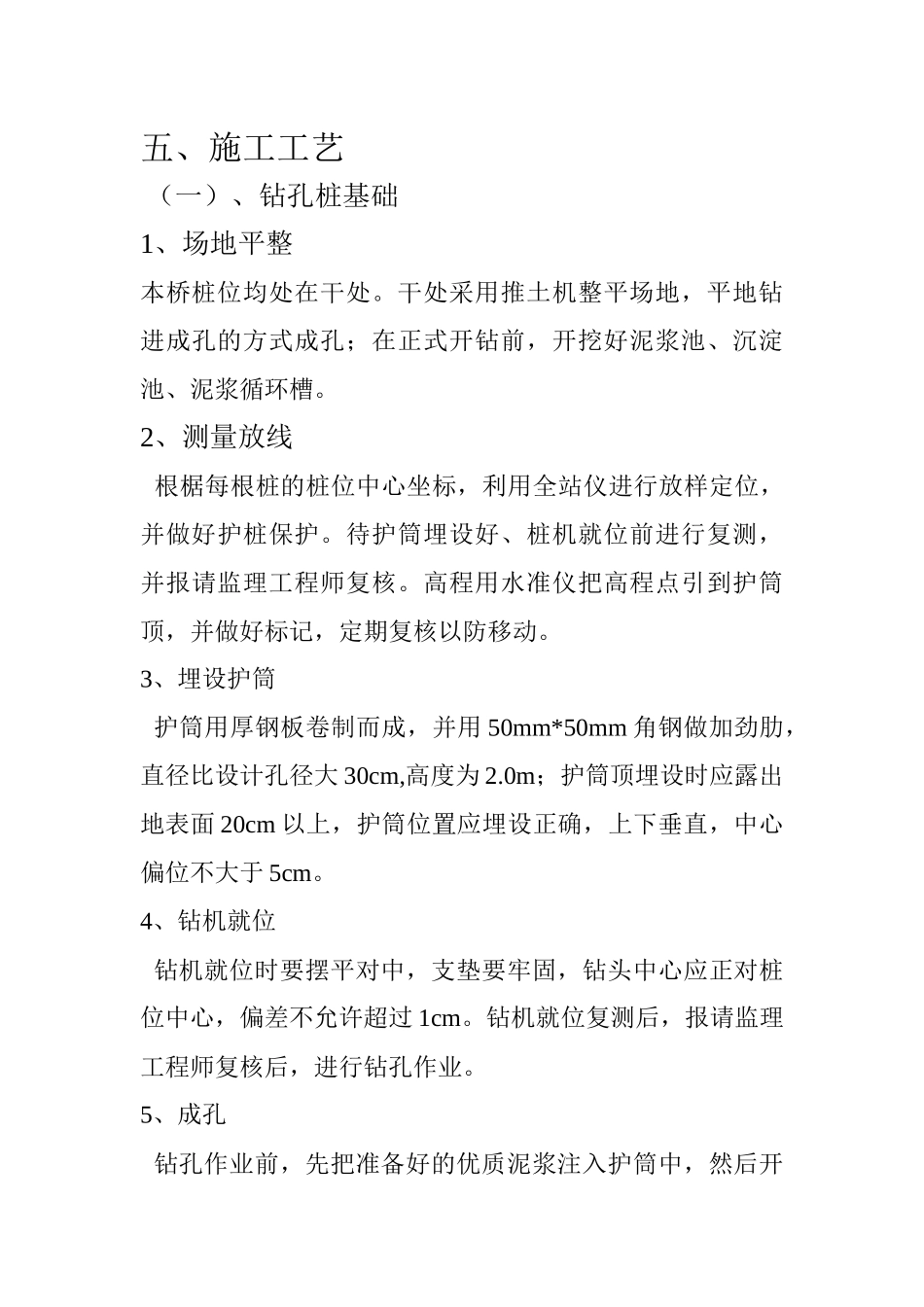

五、施工工艺 (一)、钻孔桩基础1、场地平整本桥桩位均处在干处
干处采用推土机整平场地,平地钻进成孔的方式成孔;在正式开钻
