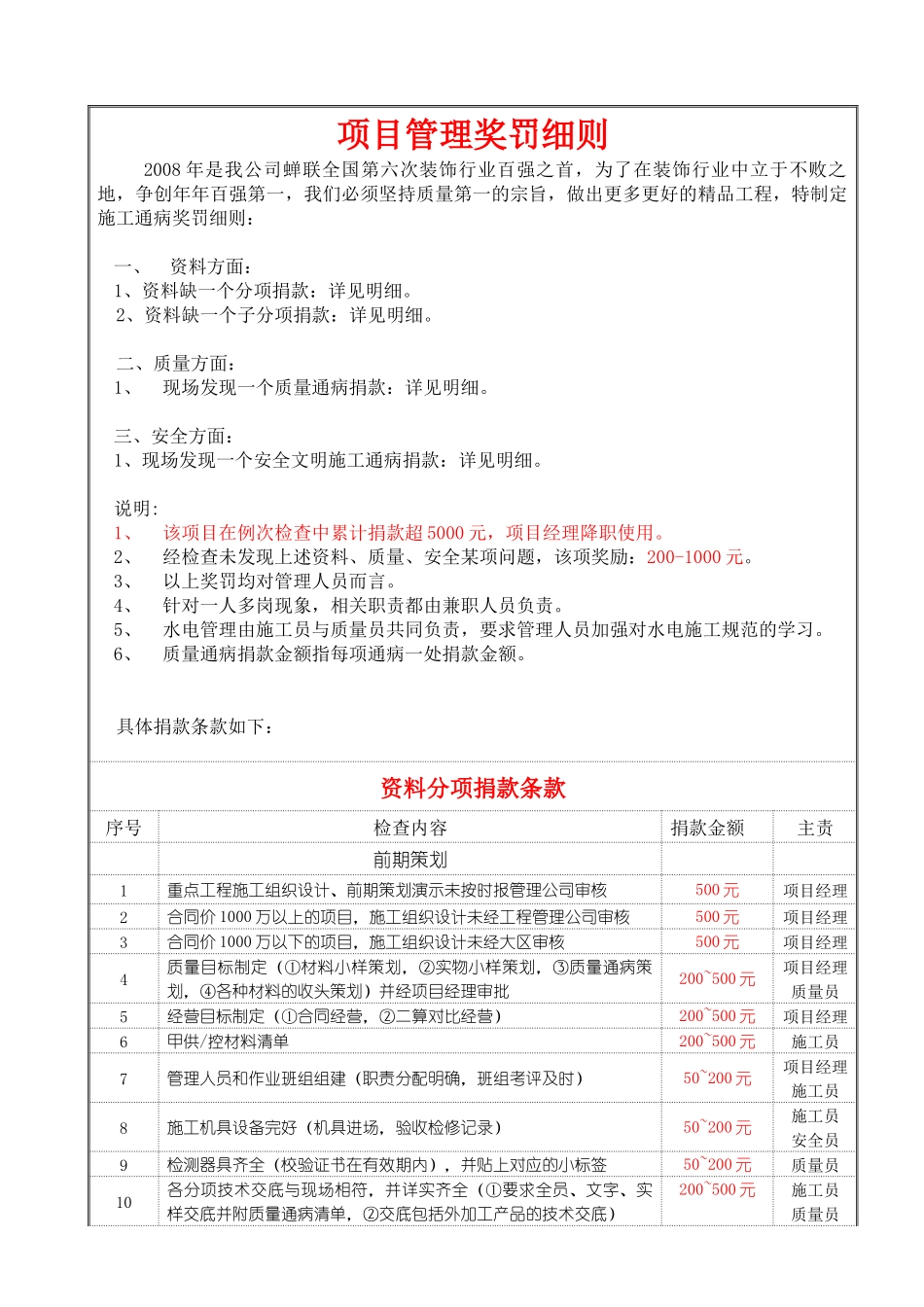

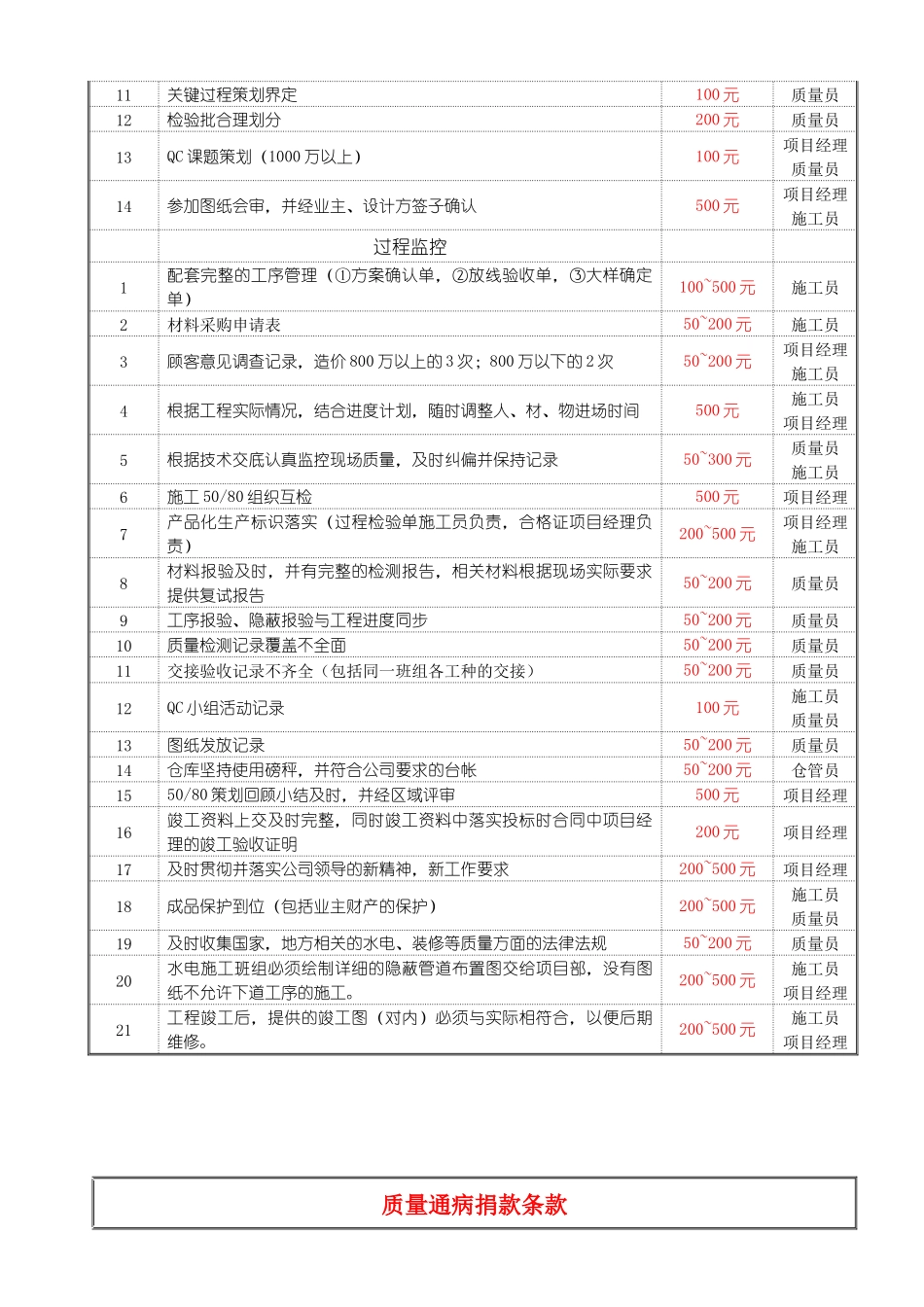

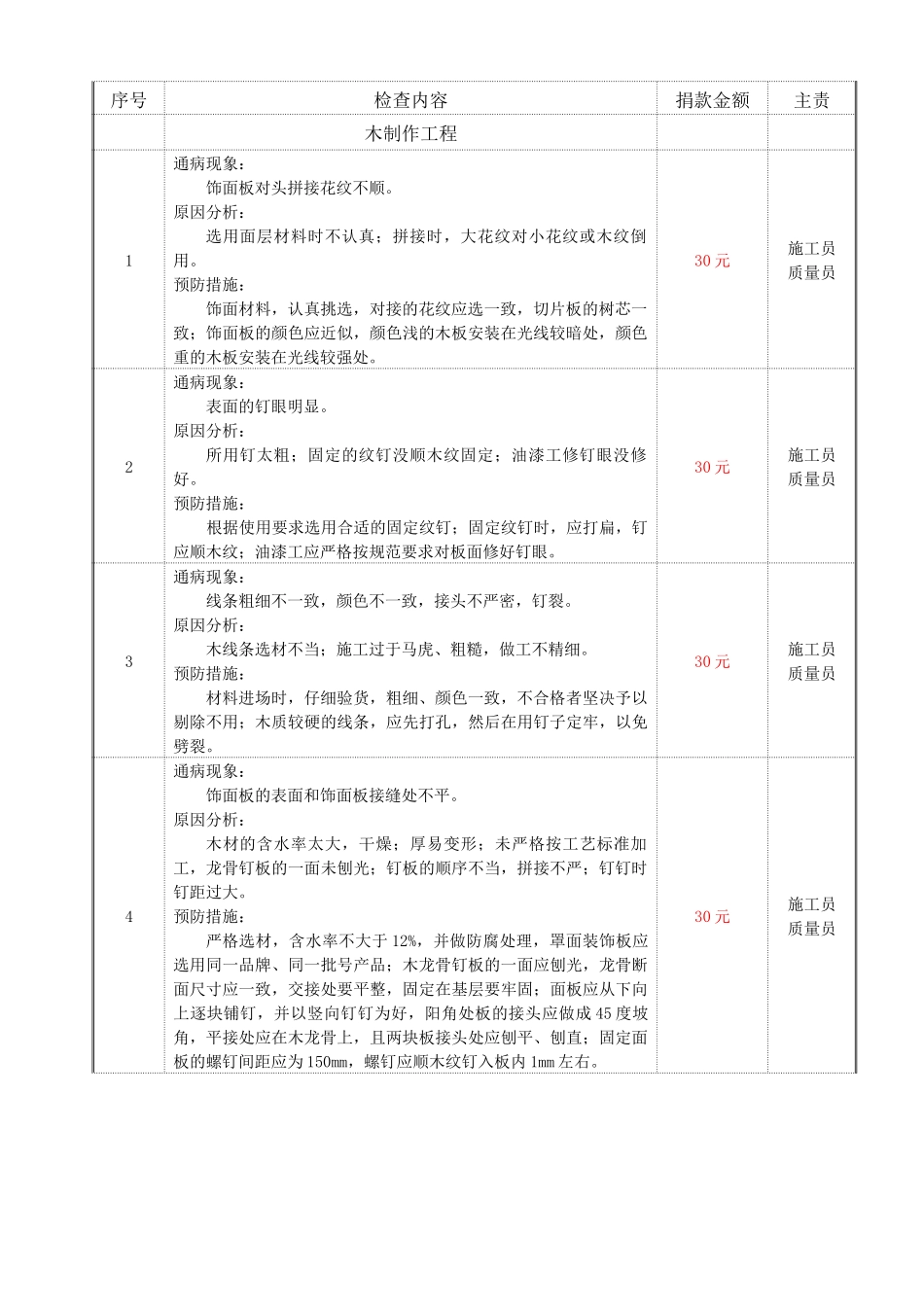

项目管理奖罚细则 2008 年是我公司蝉联全国第六次装饰行业百强之首,为了在装饰行业中立于不败之地,争创年年百强第一,我们必须坚持质量第一的宗旨,做出更多更好的精品工程,特制定施工通病奖罚细则:一、资料方面:1、资料缺一个分项捐款:详见明细。 2、资料缺一个子分项捐款:详见明细。 二、质量方面:1、现场发现一个质量通病捐款:详见明细。三、安全方面:1、现场发现一个安全文明施工通病捐款:详见明细。说明:1、该项目在例次检查中累计捐款超 5000 元,项目经理降职使用。2、经检查未发现上述资料、质量、安全某项问题,该项奖励:200-1000 元。3、以上奖罚均对管理人员而言。4、针对一人多岗现象,相关职责都由兼职人员负责。5、水电管理由施工员与质量员共同负责,要求管理人员加强对水电施工规范的学习。6、质量通病捐款金额指每项通病一处捐款金额。 具体捐款条款如下:资料分项捐款条款序号检查内容捐款金额主责前期策划1重点工程施工组织设计、前期策划演示未按时报管理公司审核500 元项目经理2合同价 1000 万以上的项目,施工组织设计未经工程管理公司审核500 元项目经理3合同价 1000 万以下的项目,施工组织设计未经大区审核500 元项目经理4质量目标制定(①材料小样策划,②实物小样策划,③质量通病策划,④各种材料的收头策划)并经项目经理审批200~500 元项目经理质量员5经营目标制定(①合同经营,②二算对比经营)200~500 元项目经理6甲供/控材料清单200~500 元施工员7管理人员和作业班组组建(职责分配明确,班组考评及时)50~200 元项目经理施工员8施工机具设备完好(机具进场,验收检修记录)50~200 元施工员安全员9检测器具齐全(校验证书在有效期内),并贴上对应的小标签50~200 元质量员10各分项技术交底与现场相符,并详实齐全(①要求全员、文字、实样交底并附质量通病清单,②交底包括外加工产品的技术交底)200~500 元施工员质量员11关键过程策划界定100 元质量员12检验批合理划分200 元质量员13QC 课题策划(1000 万以上)100 元项目经理质量员14参加图纸会审,并经业主、设计方签子确认500 元项目经理施工员过程监控1配套完整的工序管理(①方案确认单,②放线验收单,③大样确定单)100~500 元施工员2材料采购申请表50~200 元施工员3顾客意见调查记录,造价 800 万以上的 3 次;800 万以下的 2 次50~200 元项目经理施工员4根据工程实际情况,结合进度计划,随时调整...
