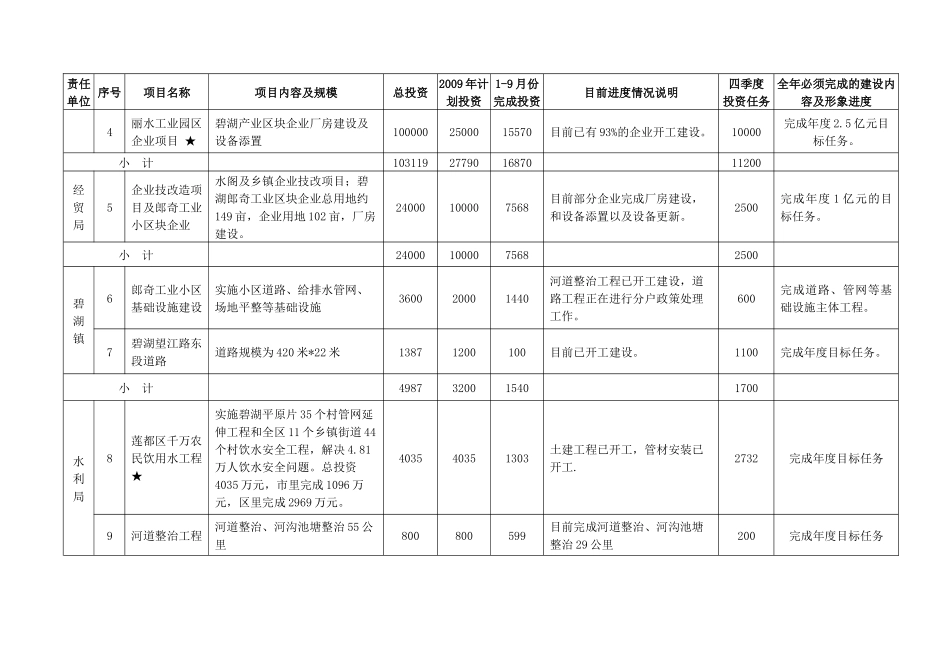

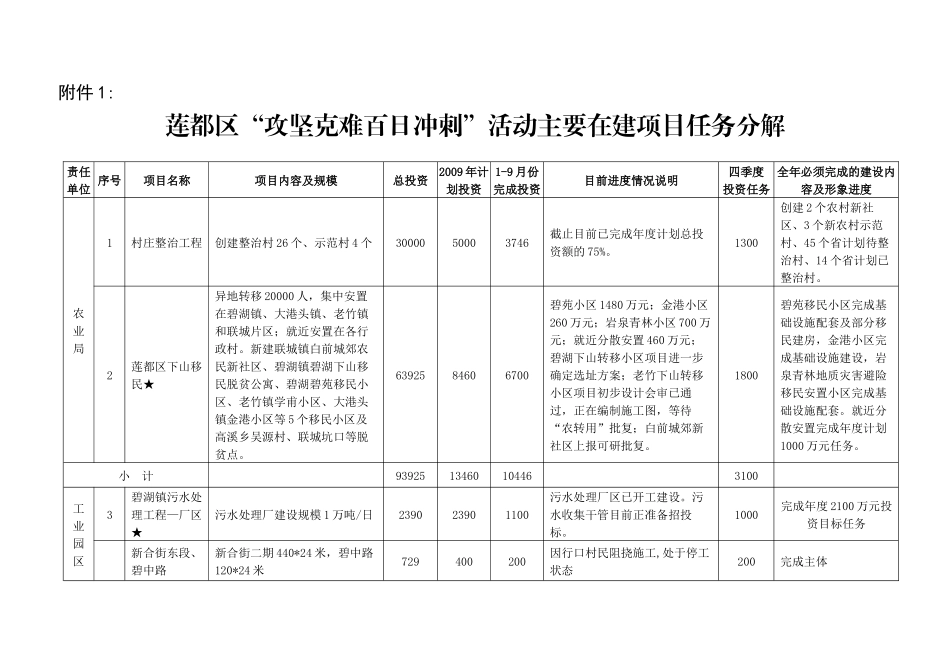

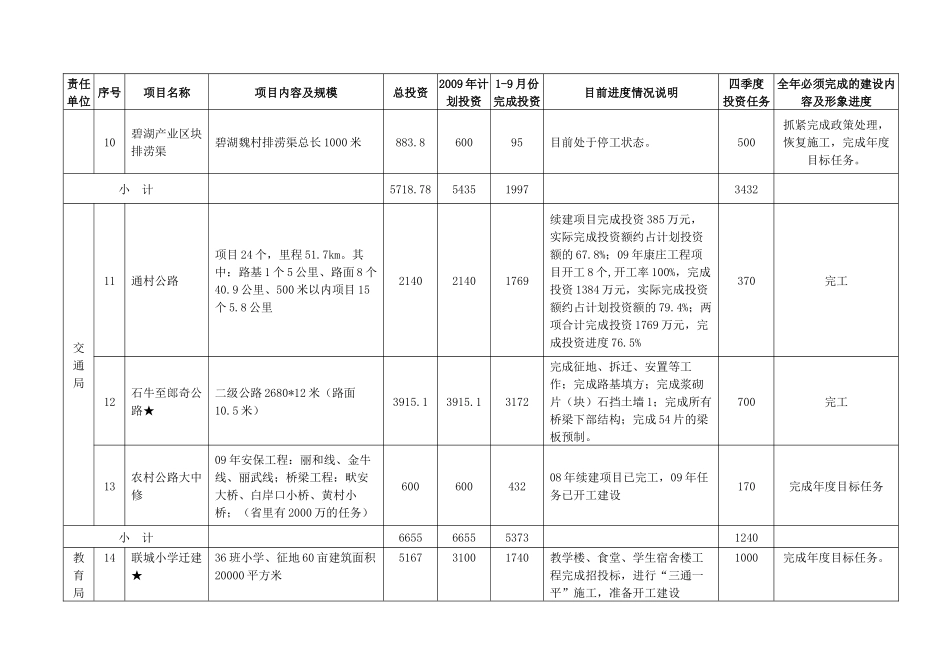

附件 1: 莲都区“攻坚克难百日冲刺”活动主要在建项目任务分解责任单位 序号项目名称项目内容及规模总投资2009 年计划投资1-9 月份完成投资目前进度情况说明四季度 投资任务全年必须完成的建设内容及形象进度农业局1村庄整治工程创建整治村 26 个、示范村 4 个3000050003746截止目前已完成年度计划总投资额的 75%。1300创建 2 个农村新社区、3 个新农村示范村、45 个省计划待整治村、14 个省计划已整治村。2莲都区下山移民★异地转移 20000 人,集中安置在碧湖镇、大港头镇、老竹镇和联城片区;就近安置在各行政村。新建联城镇白前城郊农民新社区、碧湖镇碧湖下山移民脱贫公寓、碧湖碧苑移民小区、老竹镇学甫小区、大港头镇金港小区等 5 个移民小区及高溪乡吴源村、联城坑口等脱贫点。6392584606700碧苑小区 1480 万元;金港小区260 万元;岩泉青林小区 700 万元;就近分散安置 460 万元;碧湖下山转移小区项目进一步确定选址方案;老竹下山转移小区项目初步设计会审已通过,正在编制施工图,等待“农转用”批复;白前城郊新社区上报可研批复。1800碧苑移民小区完成基础设施配套及部分移民建房,金港小区完成基础设施建设,岩泉青林地质灾害避险移民安置小区完成基础设施配套。就近分散安置完成年度计划1000 万元任务。小 计 939251346010446 3100 工业园区3碧湖镇污水处理工程—厂区 ★污水处理厂建设规模 1 万吨/日2390 23901100污水处理厂区已开工建设。污水收集干管目前正准备招投标。1000 完成年度 2100 万元投资目标任务 新合街东段、碧中路新合街二期 440*24 米,碧中路120*24 米729 400200因行口村民阻挠施工,处于停工状态200 完成主体责任单位 序号项目名称项目内容及规模总投资2009 年计划投资1-9 月份完成投资目前进度情况说明四季度 投资任务全年必须完成的建设内容及形象进度4丽水工业园区企业项目 ★碧湖产业区块企业厂房建设及设备添置100000 2500015570目前已有 93%的企业开工建设。10000 完成年度 2.5 亿元目标任务。小 计 103119 2779016870 11200 经 贸 局5企业技改造项目及郎奇工业小区块企业水阁及乡镇企业技改项目;碧湖郎奇工业区块企业总用地约149 亩,企业用地 102 亩,厂房建设。24000 100007568目前部分企业完成厂房建设,和设备添置以及设备更新。2500 完成年度 1 亿元的目标任务。小 计 24000 100007568 2500 碧湖镇6郎奇工业小区基础设...
