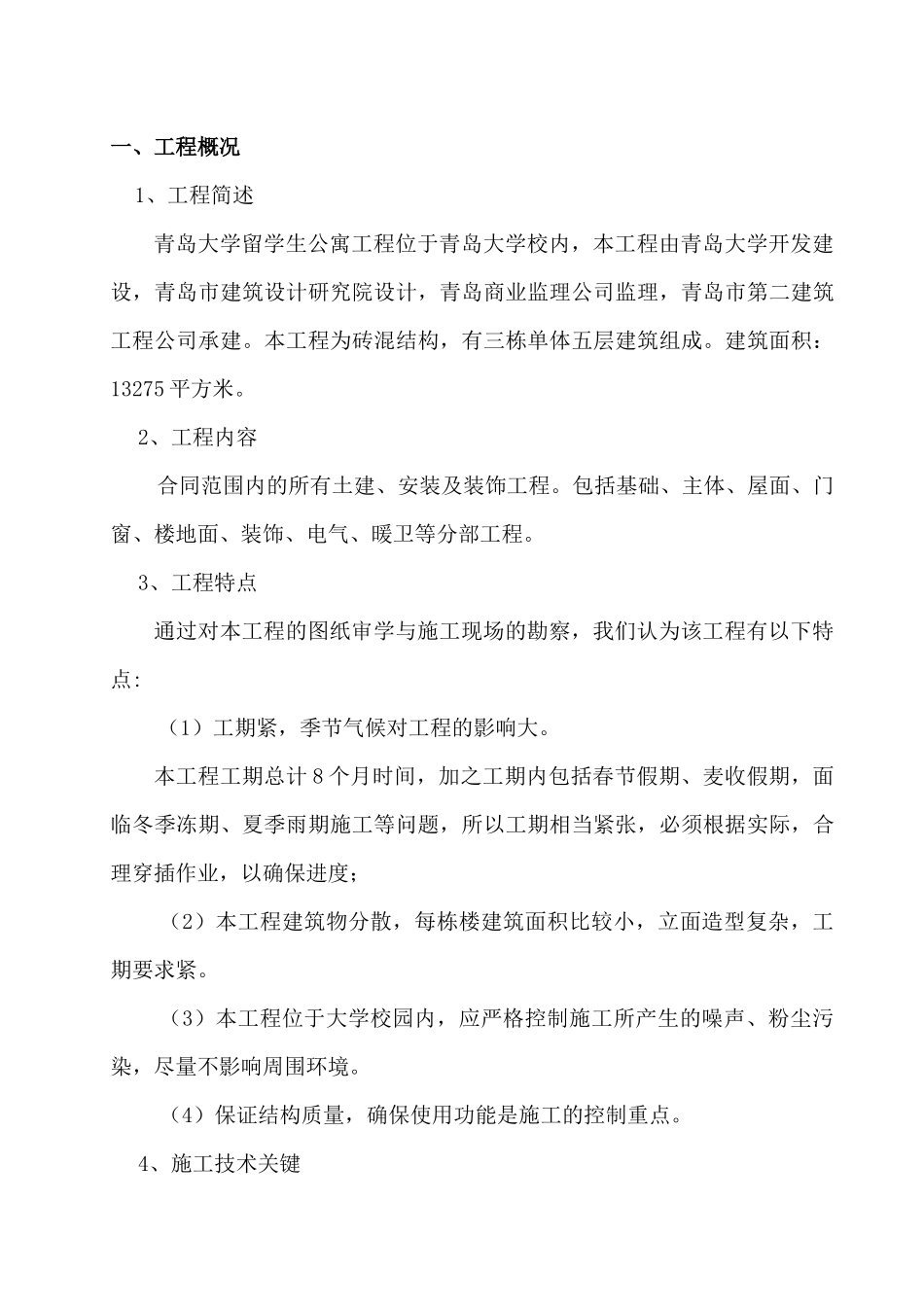

一、工程概况1、工程简述青岛大学留学生公寓工程位于青岛大学校内,本工程由青岛大学开发建设,青岛市建筑设计研究院设计,青岛商业监理公司监理,青岛市第二建筑工程公司承建。本工程为砖混结构,有三栋单体五层建筑组成。建筑面积:13275 平方米。2、工程内容 合同范围内的所有土建、安装及装饰工程。包括基础、主体、屋面、门窗、楼地面、装饰、电气、暖卫等分部工程。3、工程特点通过对本工程的图纸审学与施工现场的勘察,我们认为该工程有以下特点: (1)工期紧,季节气候对工程的影响大。本工程工期总计 8 个月时间,加之工期内包括春节假期、麦收假期,面临冬季冻期、夏季雨期施工等问题,所以工期相当紧张,必须根据实际,合理穿插作业,以确保进度;(2)本工程建筑物分散,每栋楼建筑面积比较小,立面造型复杂,工期要求紧。(3)本工程位于大学校园内,应严格控制施工所产生的噪声、粉尘污染,尽量不影响周围环境。(4)保证结构质量,确保使用功能是施工的控制重点。4、施工技术关键由于本工程是由三栋砖混结构的公寓建筑组成,内外装修档次高,并且平面规划有停车场、水池等,平面规划复杂。因此本工程的施工技术关键是砌体工程、定位放线与内外装饰。5、工期质量目标本工程的质量目标是优良;安全目标是安全管理达到优良等级;工期目标是开工日期为 2002 年 12 月 10 日,竣工日期为 2003 年 8 月 6 日,总工期240 天。二、主要施工方法及技术要求1、施工测量放线1.1 施工测量准则1.1.1 测量顺序遵守国家法令、政策和规范,明确为工程施工服务。遵守先整体后局部的工作程序。即先测设场地整体的平面控制网和标高控制网,再以控制网为依据进行各局部建筑物、构筑物的定位、放线和标高测设。要严格审核原始依据(设计图纸,测量起始点位,数据等)的正确性,坚持测量作业与计算工作步步有校核。本工程大地坐标点由甲方提供,根据实际情况,采用极坐标法放线。根据大地坐标点与本工程的控制点坐标计算出距离及角度,再确定出控制点的位置。一切定位放线工作要经自检、互检合格后,方可申请主管部门验收,实测时要当场做好原始记录签证,测后要及时保护好桩位。1.1.2 控制网测设场地平面控制网的测设,根据本工程建筑的形状及主要坐标点位、定位条件和轴线尺寸及场地情况,要求按矩形网平面控制。平面测量时,采用经纬仪和钢尺测设,同时根据计算弦长作为校核,测设桩每轴线留置作为向上测量时的校准基点。本工程平面...
