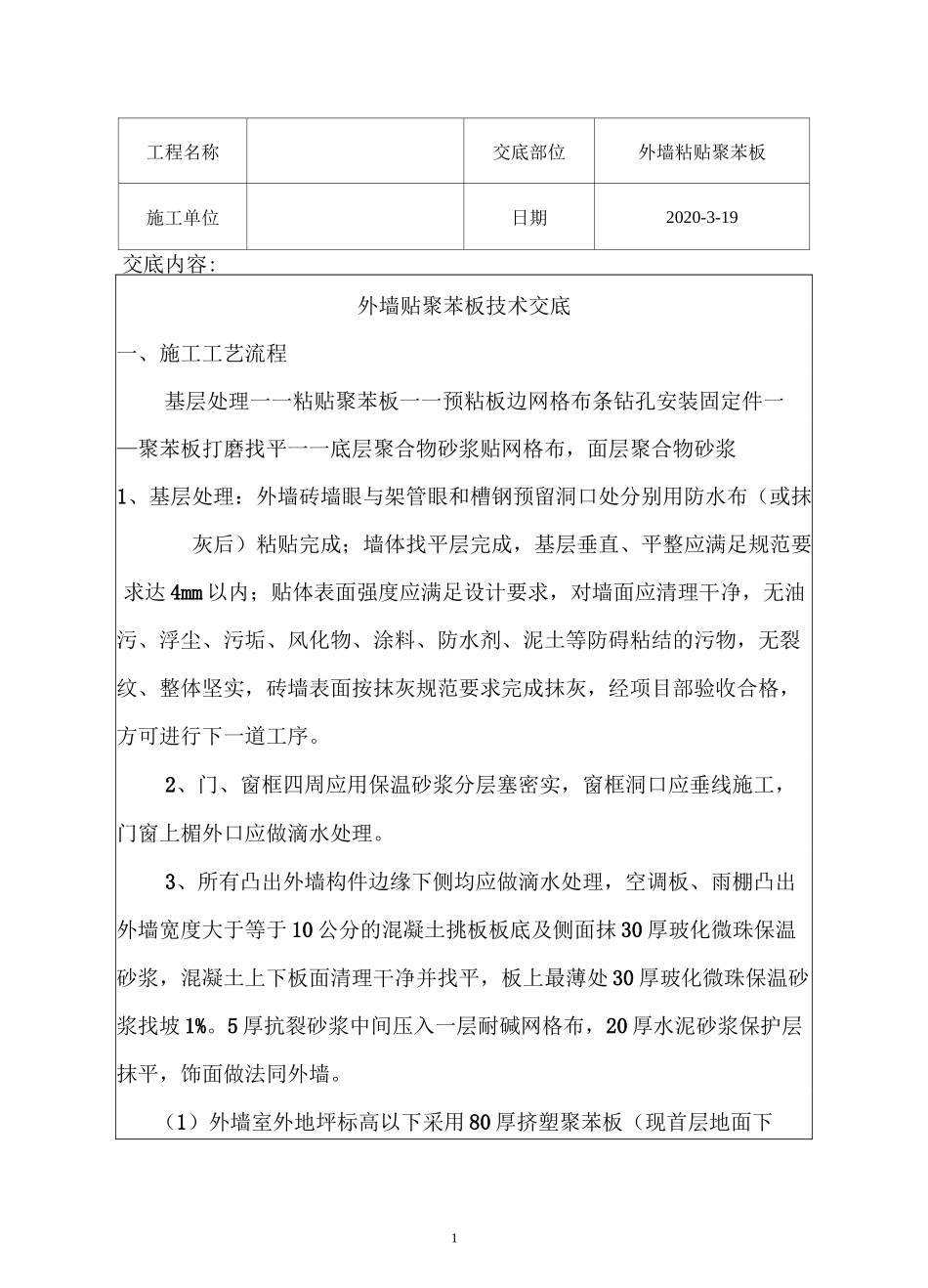

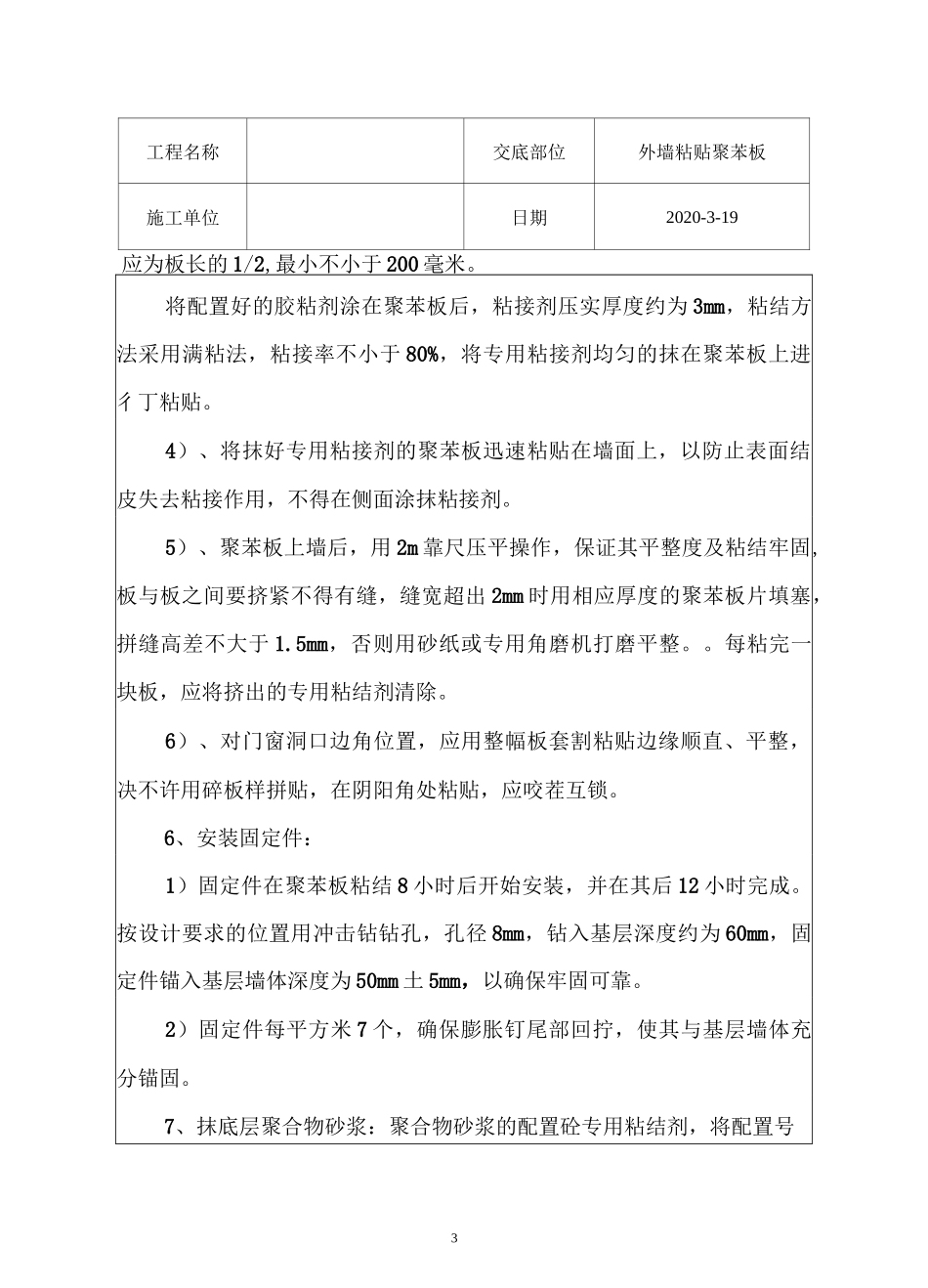

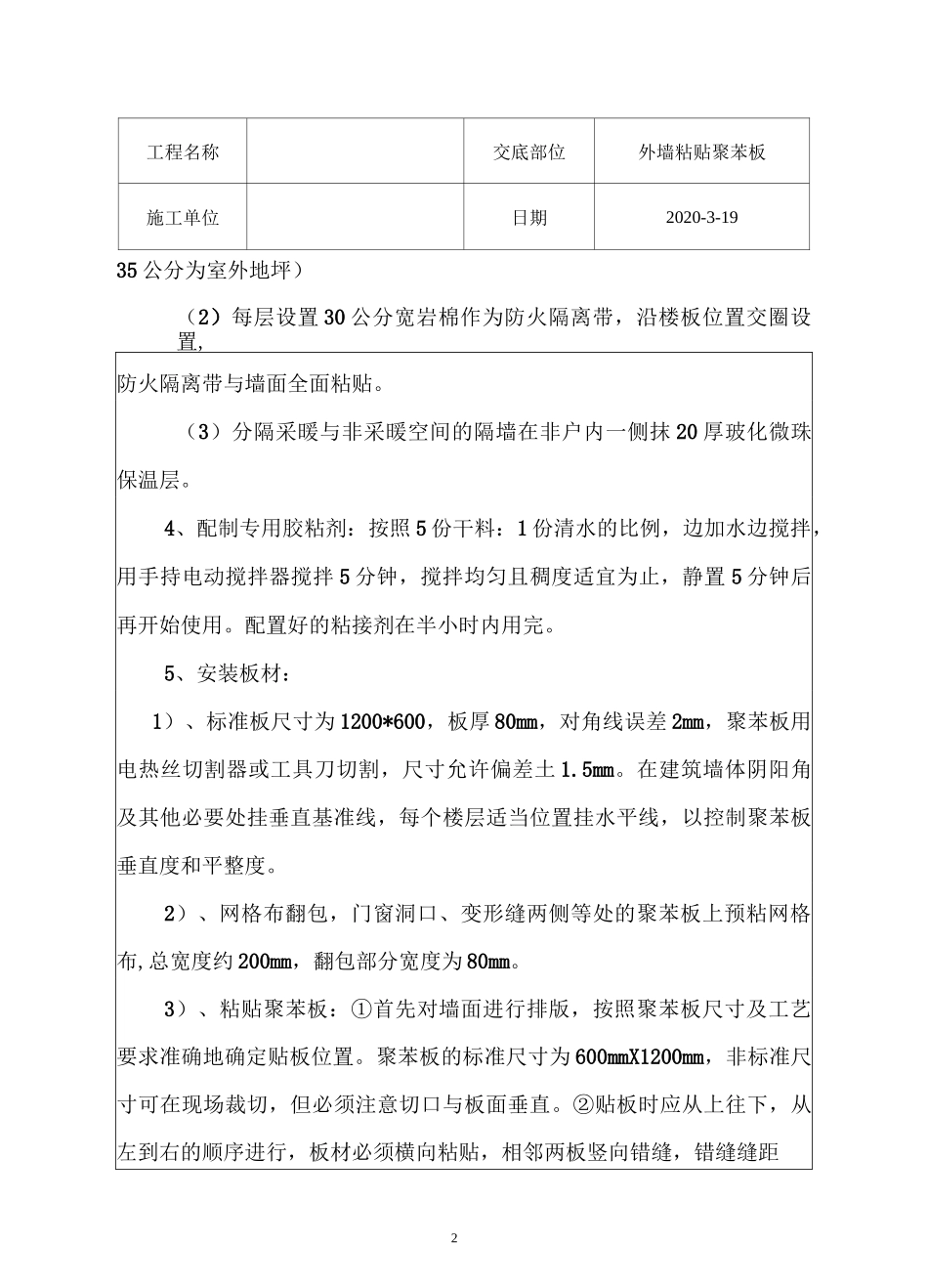

1工程名称交底部位外墙粘贴聚苯板施工单位日期2020-3-19交底内容:外墙贴聚苯板技术交底一、施工工艺流程基层处理一一粘贴聚苯板一一预粘板边网格布条钻孔安装固定件一—聚苯板打磨找平一一底层聚合物砂浆贴网格布,面层聚合物砂浆1、基层处理:外墙砖墙眼与架管眼和槽钢预留洞口处分别用防水布(或抹灰后)粘贴完成;墙体找平层完成,基层垂直、平整应满足规范要求达 4mm 以内;贴体表面强度应满足设计要求,对墙面应清理干净,无油污、浮尘、污垢、风化物、涂料、防水剂、泥土等防碍粘结的污物,无裂纹、整体坚实,砖墙表面按抹灰规范要求完成抹灰,经项目部验收合格,方可进行下一道工序。2、门、窗框四周应用保温砂浆分层塞密实,窗框洞口应垂线施工,门窗上楣外口应做滴水处理。3、所有凸出外墙构件边缘下侧均应做滴水处理,空调板、雨棚凸出外墙宽度大于等于 10 公分的混凝土挑板板底及侧面抹 30 厚玻化微珠保温砂浆,混凝土上下板面清理干净并找平,板上最薄处 30 厚玻化微珠保温砂浆找坡 1%。5 厚抗裂砂浆中间压入一层耐碱网格布,20 厚水泥砂浆保护层抹平,饰面做法同外墙。(1)外墙室外地坪标高以下采用 80 厚挤塑聚苯板(现首层地面下2工程名称交底部位外墙粘贴聚苯板施工单位日期2020-3-1935 公分为室外地坪)(2)每层设置 30 公分宽岩棉作为防火隔离带,沿楼板位置交圈设置,防火隔离带与墙面全面粘贴。(3)分隔采暖与非采暖空间的隔墙在非户内一侧抹 20 厚玻化微珠保温层。4、配制专用胶粘剂:按照 5 份干料:1 份清水的比例,边加水边搅拌,用手持电动搅拌器搅拌 5 分钟,搅拌均匀且稠度适宜为止,静置 5 分钟后再开始使用。配置好的粘接剂在半小时内用完。5、安装板材:1)、标准板尺寸为 1200*600,板厚 80mm,对角线误差 2mm,聚苯板用电热丝切割器或工具刀切割,尺寸允许偏差土 1.5mm。在建筑墙体阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制聚苯板垂直度和平整度。2)、网格布翻包,门窗洞口、变形缝两侧等处的聚苯板上预粘网格布,总宽度约 200mm,翻包部分宽度为 80mm。3)、粘贴聚苯板:①首先对墙面进行排版,按照聚苯板尺寸及工艺要求准确地确定贴板位置。聚苯板的标准尺寸为 600mmX1200mm,非标准尺寸可在现场裁切,但必须注意切口与板面垂直。②贴板时应从上往下,从左到右的顺序进行,板材必须横向粘贴,相邻两板竖向错缝,错缝缝距3工程名称交底部位外墙粘贴...
