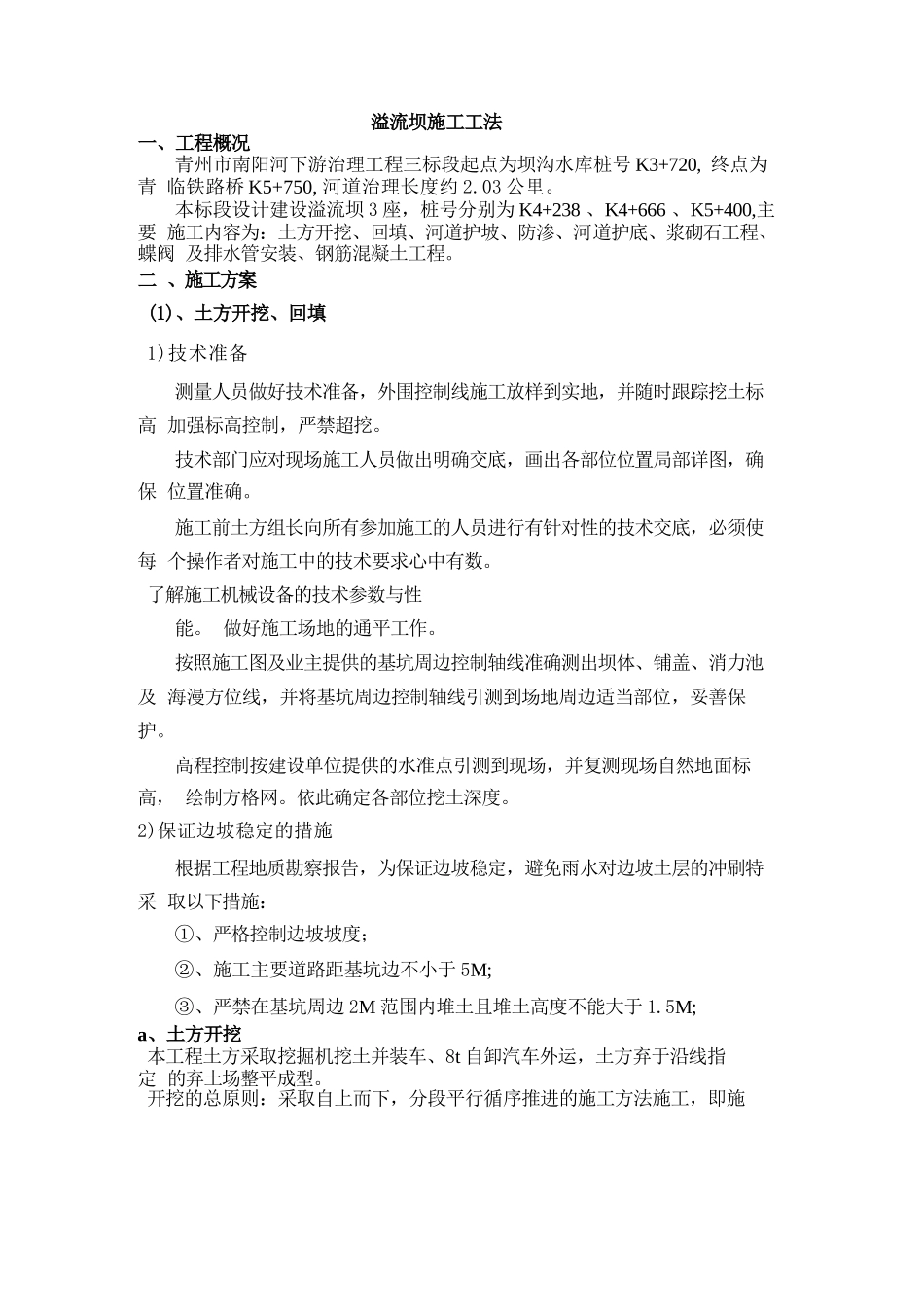

溢流坝施工工法一、工程概况青州市南阳河下游治理工程三标段起点为坝沟水库桩号K3+720,终点为青临铁路桥K5+750,河道治理长度约2
本标段设计建设溢流坝3座,桩号分别为K4+238、K4+666、K5+400,主要施工内容为:土方开挖、回填、河道护坡、防渗、河道护底、浆砌石工程、蝶阀及排水管安装、钢筋混凝土工程
二、施工方案(1)、土方开挖、回填1)技术准备测量人员做好技术准备,外围控制线施工放样到实地,并随时跟踪挖土标高加强标高控制,严禁超挖
技术部门应对现场施工人员做出明确交底,画出各部位位置局部详图,确保位置准确
施工前土方组长向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数
了解施工机械设备的技术参数与性能
做好施工场地的通平工作
按照施工图及业主提供的基坑周边控制轴线准确测出坝体、铺盖、消力池及海漫方位线,并将基坑周边控制轴线引测到场地周边适当部位,妥善保护
高程控制按建设单位提供的水准点引测到现场,并复测现场自然地面标高,绘制方格网
依此确定各部位挖土深度
2)保证边坡稳定的措施根据工程地质勘察报告,为保证边坡稳定,避免雨水对边坡土层的冲刷特采取以下措施:①、严格控制边坡坡度;②、施工主要道路距基坑边不小于5M;③、严禁在基坑周边2M范围内堆土且堆土高度不能大于1
5M;a、土方开挖本工程土方采取挖掘机挖土并装车、8t自卸汽车外运,土方弃于沿线指定的弃土场整平成型
开挖的总原则:采取自上而下,分段平行循序推进的施工方法施工,即施工时逐段逐段的开挖到位,不宜将整个坡面全部揭开,一是有利于各单元工程项目施工实行交叉流水作业,加快施工进度;二是有利于一次性开挖到位,防止开挖后基坑内渗水,避免进行二次开挖时施工机械产生内陷、打滑而不能作业;三是未开挖或开挖不到的地方原表层未被破坏,而有利于雨后排水

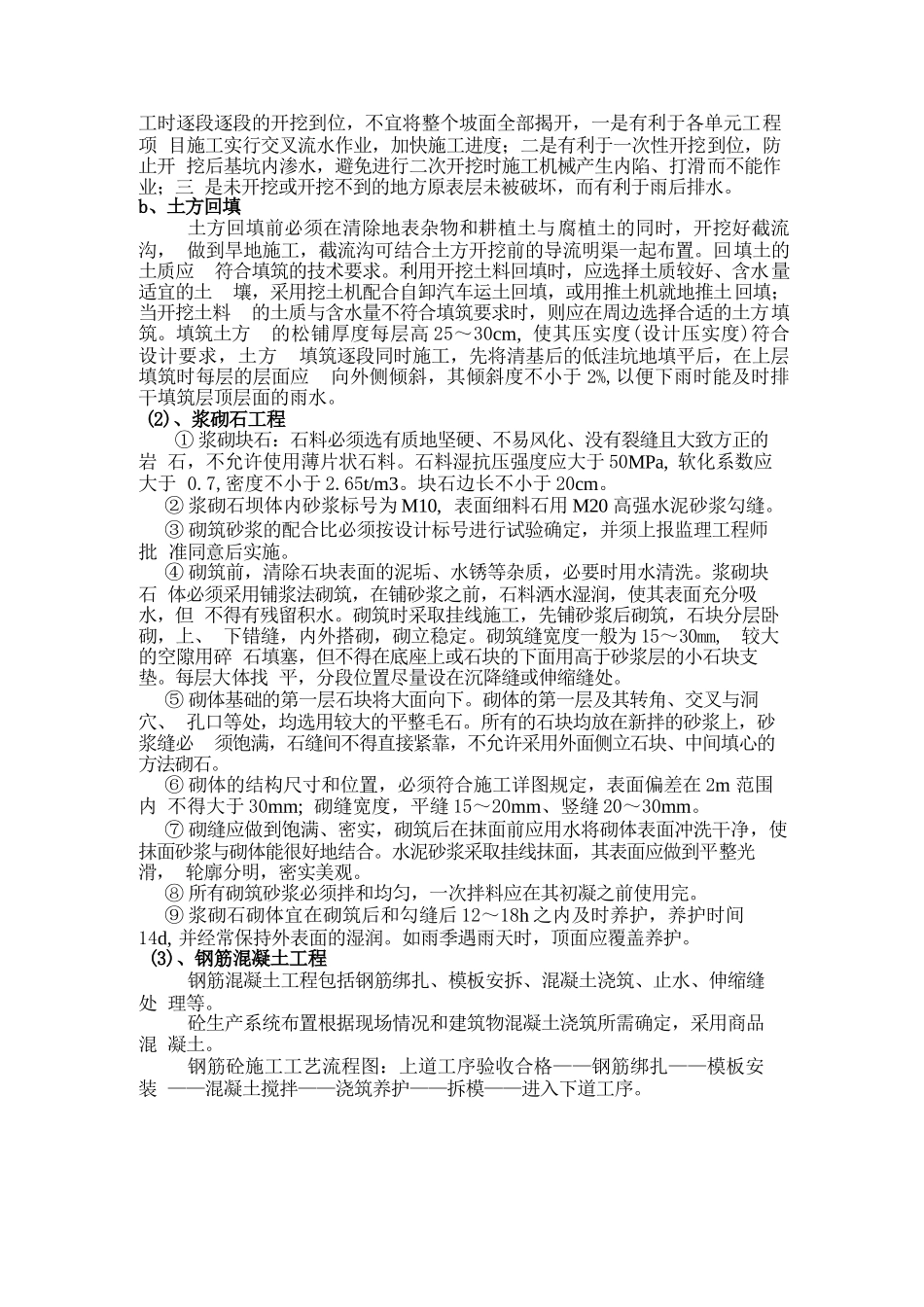

b、土方回填土方回填
