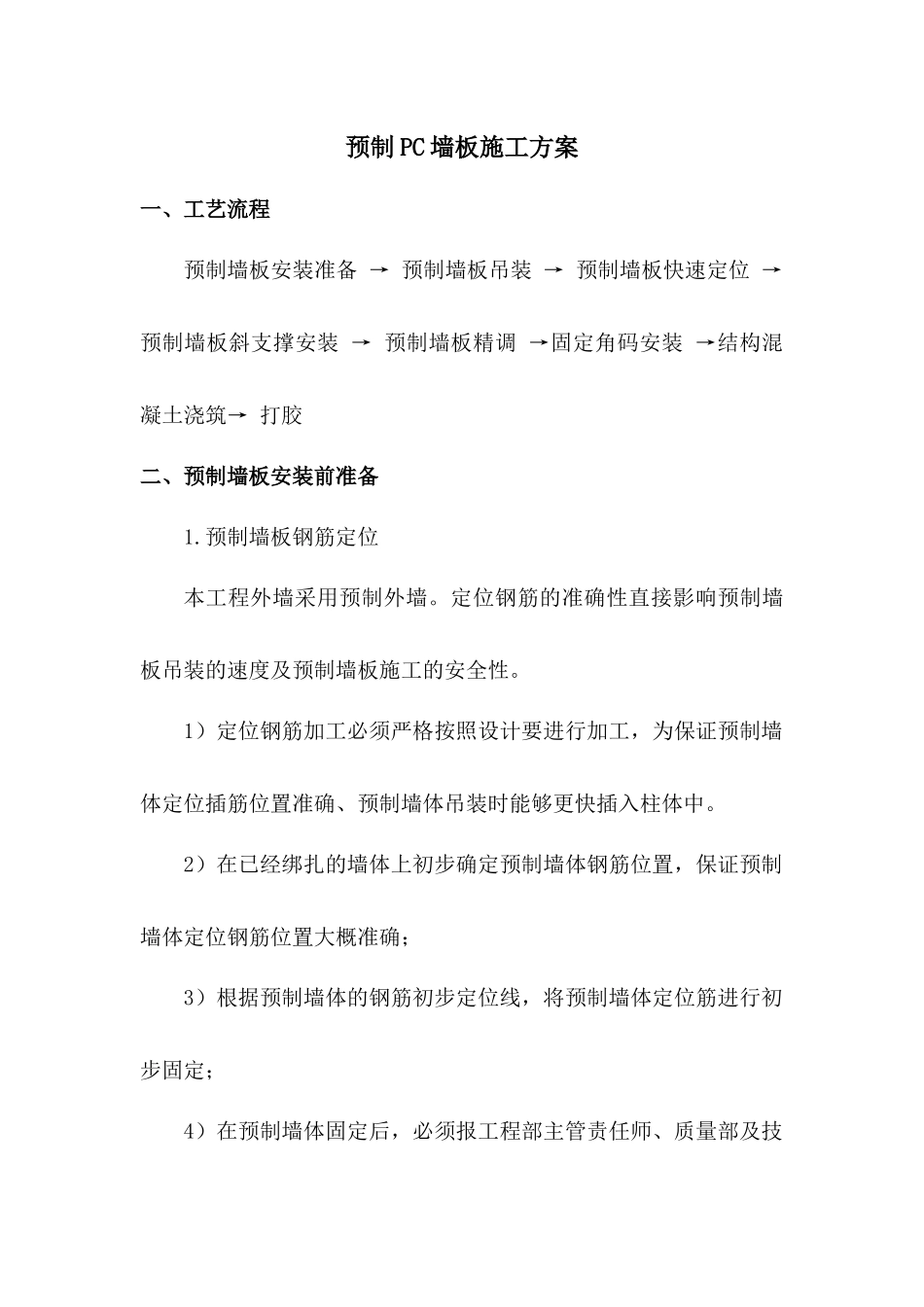

预制PC墙板施工方案一、工艺流程预制墙板安装准备→预制墙板吊装→预制墙板快速定位→预制墙板斜支撑安装→预制墙板精调→固定角码安装→结构混凝土浇筑→打胶二、预制墙板安装前准备1
预制墙板钢筋定位本工程外墙采用预制外墙
定位钢筋的准确性直接影响预制墙板吊装的速度及预制墙板施工的安全性
1)定位钢筋加工必须严格按照设计要进行加工,为保证预制墙体定位插筋位置准确、预制墙体吊装时能够更快插入柱体中

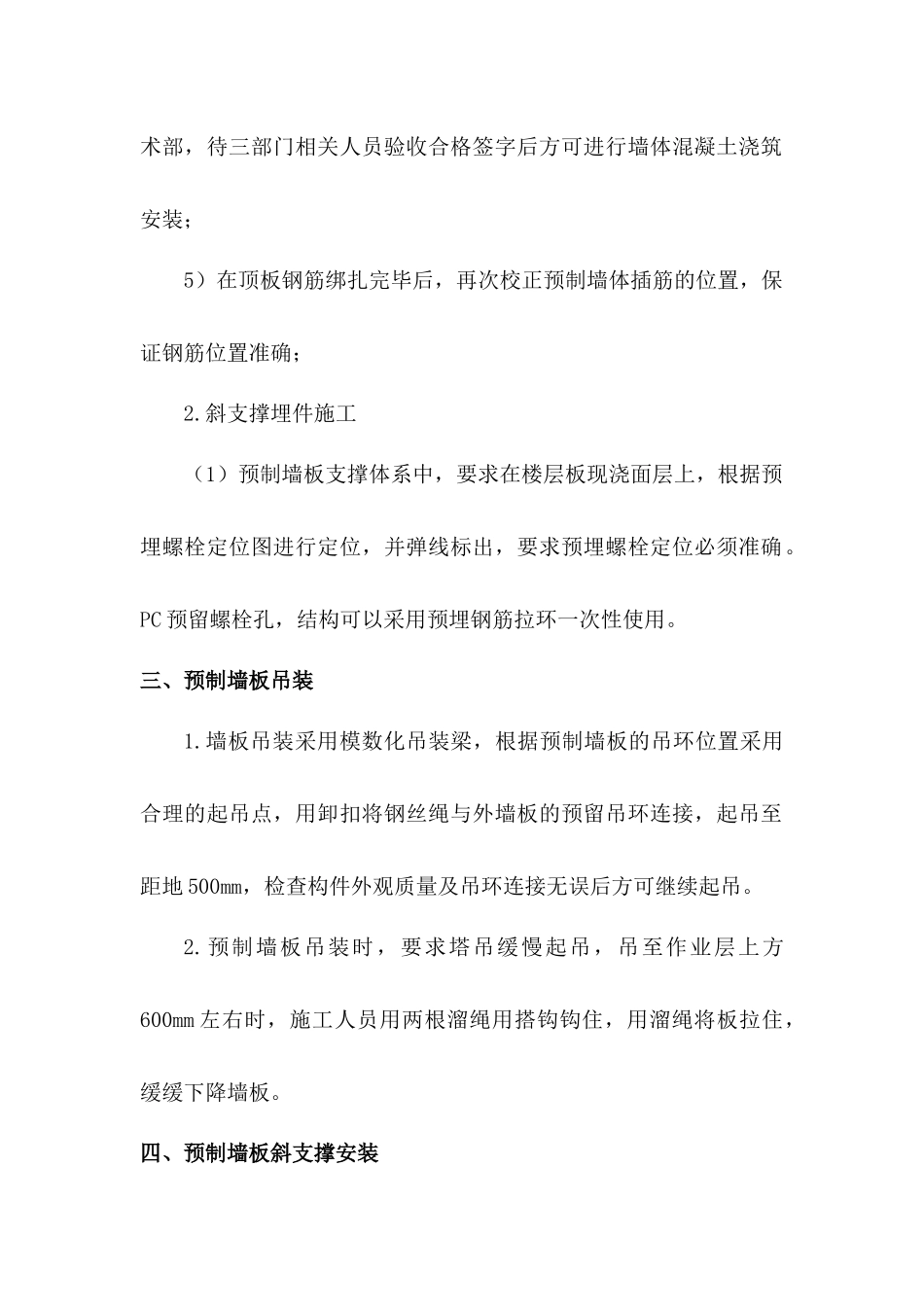

2)在已经绑扎的墙体上初步确定预制墙体钢筋位置,保证预制墙体定位钢筋位置大概准确;3)根据预制墙体的钢筋初步定位线,将预制墙体定位筋进行初步固定;4)在预制墙体固定后,必须报工程部主管责任师、质量部及技术部,待三部门相关人员验收合格签字后方可进行墙体混凝土浇筑安装;5)在顶板钢筋绑扎完毕后,再次校正预制墙体插筋的位置,保证钢筋位置准确;2
斜支撑埋件施工(1)预制墙板支撑体系中,要求在楼层板现浇面层上,根据预埋螺栓定位图进行定位,并弹线标出,要求预埋螺栓定位必须准确
PC预留螺栓孔,结构可以采用预埋钢筋拉环一次性使用
三、预制墙板吊装1
墙板吊装采用模数化吊装梁,根据预制墙板的吊环位置采用合理的起吊点,用卸扣将钢丝绳与外墙板的预留吊环连接,起吊至距地500mm,检查构件外观质量及吊环连接无误后方可继续起吊
预制墙板吊装时,要求塔吊缓慢起吊,吊至作业层上方600mm左右时,施工人员用两根溜绳用搭钩钩住,用溜绳将板拉住,缓缓下降墙板
四、预制墙板斜支撑安装用螺栓将预制墙板的斜支撑杆安装在预制墙板及现浇板上的螺栓连接件或钢筋拉环上,进行初调,保证墙板的大致竖直
在预制墙板初步就位后,利用固定可调节斜支撑螺栓杆进行临时固定

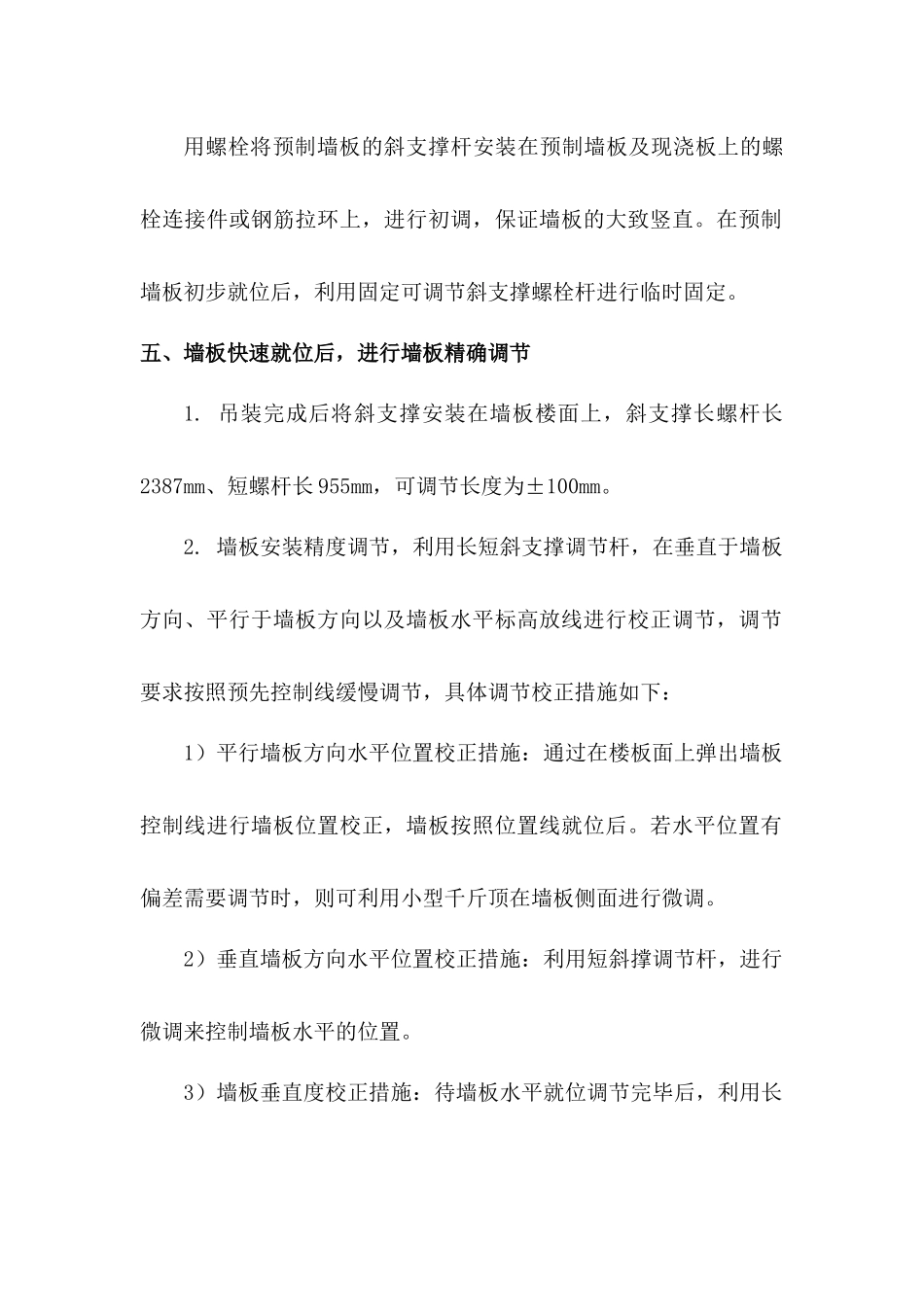

五、墙板快速就位后,进行墙板精确调节1
吊装完成后将斜支撑安装在墙板楼面上,斜支撑长螺杆长2387mm、短螺杆长955mm,可调节长度为±100mm
墙板安装精度调节,
