市政基础设施工程施工技术交底记录工程名称分部名称管线工程分项名称雨水工程、污水工程施工交底日期年月日交底人交底人职务技术负责人一、工程概况XX 路位于 XX 市 XX 区,是 XX 路网东部重要的东西走向交通大动脉,也是构建 XX 市“五纵、九横、两环”主干公路规划网中的四横,XX 路有 XX 城区至平洲,往东接 XX 立交,往西接 XX 大道,全长 5
613 公里,本项目为其中一段,XX 大道~XX 路口东,本项目全长 1
XX 路现状雨水管分别位于西侧的机动车道停车位下,距人行道边约 2 米,设计起点至桩号K0+660 段,雨水管排向 XX 大道主干管;桩号 K0+660 至设计终点段雨水管排向 XX 路主干管;桩号 K0+685 至 K1+090 段,由于下游规划污水管未实施,该范围内的污水管 DN300~DN400 接入下游现状雨水管,造成环境污染,应进行改造
现状有一条 DN800 市政给水主管位于南侧人行道,呈东西走向,间隔一定的距离敷设供水支管过路,供两侧居民日常生活用水
雨水管道工程、污水管道工程此采用 UPVC 缠绕管,现场施工包括沟槽开挖、基础铺设、结构施工、管道安装、沟槽回填
二、设计参数1、雨水管、污水管设计要求设计管径 DN300、DN400 采用硬聚氯乙烯(UPVC)缠绕管,环刚度 28kN/m2,连接方式采用玻璃钢连接套连接
2、污水管设计要求设计管径 DN300、DN400 采用硬聚氯乙烯(UPVC)缠绕管,环刚度 28kN/m2,连接方式采用玻璃钢连接套连接
3、检查井设计要求(1)检查井按 06MS201-3 选型,雨水、污水检查井采用砖砌井
硬聚氯乙烯(UPVC)缠绕式排水管与检查井的连接采用先敷设管道后砌井的施工工序,详见下图
编号:市政施管-10交底内容:(2) 检查井除落底的沉泥检查井外,井底均做溜槽

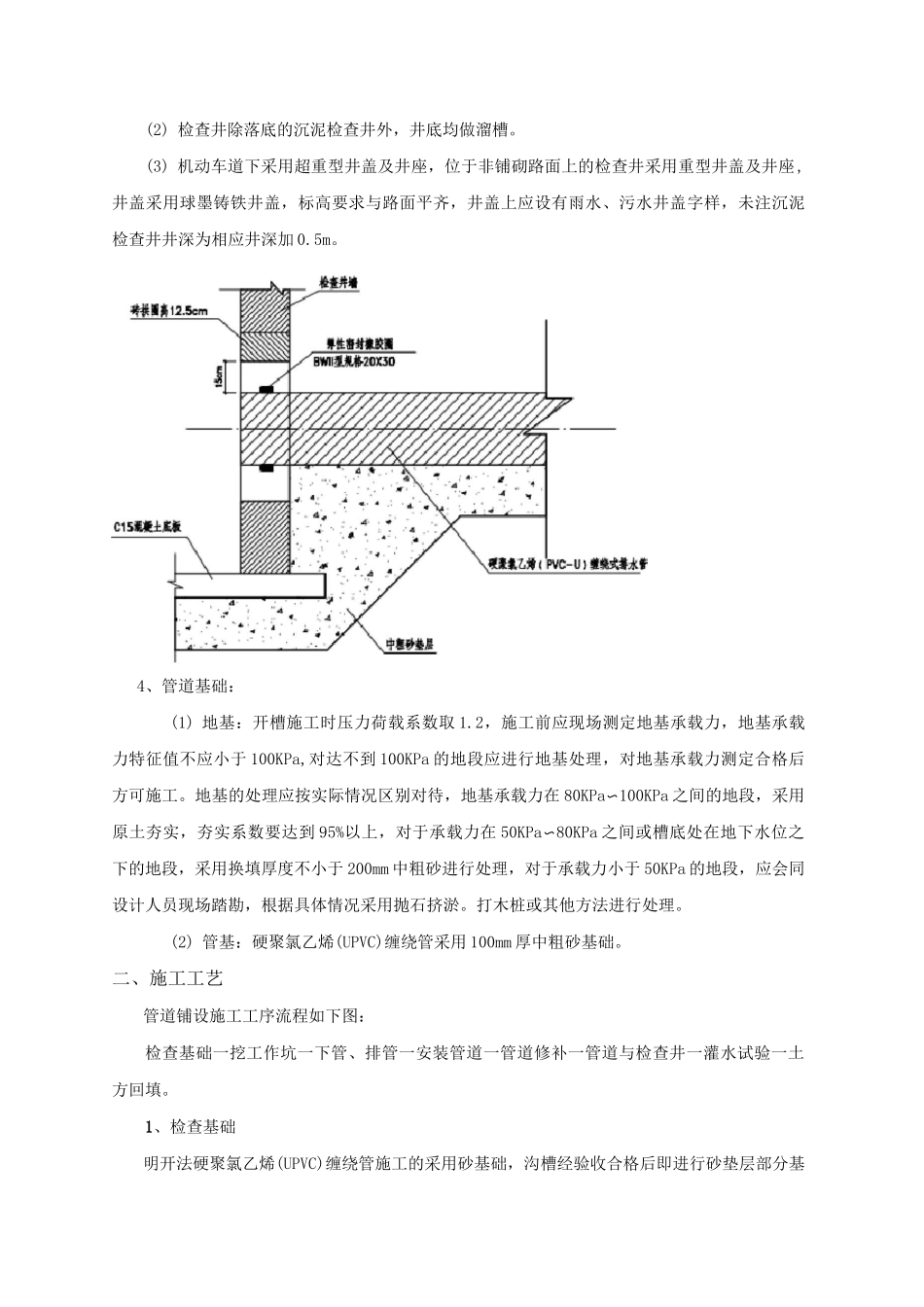

(3) 机动车
