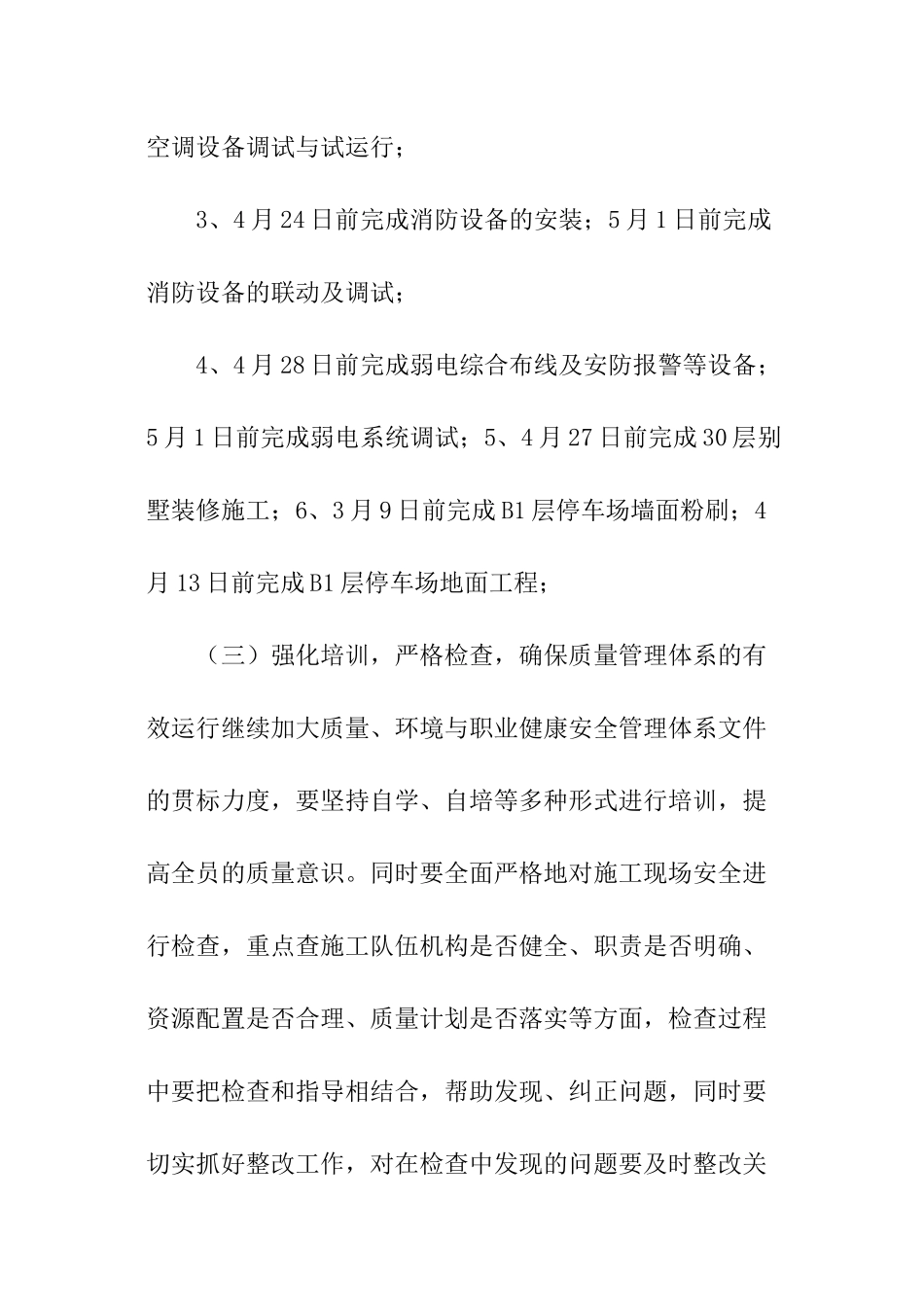

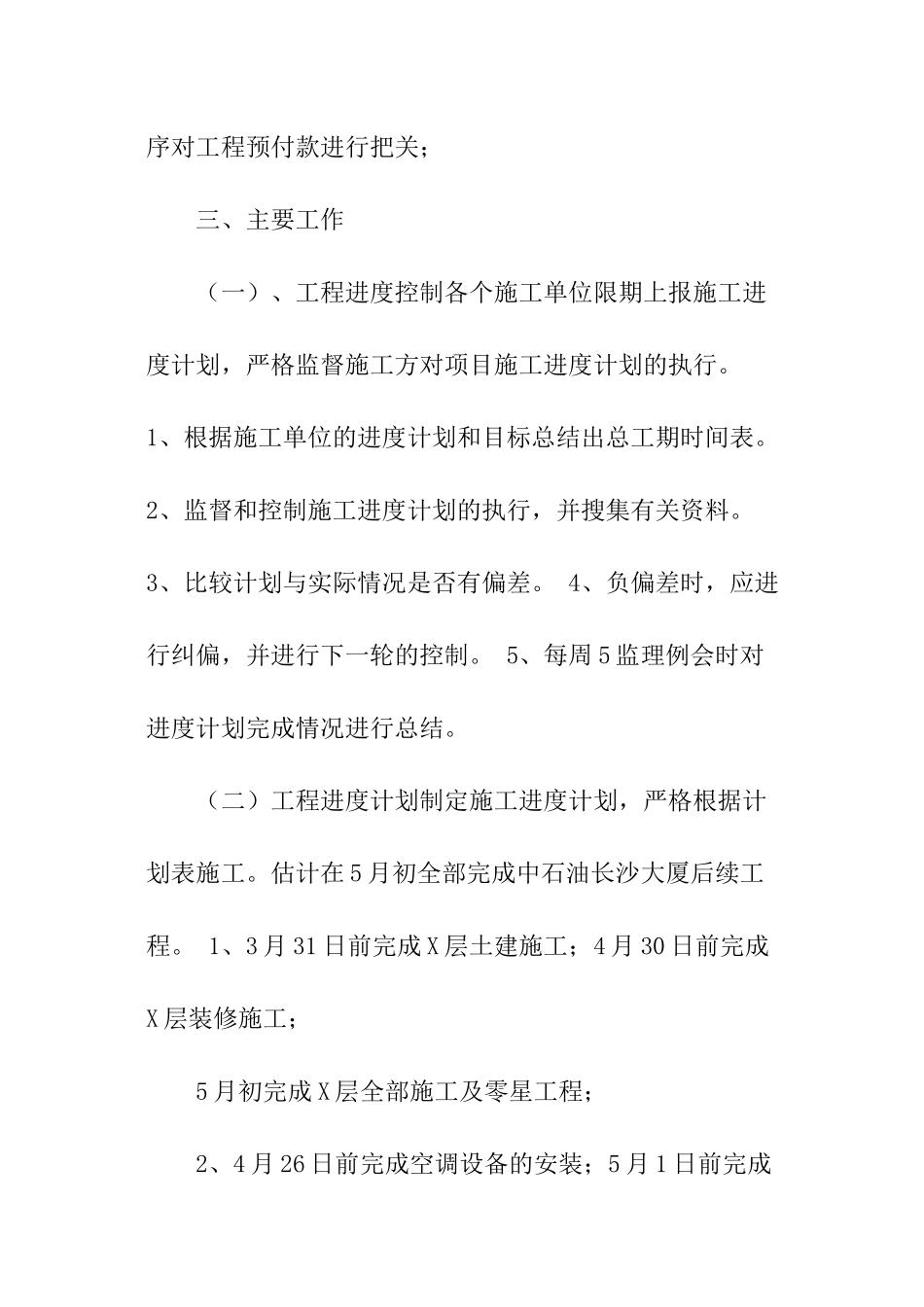

工程项目部工作计划工程项目部工作计划 1 一、指导思想:20xx 年项目部工作以精细化管理为基础,遵循“诚信守约,追求卓越”的质量方针,围绕“质量优良”的目标,以质量管理体系运行为主线,以法律规范质量管理为重点,狠抓过程监控。进一步加强施工单位人员的质量教育培训。提高本部门员工的素养、管理水平,严格根据工期计划施工,杜绝施工安全事故。 二、工作目标: 1、工程质量合格率基本达到 100%,按计划工期完成施工任务;2、与监理单位配合对施工单位安全施工进行监督;3、全力确保施工现场的无安全事故发生,坚持“安全第一,预防为主”的原则,建立零伤亡的目标;4、杜绝质量事故和严重质量缺陷;5、严格根据程序对工程预付款进行把关; 三、主要工作 (一)、工程进度控制各个施工单位限期上报施工进度计划,严格监督施工方对项目施工进度计划的执行。 1、根据施工单位的进度计划和目标总结出总工期时间表。 2、监督和控制施工进度计划的执行,并搜集有关资料。 3、比较计划与实际情况是否有偏差。 4、负偏差时,应进行纠偏,并进行下一轮的控制。 5、每周 5 监理例会时对进度计划完成情况进行总结。 (二)工程进度计划制定施工进度计划,严格根据计划表施工。估计在 5 月初全部完成中石油长沙大厦后续工程。 1、3 月 31 日前完成 X 层土建施工;4 月 30 日前完成X 层装修施工; 5 月初完成 X 层全部施工及零星工程; 2、4 月 26 日前完成空调设备的安装;5 月 1 日前完成空调设备调试与试运行; 3、4 月 24 日前完成消防设备的安装;5 月 1 日前完成消防设备的联动及调试; 4、4 月 28 日前完成弱电综合布线及安防报警等设备;5 月 1 日前完成弱电系统调试;5、4 月 27 日前完成 30 层别墅装修施工;6、3 月 9 日前完成 B1 层停车场墙面粉刷;4月 13 日前完成 B1 层停车场地面工程; (三)强化培训,严格检查,确保质量管理体系的有效运行继续加大质量、环境与职业健康安全管理体系文件的贯标力度,要坚持自学、自培等多种形式进行培训,提高全员的质量意识。同时要全面严格地对施工现场安全进行检查,重点查施工队伍机构是否健全、职责是否明确、资源配置是否合理、质量计划是否落实等方面,检查过程中要把检查和指导相结合,帮助发现、纠正问题,同时要切实抓好整改工作,对在检查中发现的问题要及时整改关闭,使质量管理体系不断完善;对于质量体系运行工...
