建设单位工作总结(必备 8 篇)建设单位工作总结范文 第 1 篇 一、工程规模 工农桥位于新建立新路 K0+700 处,与新建立新路同属一个工程项目
该工程于 20XX 年 8 月 14 日由江阴市进展和改革局立项,批复文号:澄发改投[20XX]531 号
本桥为单跨 16m 先张法预应力混凝土空心板简支梁桥,桥梁总长 22
04m,总宽24
6m,桥梁与河道正交
桥梁横断面为单幅桥面,双向行驶,具体布置为:2
3m(人行道)+2m(绿化带)+16m(行车道)+2m(绿化带)+2
3(人行道)=24
航道标准:无通航要求

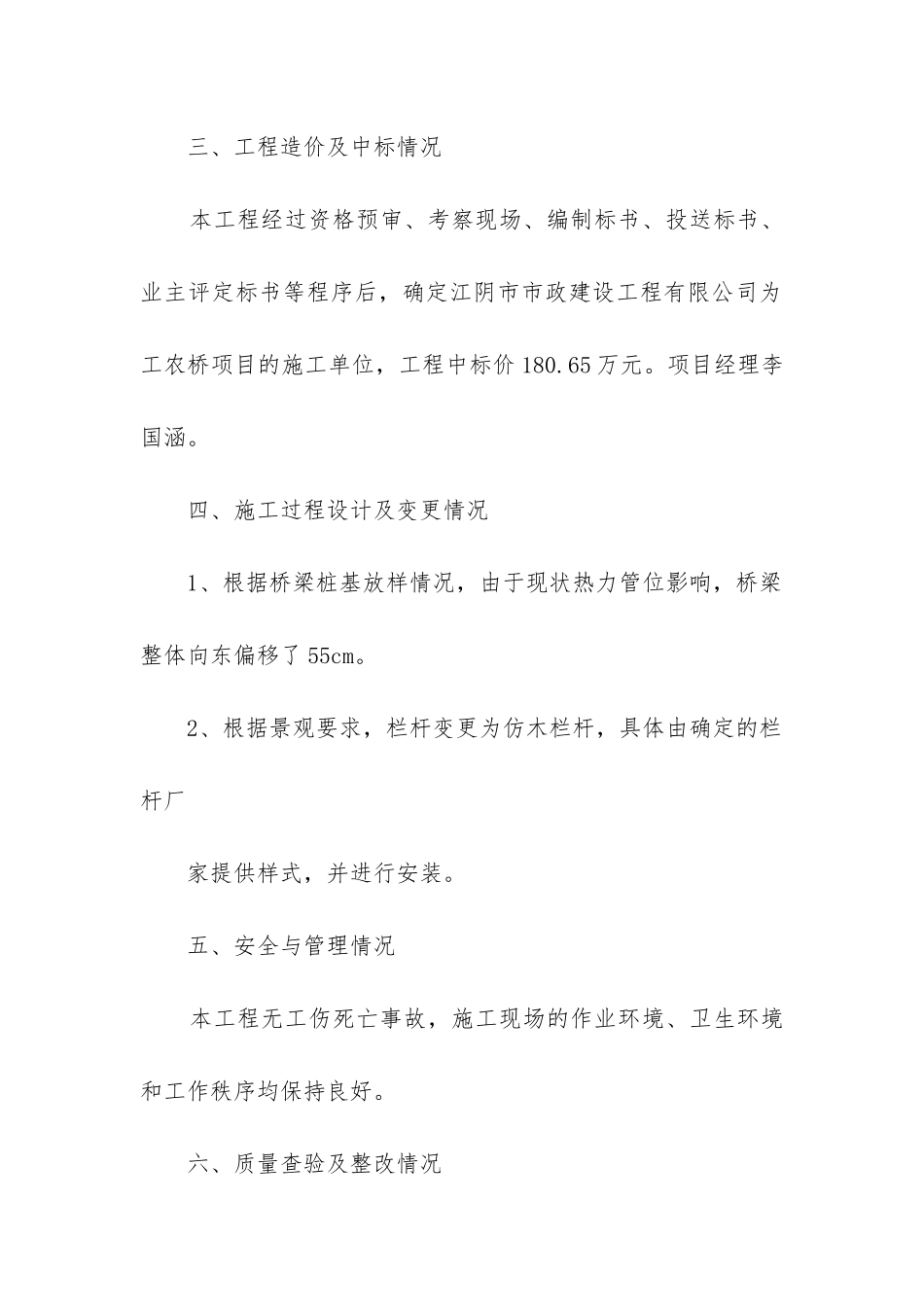

二、工程开竣工日期 开工时间:20xx 年 9 月 18 日 竣工时间:20xx 年 6 月 18 日 三、工程造价及中标情况 本工程经过资格预审、考察现场、编制标书、投送标书、业主评定标书等程序后,确定江阴市市政建设工程有限公司为工农桥项目的施工单位,工程中标价 180
项目经理李国涵
四、施工过程设计及变更情况 1、根据桥梁桩基放样情况,由于现状热力管位影响,桥梁整体向东偏移了 55cm
2、根据景观要求,栏杆变更为仿木栏杆,具体由确定的栏杆厂 家提供样式,并进行安装
五、安全与管理情况 本工程无工伤死亡事故,施工现场的作业环境、卫生环境和工作秩序均保持良好

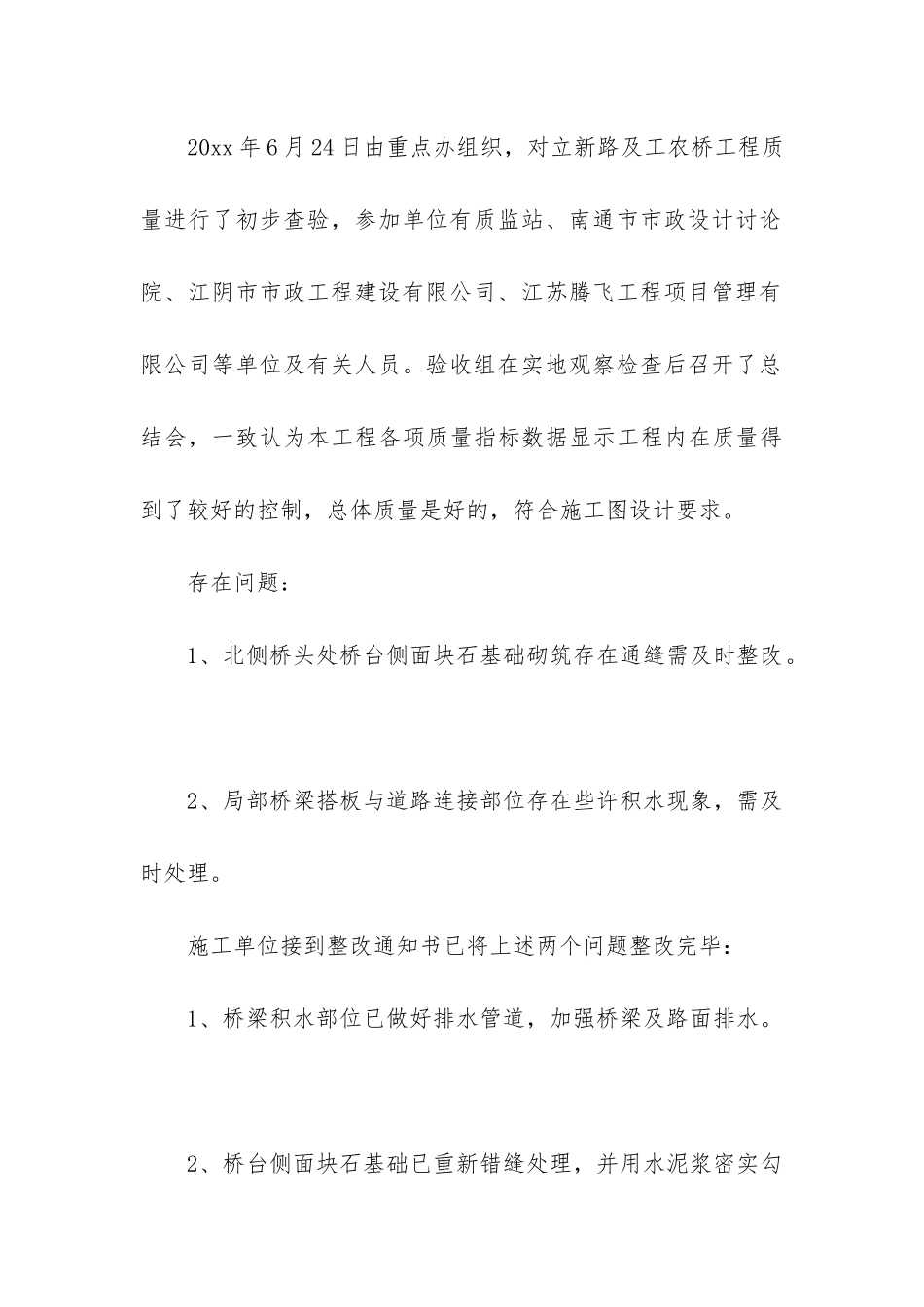

六、质量查验及整改情况 20xx 年 6 月 24 日由重点办组织,对立新路及工农桥工程质量进行了初步查验,参加单位有质监站、南通市市政设计讨论院、江阴市市政工程建设有限公司、江苏腾飞工程项目管理有限公司等单位及有关人员
验收组在实地观察检查后召开了总结会,一致认为本工程各项质量指标数据显示工程内在质量得到了较好的控制,总体质量是好的,符合施工图设计要求
存在问题: 1、北侧桥头处桥台侧面块石基础砌筑存在通缝需及时整改
2、局部桥梁搭板与道路连接部位存在些许积水现象
