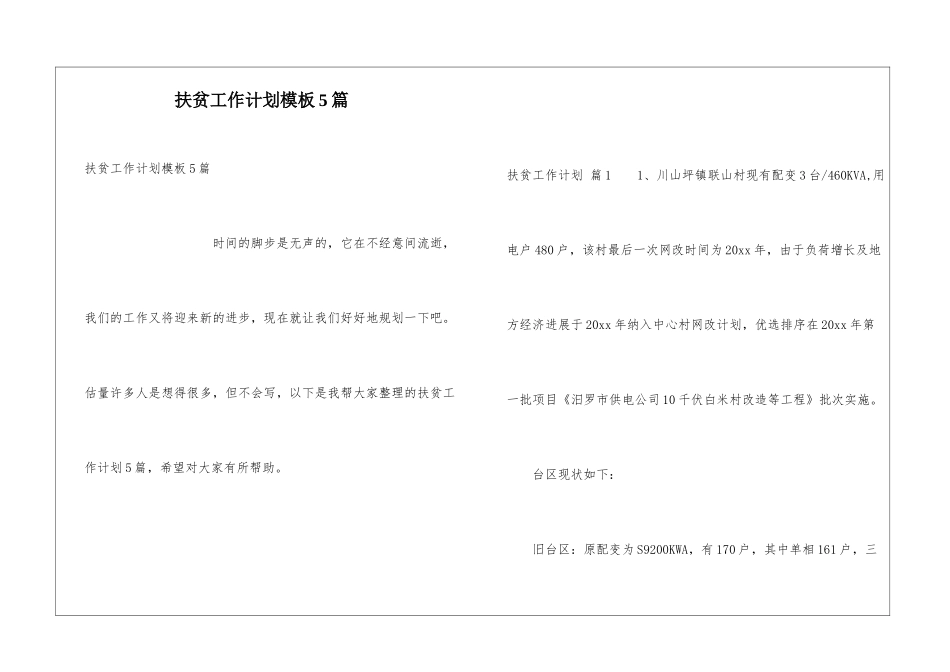

扶贫工作计划 篇 1 1、川山坪镇联山村现有配变 3 台/460KVA,用电户 480 户,该村最后一次网改时间为 20xx 年,由于负荷增长及地方经济进展于 20xx 年纳入中心村网改计划,优选排序在 20xx 年第一批项目《汨罗市供电公司 10 千伏白米村改造等工程》批次实施
台区现状如下: 旧台区:原配变为 S9200KWA,有 170 户,其中单相 161 户,三相 9 户,台区供电半径 1
2KM,户均配电容量为 1
18kVA,20xx 年年度用电量 202430KWH,村网低压网络改造率低,台区低压线路基本为LGJ35、lJ25 以及 LJ16 导线
新台区:原配变为 S11100KWA,有 108 户,其中单相 99 户,三相 9 户,台区供电半径 0
9KM,户均配电容量为 0
9kVA,20xx 年年度用电量 134784KWH;村网低压网络改造率低,台区低压线路基本为LGJ35、LGJ25 以及 LJ16 导线

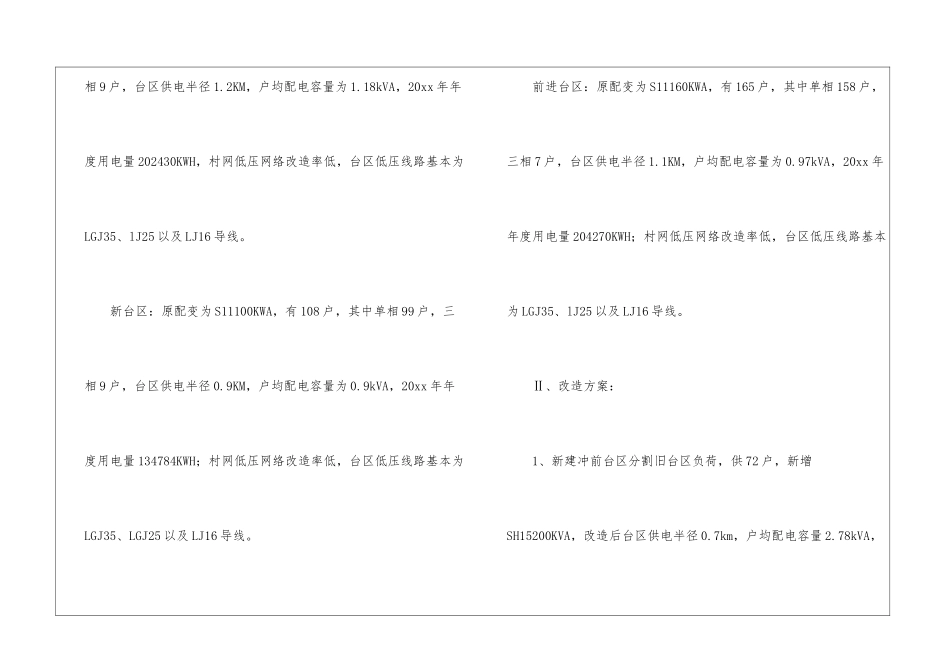

前进台区:原配变为 S11160KWA,有 165 户,其中单相 158 户,三相 7 户,台区供电半径 1
1KM,户均配电容量为 0
97kVA,20xx 年年度用电量 204270KWH;村网低压网络改造率低,台区低压线路基本为 LGJ35、lJ25 以及 LJ16 导线
Ⅱ、改造方案: 1、新建冲前台区分割旧台区负荷,供 72 户,新增SH15200KVA,改造后台区供电半径 0
7km,户均配电容量 2
78kVA,并对低压线路进行改造

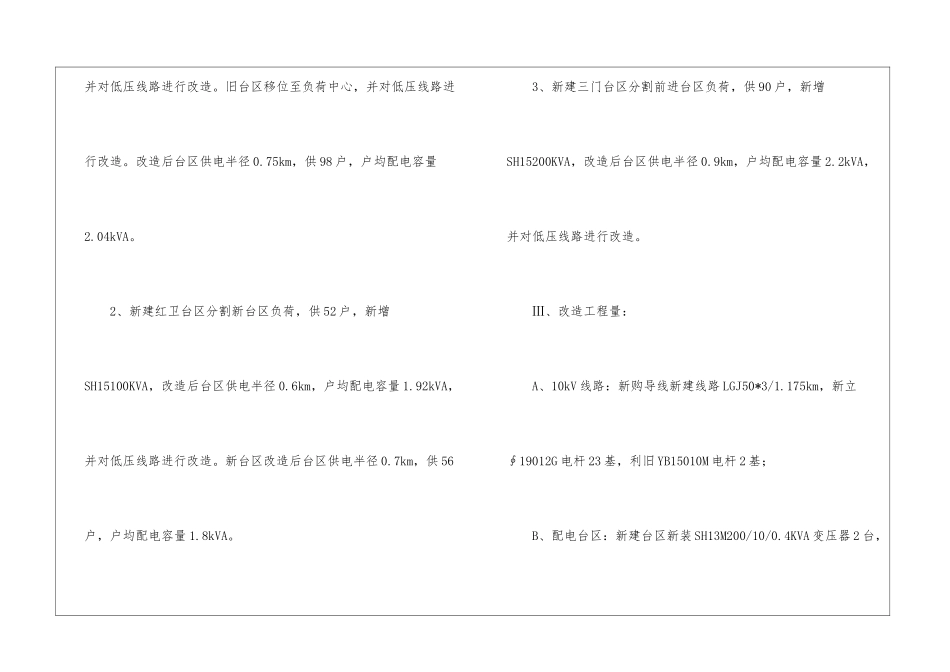

旧台区移位至负荷中心,并对低压线路进行改造
