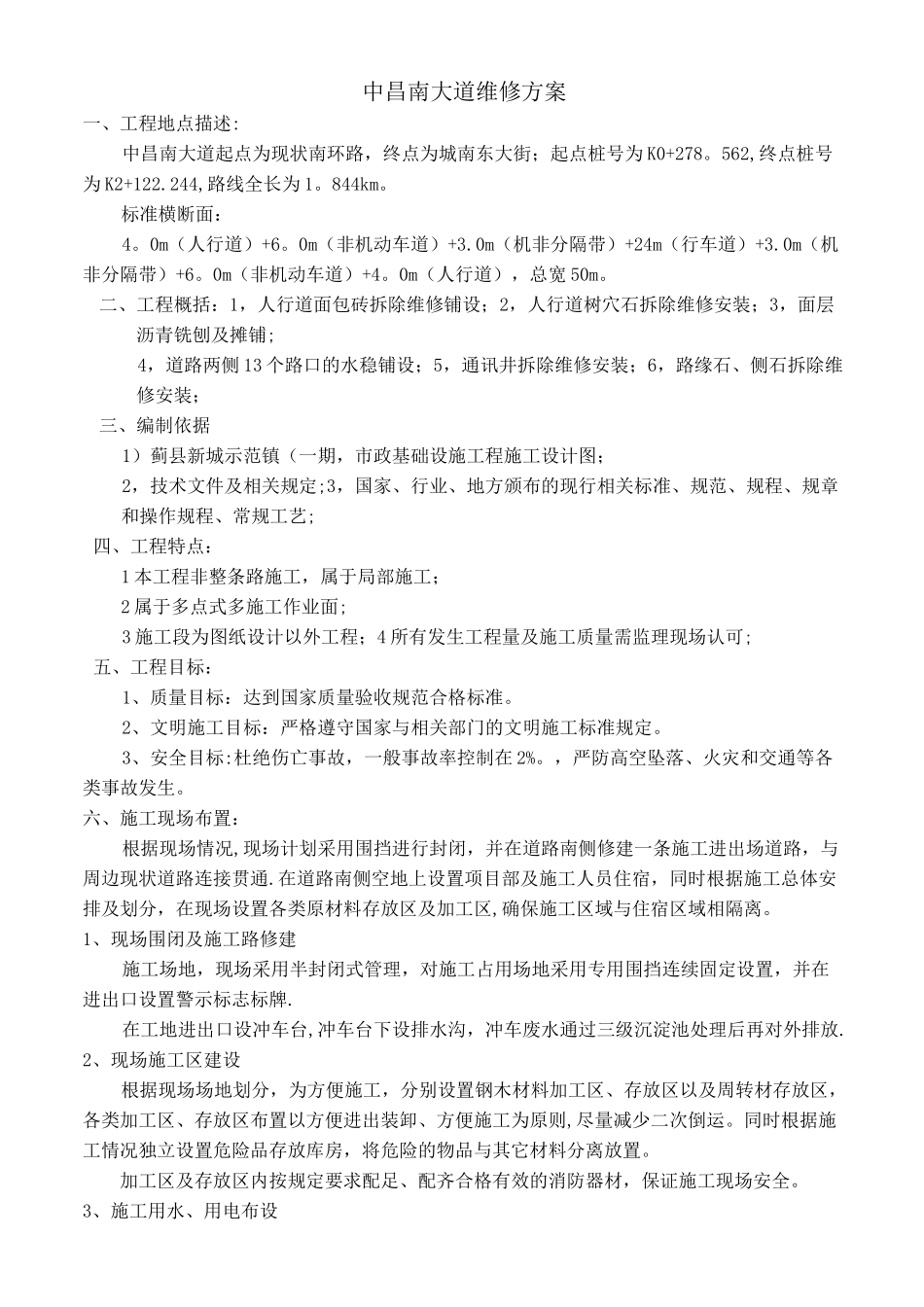

中昌南大道维修方案一、工程地点描述:中昌南大道起点为现状南环路,终点为城南东大街;起点桩号为 K0+278
562,终点桩号为 K2+122
244,路线全长为 1
标准横断面:4
0m(人行道)+6
0m(非机动车道)+3
0m(机非分隔带)+24m(行车道)+3
0m(机非分隔带)+6
0m(非机动车道)+4
0m(人行道),总宽 50m
二、工程概括:1,人行道面包砖拆除维修铺设;2,人行道树穴石拆除维修安装;3,面层沥青铣刨及摊铺;4,道路两侧 13 个路口的水稳铺设;5,通讯井拆除维修安装;6,路缘石、侧石拆除维修安装;三、编制依据1)蓟县新城示范镇(一期,市政基础设施工程施工设计图;2,技术文件及相关规定;3,国家、行业、地方颁布的现行相关标准、规范、规程、规章和操作规程、常规工艺;四、工程特点:1 本工程非整条路施工,属于局部施工;2 属于多点式多施工作业面;3 施工段为图纸设计以外工程;4 所有发生工程量及施工质量需监理现场认可;五、工程目标:1、质量目标:达到国家质量验收规范合格标准
2、文明施工目标:严格遵守国家与相关部门的文明施工标准规定
3、安全目标:杜绝伤亡事故,一般事故率控制在 2%
,严防高空坠落、火灾和交通等各类事故发生
六、施工现场布置:根据现场情况,现场计划采用围挡进行封闭,并在道路南侧修建一条施工进出场道路,与周边现状道路连接贯通
在道路南侧空地上设置项目部及施工人员住宿,同时根据施工总体安排及划分,在现场设置各类原材料存放区及加工区,确保施工区域与住宿区域相隔离
1、现场围闭及施工路修建施工场地,现场采用半封闭式管理,对施工占用场地采用专用围挡连续固定设置,并在进出口设置警示标志标牌
在工地进出口设冲车台,冲车台下设排水沟,冲车废水通过三级沉淀池处理后再对外排放

2、现场施工区建设根据现场场地划分,为方便施工,分别设置钢木
