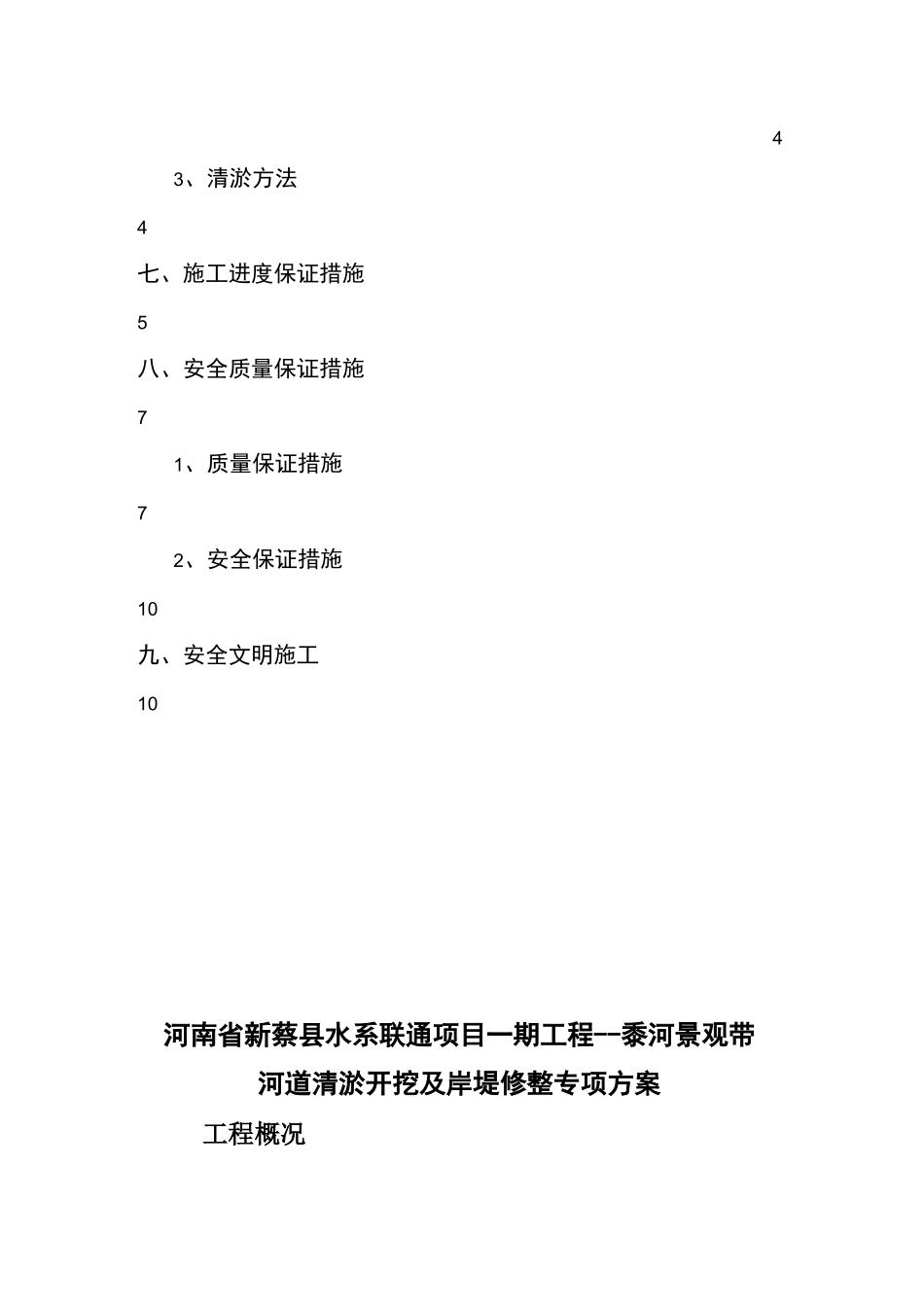

—/ZLffims2Bffi^ffl2川0HS33w/—34 尸42"1MM43、清淤方法4七、施工进度保证措施5八、安全质量保证措施71、质量保证措施72、安全保证措施10九、安全文明施工10河南省新蔡县水系联通项目一期工程--黍河景观带河道清淤开挖及岸堤修整专项方案工程概况工程位于河南省新蔡县黍河 KS2+185.35~KS4+509.47 段。为今是大道 f工业大道黍河河段,起始河道轴线坐标为 X=585445.02,丫=3626079.82,终点坐标为 X=587641.15,Y=3625463.89,设计河道流量为 27.80m3/s,河道长度为 2324.12m。河道设计底坡为 0.0006,可道底标高为 35.0~33.6m,常水位以下的河道开挖坡比为 1:3.1~1:10.4,常水位至堤顶的河道坡比为 1:4.0 或1:1.0,河底宽度 12.0m。工程段内有 1#、2#钢闸坝、3#桥及河道两岸景观。二、编制依据1、《堤防工程施工规范》(SL260—2014)2、《堤防工程施工质量评定与验收规程》(SL229—1999)3、工程下发的工程图纸4、根据施工现场实际情况及我单位类似工程经验三、作业准备1、机械准备225 型挖掘机 8 台,50 型铲车 8 台,工程自卸车 4 台。2、人员准备1)测量员 4 人,现场技术员 2 人,施工管理人员 4 人。力工 10 人2)GPS—台,全站仪一台,水准仪四台、施工进度计划1、工期目标与规划河道清淤及开挖工程施工工期为 84 天,初拟 2017 年 02月 05 日开工,2014 年 04 月 30 日完工3、施工计划施工进度计划表序项目名称横道图2 月3 月4 月5-1213-1920-281-78-1415-2122-311-78-1415-2122-301施工准备2机械清淤3河底开挖4岸坡开挖5岸坡修整6验收五、施工工序测量放线 f 地表清理 f 河道清淤 f 淤泥外运 f 河底开挖 f 河岸修整六、清淤施工方案1、测量放线测量人员首先对甲方交付的测量控制点进行复测,复测无误后方能进行使用。并进行原始地貌的复测并申报数据。根据图纸划出红线及河底河岸边线。测量成果及时上报监理单位及上级单位。2、地表清理根据测量人员标示出的红线位置,用 50 型铲车清理工程范围内的青苗及垃圾。清理后外运至指定堆放处。运输车辆应覆盖遮盖毡布,防止垃圾掉落。3、清淤方法1)、根据工程实际情况及地理位置,按照上游至下游的清淤顺序进行施工,挖掘机进入河道把淤泥收集装车,由于淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥可晾晒后经二次装运运走。采取挖掘机进行开挖及倒运至河岸边,然后挖掘机装至自卸车,经自卸车将淤泥运至弃土场。2)、...
