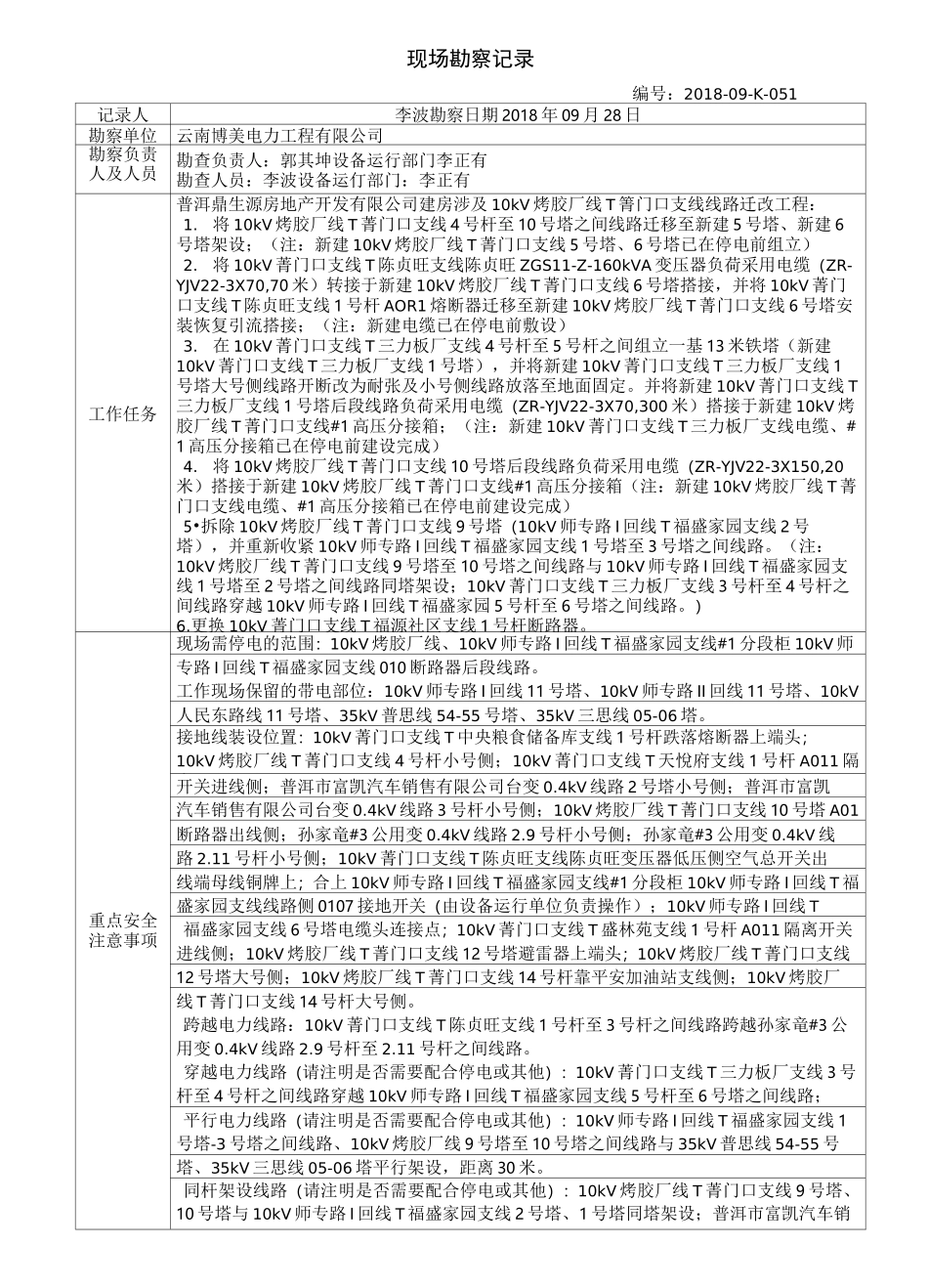

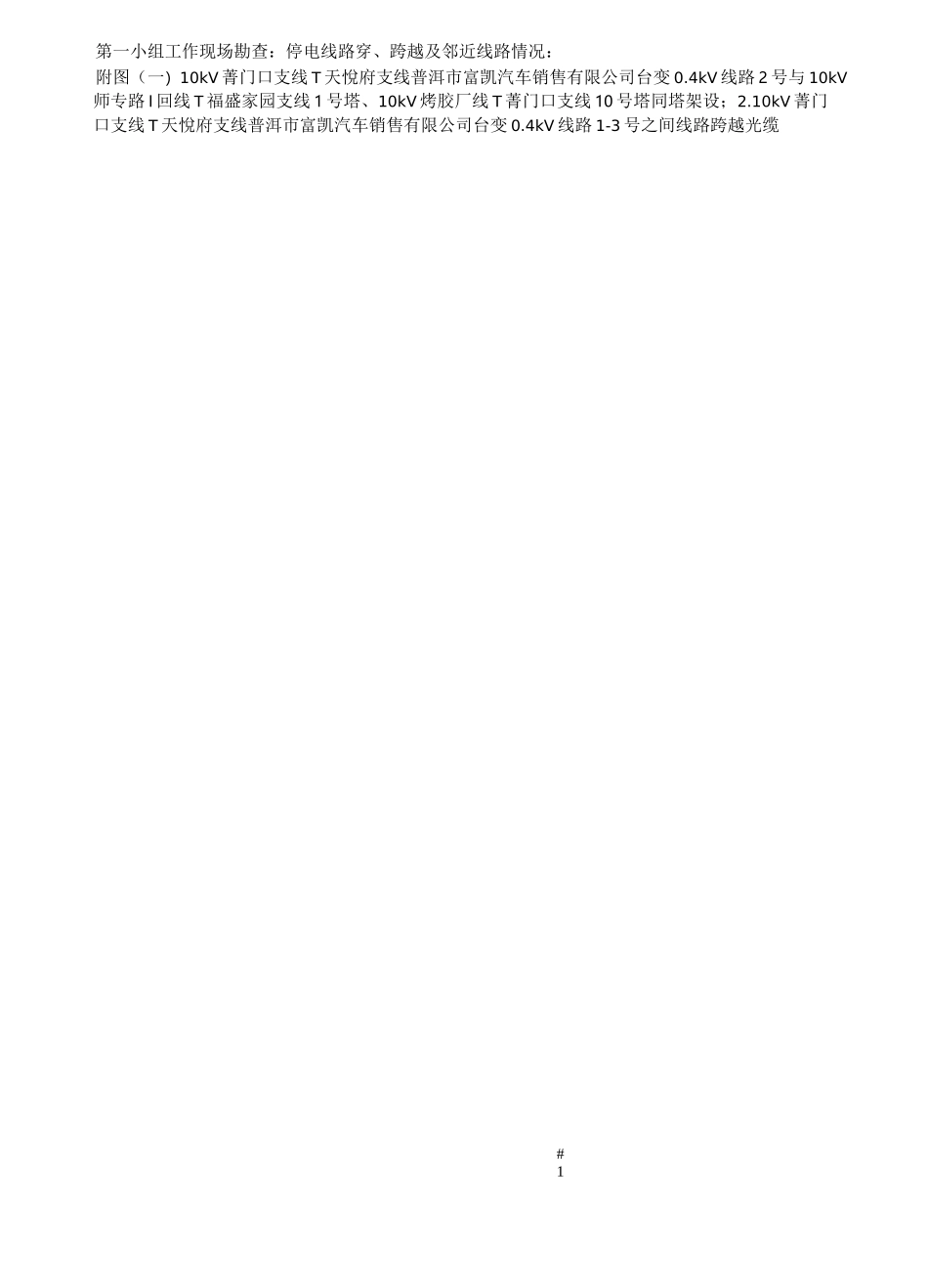

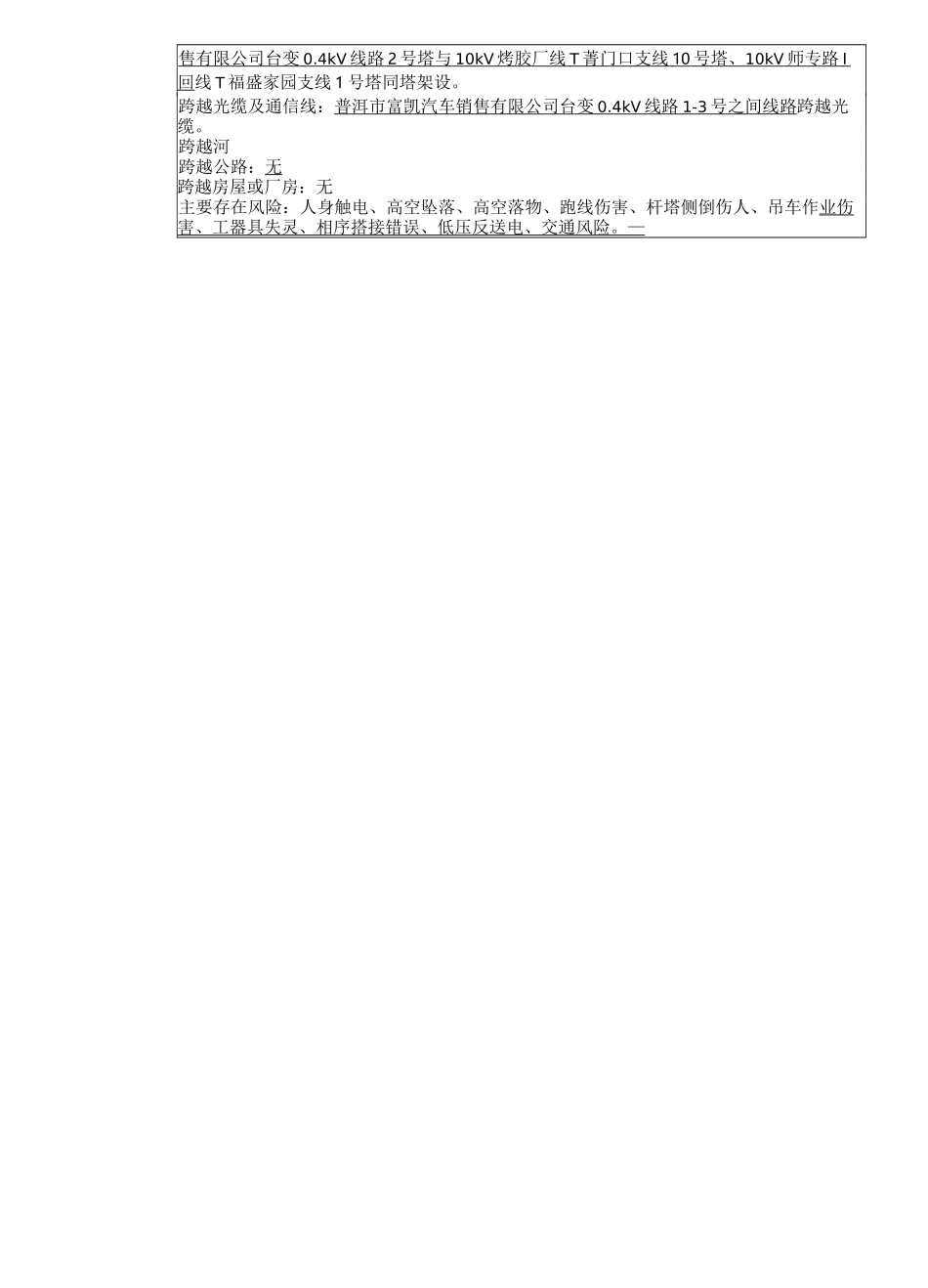

现场勘察记录编号:2018-09-K-051记录人李波勘察日期 2018 年 09 月 28 日勘察单位云南博美电力工程有限公司勘察负责人及人员勘查负责人:郭其坤设备运行部门李正有勘查人员:李波设备运仃部门:李正有工作任务普洱鼎生源房地产开发有限公司建房涉及 10kV 烤胶厂线 T 箐门口支线线路迁改工程:1.将 10kV 烤胶厂线 T 菁门口支线 4 号杆至 10 号塔之间线路迁移至新建 5 号塔、新建 6号塔架设;(注:新建 10kV 烤胶厂线 T 菁门口支线 5 号塔、6 号塔已在停电前组立)2.将 10kV 菁门口支线 T 陈贞旺支线陈贞旺 ZGS11-Z-160kVA 变压器负荷采用电缆(ZR-YJV22-3X70,70 米)转接于新建 10kV 烤胶厂线 T 菁门口支线 6 号塔搭接,并将 10kV 菁门口支线 T 陈贞旺支线 1 号杆 AOR1 熔断器迁移至新建 10kV 烤胶厂线 T 菁门口支线 6 号塔安装恢复引流搭接;(注:新建电缆已在停电前敷设)3.在 10kV 菁门口支线 T 三力板厂支线 4 号杆至 5 号杆之间组立一基 13 米铁塔(新建10kV 菁门口支线 T 三力板厂支线 1 号塔),并将新建 10kV 菁门口支线 T 三力板厂支线 1号塔大号侧线路开断改为耐张及小号侧线路放落至地面固定。并将新建 10kV 菁门口支线 T三力板厂支线 1 号塔后段线路负荷采用电缆(ZR-YJV22-3X70,300 米)搭接于新建 10kV 烤胶厂线 T 菁门口支线#1 高压分接箱;(注:新建 10kV 菁门口支线 T 三力板厂支线电缆、#1 高压分接箱已在停电前建设完成)4.将 10kV 烤胶厂线 T 菁门口支线 10 号塔后段线路负荷采用电缆(ZR-YJV22-3X150,20米)搭接于新建 10kV 烤胶厂线 T 菁门口支线#1 高压分接箱(注:新建 10kV 烤胶厂线 T 菁门口支线电缆、#1 高压分接箱已在停电前建设完成)5•拆除 10kV 烤胶厂线 T 菁门口支线 9 号塔(10kV 师专路 I 回线 T 福盛家园支线 2 号塔),并重新收紧 10kV 师专路 I 回线 T 福盛家园支线 1 号塔至 3 号塔之间线路。(注:10kV 烤胶厂线 T 菁门口支线 9 号塔至 10 号塔之间线路与 10kV 师专路 I 回线 T 福盛家园支线 1 号塔至 2 号塔之间线路同塔架设;10kV 菁门口支线 T 三力板厂支线 3 号杆至 4 号杆之间线路穿越 10kV 师专路 I 回线 T 福盛家园 5 号杆至 6 号塔之间线路。)6.更换 10kV 菁门口支线 T 福源社区支线 1 号杆断路器。重点安全注...
