1一、编制依据1、建筑工程图纸2、水电工程图纸3、建筑工程施工质量验收标准二、工程概况1、本工程概况本工程为涞源县易地扶贫搬迁工程(北黄土岭村安置片区),建筑面积,建筑高度,结构形式为砖混结构
2、水电线管开槽概况本工程为水泥砖砌体,根据工程实际和与业主及监理共同商议,墙内局部需要开槽敷设电线管,并按照规范要求做好其封堵的工作
三、人员配置1、杨增贤:项目经理,现场施工总指挥,协调好各工种间的配合
刘明军:项目技术,负责与甲方及监理沟通
崔进尧:质量主管,现场工程的质量负责人
康运超:主管工长,各工种间的协调,确保水电工程顺利进行
路志标:水电工长,与土建等部门进行协调,保证工程顺利进行
2、施工人员的准备电工_人,瓦工_人,切割机开槽工人_人,水电安装工人,杂工人
23、机具准备切割机 1 台、电线若干米、开关若干、各种线管若干米、接线盒若干、水泥、砂浆、细石、建筑胶水等、钢丝网片若干、脚手架等一些辅助工具
四、施工工艺定位放线切割线槽线管铺设线盒安装线管验收挂钢丝网片砂浆(细石砼)封堵成品保护1、定位放线根据水电施工图纸,在墙上弹出线槽的位置
考虑到施工方便,线槽放线宽度=线管 dn+30mm,开槽深度二线管 dn+20mm,多排线管二线管直径之和+30mm
线盒开槽尺寸二线盒尺寸+50mm,盒口高于墙体表面 9 mm
2、切割线槽定位放线施工完毕后,专业电工从三级箱内拉出电线,使用手携式电动切割机对墙体进行开槽,尺寸及深度按照要求进行,切割槽边角人工用錾子配合修理
3、线管线盒安装带线槽切割并剔凿完毕,清理干净后,准备安装线管线盒
线管的连接与安装应严格按照施工图纸及相关规范要求
4、线管、线盒验收线管及线盒安装完毕后,做好相关隐检工作及资料,上报监理及甲方,待验收合格后,方可进行下一步施工

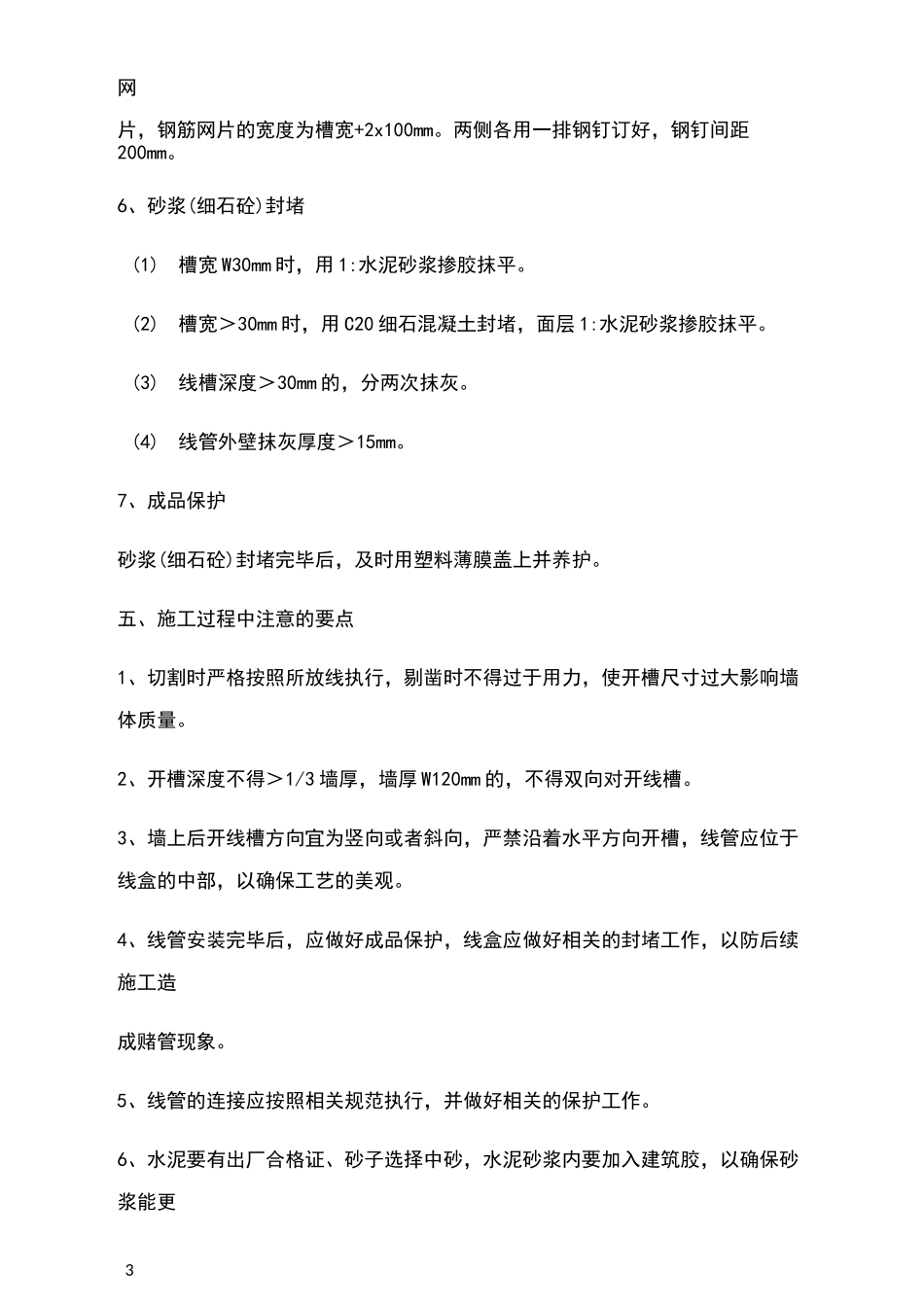

5、铺设钢筋网片线管及线盒铺设经验收合格后,开始准备进行修复工作
