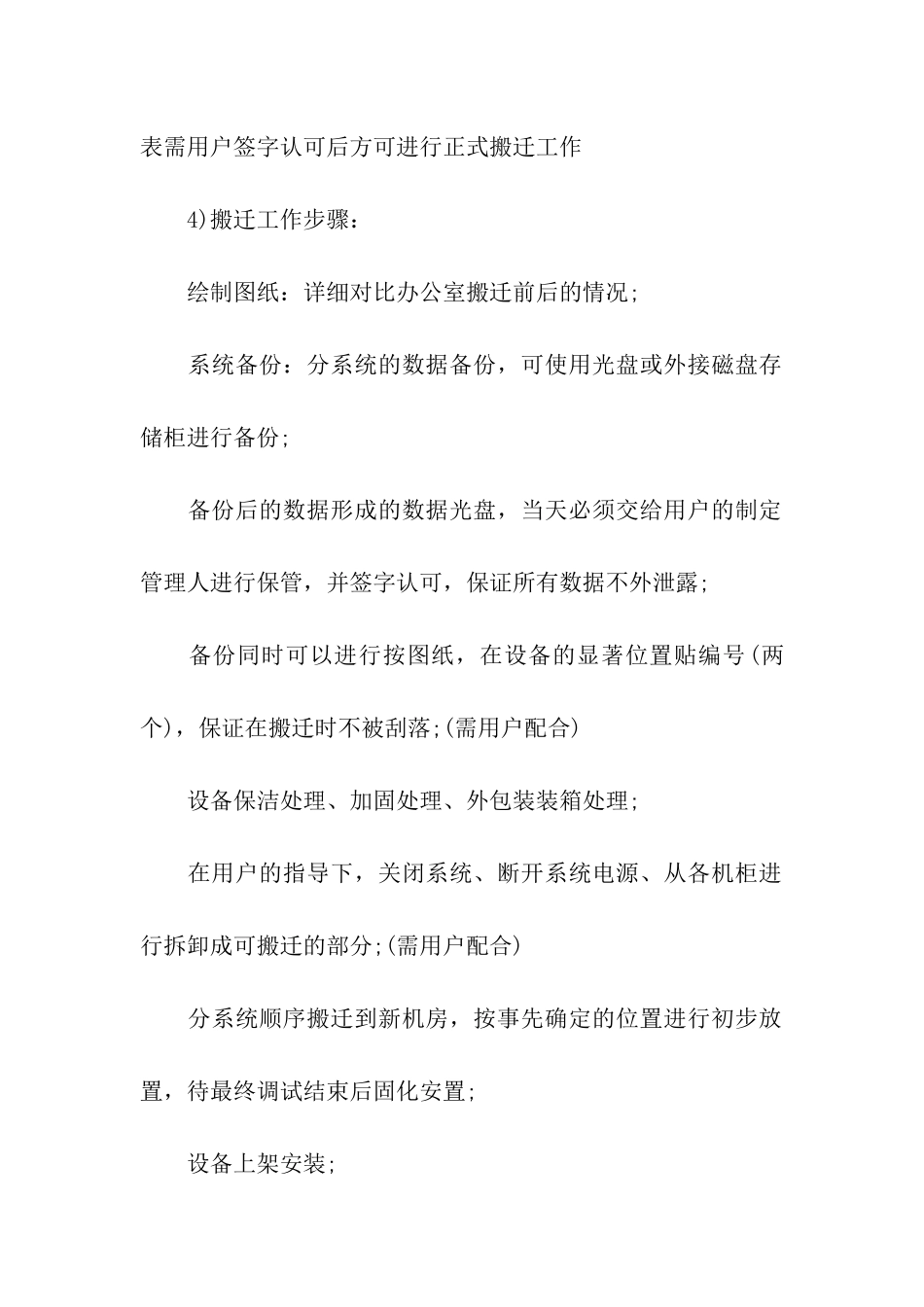

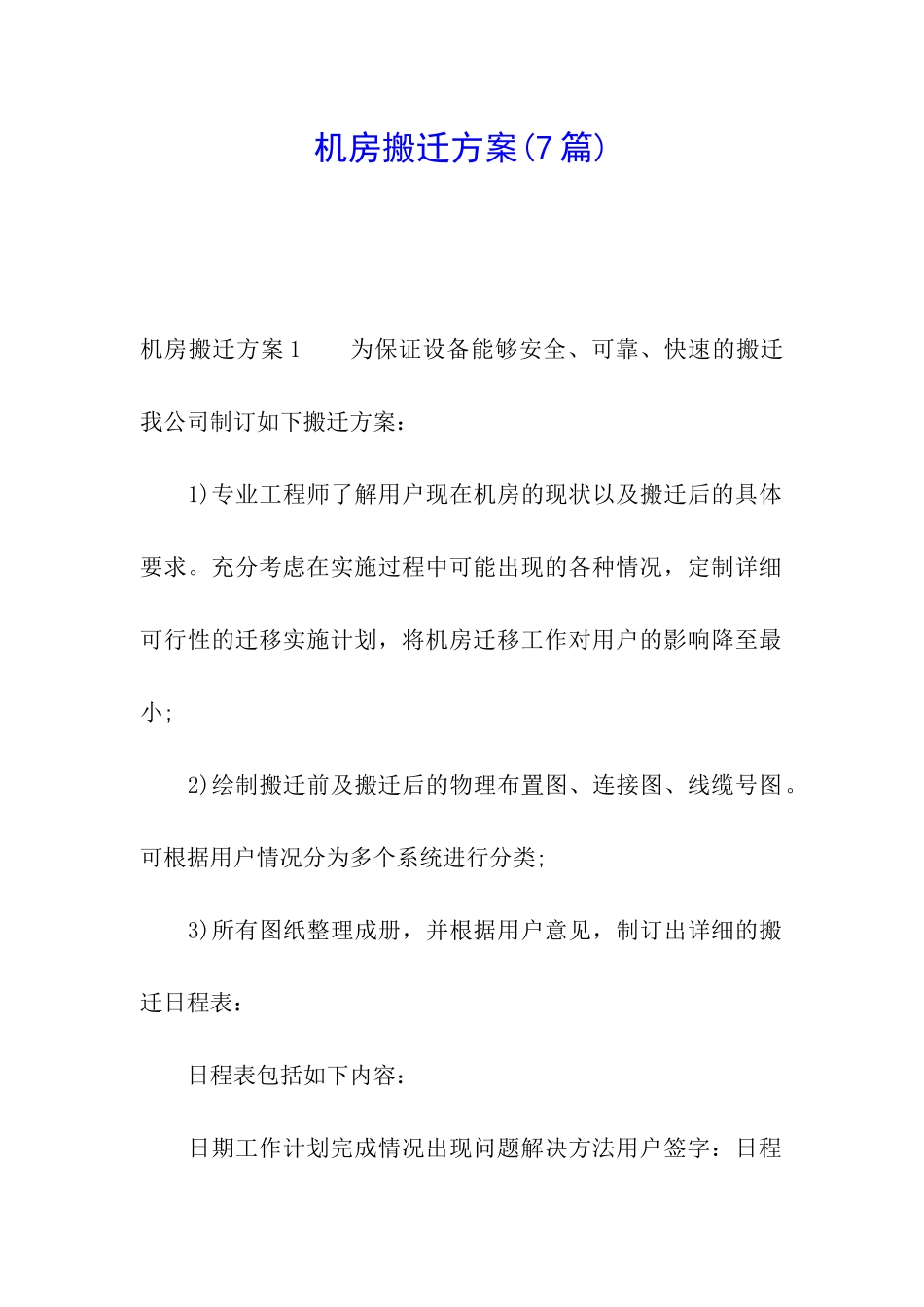

机房搬迁方案(7 篇)机房搬迁方案 1 为保证设备能够安全、可靠、快速的搬迁我公司制订如下搬迁方案: 1)专业工程师了解用户现在机房的现状以及搬迁后的具体要求。充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对用户的影响降至最小; 2)绘制搬迁前及搬迁后的物理布置图、连接图、线缆号图。可根据用户情况分为多个系统进行分类; 3)所有图纸整理成册,并根据用户意见,制订出详细的搬迁日程表: 日程表包括如下内容: 日期工作计划完成情况出现问题解决方法用户签字:日程表需用户签字认可后方可进行正式搬迁工作 4)搬迁工作步骤: 绘制图纸:详细对比办公室搬迁前后的情况; 系统备份:分系统的数据备份,可使用光盘或外接磁盘存储柜进行备份; 备份后的数据形成的数据光盘,当天必须交给用户的制定管理人进行保管,并签字认可,保证所有数据不外泄露; 备份同时可以进行按图纸,在设备的显著位置贴编号(两个),保证在搬迁时不被刮落;(需用户配合) 设备保洁处理、加固处理、外包装装箱处理; 在用户的指导下,关闭系统、断开系统电源、从各机柜进行拆卸成可搬迁的部分;(需用户配合) 分系统顺序搬迁到新机房,按事先确定的位置进行初步放置,待最终调试结束后固化安置; 设备上架安装; 设备按关机的倒序进行开机调试;(需用户配合); 分系统调试;(需用户配合); 全系统联调;(需用户配合); 系统机柜最终固定; 技术指标的详细恢复。机房搬迁方案 2 随着企业、单位的不断深化进展,现有的涉及办公、生产场所已经不能满足,新的厂房及办公大楼逐渐筹建,那么机房搬迁或机房改建服务应运而生,而机房搬迁作为一项非常重要的工作,涉及许多设备、重要数据、核心资产等,对企业来说,机房搬迁可以说是一项细致而精密且头等重要的大事。 机房搬迁不仅仅是把机房的设备迁移到新机房那么简单,而是要求网络系统的迁移和集中存储系统的迁移必须安全平稳,不能过长时间影响生产应用。表面上就是几个 IT 民工的搬运,但实际是一项目高度集中的体力与脑力的综合项目。现将一般机房搬迁步骤介绍如下: 一、机房搬迁前的准备工作 机房搬迁工作开始前,必须多方沟通,并成立专门项目组,总体负责机房搬迁工作,对整个机房设备与业务要求熟悉,还应该根据搬迁的业务制定了各部门的工作职责与相关业务。为保证机房搬迁的平稳、可靠。召开相关的机房搬迁工作会议,落实和确定涉及生产环境的网络设备、服务...
