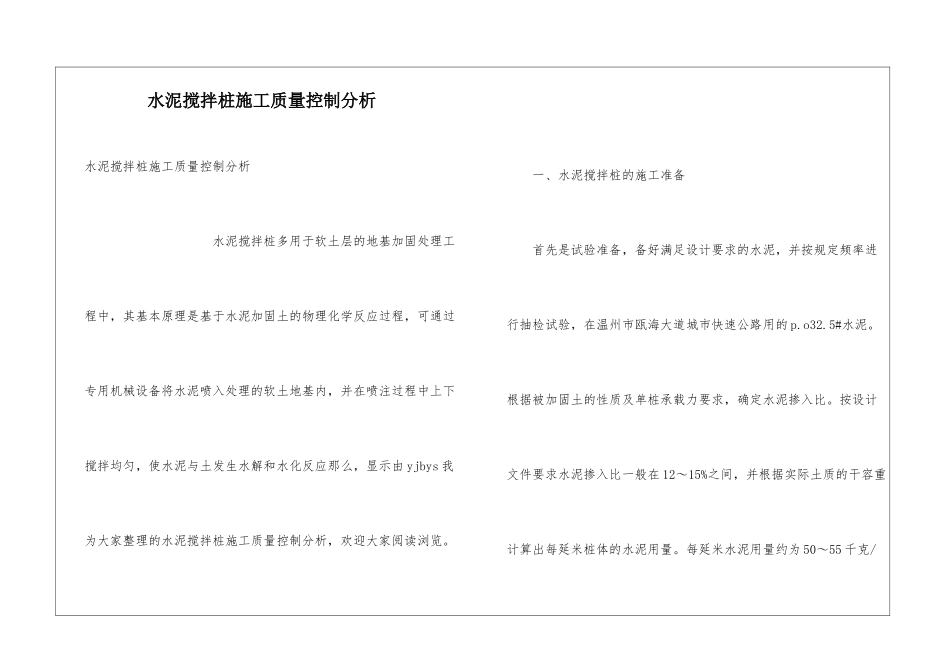

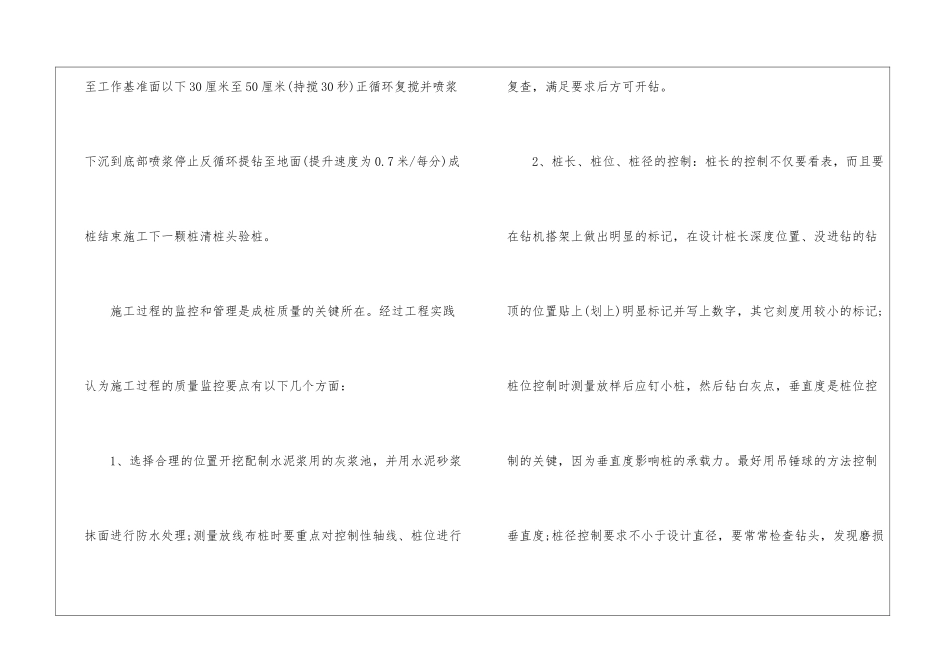

水泥搅拌桩施工质量控制分析水泥搅拌桩施工质量控制分析 水泥搅拌桩多用于软土层的地基加固处理工程中,其基本原理是基于水泥加固土的物理化学反应过程,可通过专用机械设备将水泥喷入处理的软土地基内,并在喷注过程中上下搅拌均匀,使水泥与土发生水解和水化反应那么,显示由 yjbys 我为大家整理的水泥搅拌桩施工质量控制分析,欢迎大家阅读浏览。 一、水泥搅拌桩的施工准备 首先是试验准备,备好满足设计要求的水泥,并按规定频率进行抽检试验,在温州市瓯海大道城市快速公路用的 p.o32.5#水泥。根据被加固土的性质及单桩承载力要求,确定水泥掺入比。按设计文件要求水泥掺入比一般在 12~15%之间,并根据实际土质的干容重计算出每延米桩体的水泥用量。每延米水泥用量约为 50~55 千克/米左右。水泥浆液的配制要严格控制水灰比,一般为 0.45~0.50,比重一般为 1.65~1.7,要求调制出的水泥浆有较好的流动性、和易性。施工中可用泥浆比重计控制水泥浆稠度来确保最佳的水灰比。其次是施工现场准备,施工现场场地应事先平整好,清除桩位处地上、地下一切障碍。场地低洼时应填好粘土,不得回填杂土。正式大面积开工前,应进行不少于 5 颗的工艺试验桩,试桩的目的是为了寻求最佳的搅拌次数、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及喷浆时间等参数,以指导下一步水泥搅拌桩的大规模施工。同时,现场一定要做好水泥的防雨、防潮措施。 二、水泥搅拌桩的施工质量控制 经现场试桩石黄高速公路衡水支线和青银高速公路的水泥搅拌桩采纳的施工工艺均为二搅二喷。二搅二喷的工艺流程为:钻机就位检验、调整钻机正循环钻进至设计深度打开高压注浆泵(预喷持续30 秒)反循环提钻并喷水泥浆(提升速度为 0.6 米/每分钟左右)上升至工作基准面以下 30 厘米至 50 厘米(持搅 30 秒)正循环复搅并喷浆下沉到底部喷浆停止反循环提钻至地面(提升速度为 0.7 米/每分)成桩结束施工下一颗桩清桩头验桩。 施工过程的监控和管理是成桩质量的关键所在。经过工程实践认为施工过程的质量监控要点有以下几个方面: 1、选择合理的位置开挖配制水泥浆用的灰浆池,并用水泥砂浆抹面进行防水处理;测量放线布桩时要重点对控制性轴线、桩位进行复查,满足要求后方可开钻。 2、桩长、桩位、桩径的控制:桩长的控制不仅要看表,而且要在钻机搭架上做出明显的标记,在设计桩长深度位置、没进钻的钻顶的位置贴上(划上)明显标记并写上数字,其它刻度...
