混凝土施工技术交底一、工程范围 1、基础筏板、墙体、顶板、检修孔等所有砼浇筑、砼振捣、找平、收面、拉毛、养护、施工场地内所有砼清理、清錾楼层表面浮浆、清理浇筑时墙柱钢筋污染的浮浆、清墙柱头面松动的砼、砼二次利用、垃圾装袋运输、板缝封堵、清錾拆模后墙柱堵封的砼,拆模后表面砼存在的问题及时处理
2、砼的养护覆盖及覆盖物品的回收
3、自备工具:刮杠、铁抹子、拉毛刷、雨衣、雨鞋、铁铲、手套、绝缘劳保、皮桶、电支机、振动棒、电缆、电线等
二、砼强度等级 基础垫层 C10 砼,基础 C35 砼,框架柱为 C40 砼,墙、板、梁为 C35 砼;地下室混凝土墙为 C40 P8 抗渗混凝土,屋面梁(顶层)板为 C30 混凝土,其他次要结构(如圈梁、过梁、构造柱等)为 C20 混凝土
施工时严格按要求浇筑混凝土,各种标号混凝土严禁混淆,熟悉图纸,掌握各层各个混凝土构件的标号,按要求施工
三、质量要求严格按砼的浇注验收标准执行

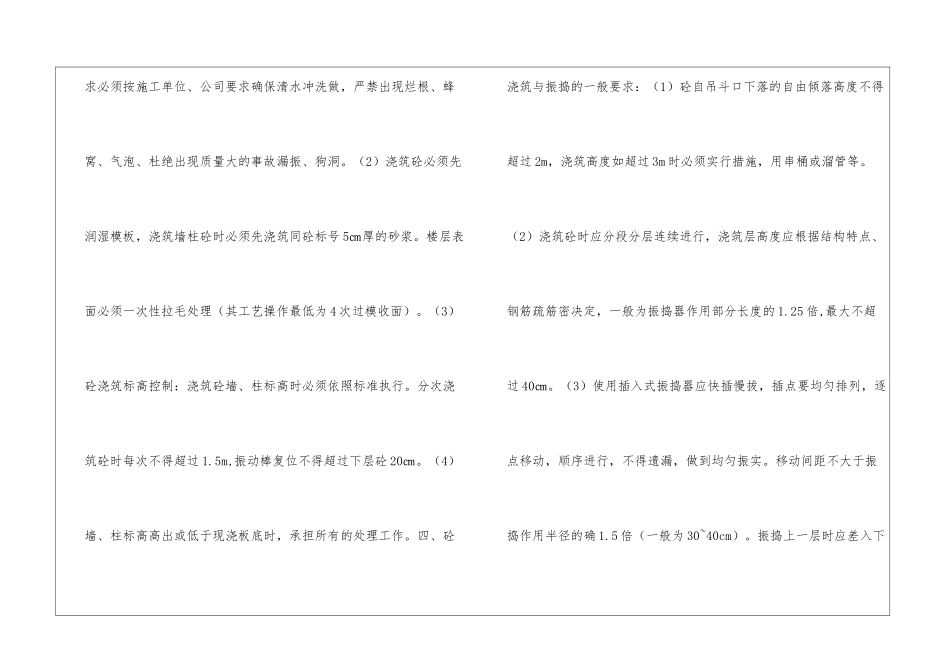

(1)质量要求必须按施工单位、公司要求确保清水冲洗做,严禁出现烂根、蜂窝、气泡、杜绝出现质量大的事故漏振、狗洞
(2)浇筑砼必须先润湿模板,浇筑墙柱砼时必须先浇筑同砼标号 5㎝厚的砂浆
楼层表面必须一次性拉毛处理(其工艺操作最低为 4 次过模收面)
(3)砼浇筑标高控制:浇筑砼墙、柱标高时必须依照标准执行
分次浇筑砼时每次不得超过 1
5m,振动棒复位不得超过下层砼 20㎝
(4)墙、柱标高高出或低于现浇板底时,承担所有的处理工作
四、砼浇筑与振捣的一般要求:(1)砼自吊斗口下落的自由倾落高度不得超过 2m,浇筑高度如超过 3m 时必须实行措施,用串桶或溜管等
(2)浇筑砼时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏筋密决定,一般为振捣器作用部分长度的 1
25 倍,最大不超过 40㎝

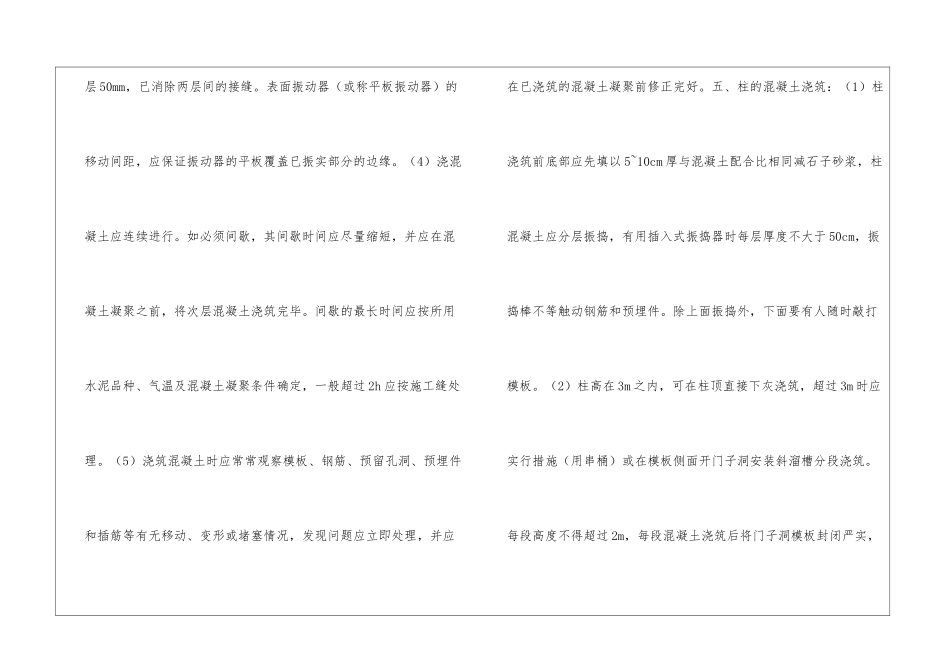

(3)使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗
