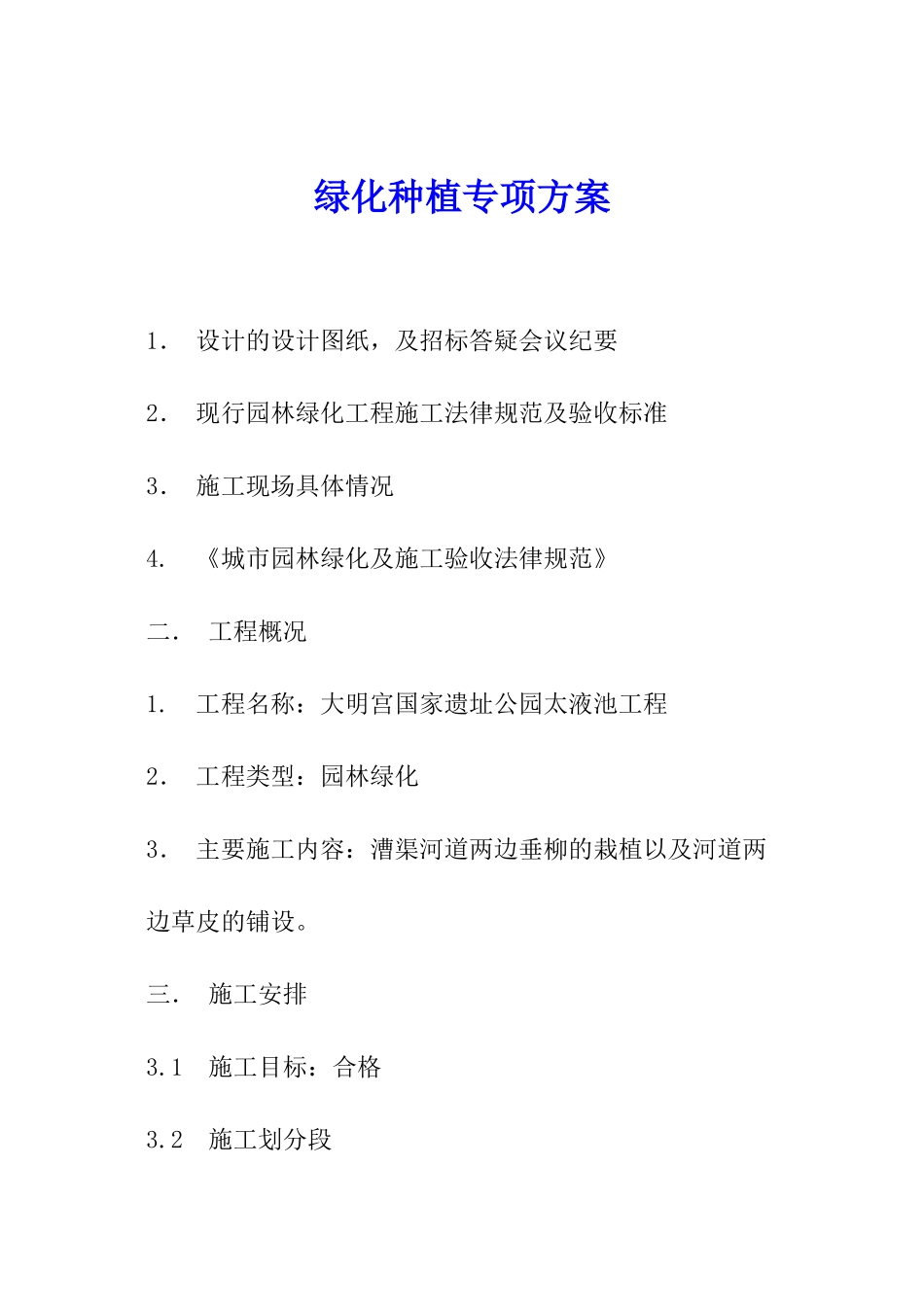

绿化种植专项方案1. 设计的设计图纸,及招标答疑会议纪要2. 现行园林绿化工程施工法律规范及验收标准3. 施工现场具体情况4
《城市园林绿化及施工验收法律规范》二. 工程概况1
工程名称:大明宫国家遗址公园太液池工程2. 工程类型:园林绿化3. 主要施工内容:漕渠河道两边垂柳的栽植以及河道两边草皮的铺设
三. 施工安排3
1 施工目标:合格3
2 施工划分段漕渠的绿化分为苗木的种植和草皮卷的铺设,苗木分为垂柳和刺槐的种植工作,苗木和草皮卷的种植工作独立进行、分开组织
四、施工进度计划根据施工合同的要求漕渠苗木的种植和草皮的铺设在 2 个月内完成,主要工程量为垂柳 129 棵,刺槐 28 棵,草皮卷24000m2
垂柳、刺槐的栽植,草皮卷的铺设单独施工,平行作业
确保在规定内工期内完工
五、施工准备5

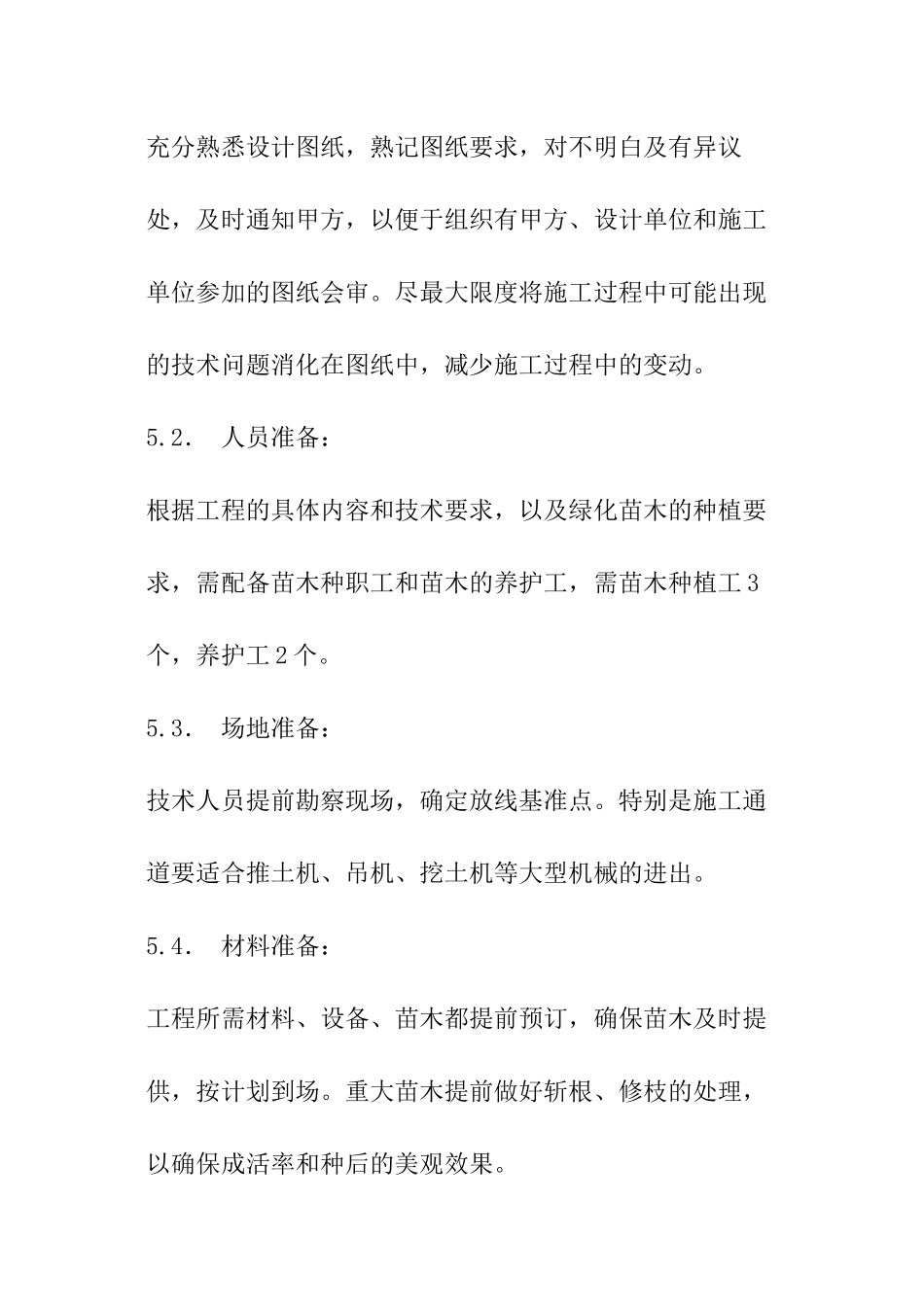

1. 技术准备:1) 仔细做好扩大初步设计方案的审查工作:在任务确定以后,首先提前与设计单位结合,掌握扩大初步设计方案编制情况,使方案的设计、功能、工艺、技术等方面均能适应建材、建工的进展水平,为施工扫除障碍;2) 熟悉图纸:充分熟悉设计图纸,熟记图纸要求,对不明白及有异议处,及时通知甲方,以便于组织有甲方、设计单位和施工单位参加的图纸会审
尽最大限度将施工过程中可能出现的技术问题消化在图纸中,减少施工过程中的变动
2. 人员准备:根据工程的具体内容和技术要求,以及绿化苗木的种植要求,需配备苗木种职工和苗木的养护工,需苗木种植工 3个,养护工 2 个
3. 场地准备:技术人员提前勘察现场,确定放线基准点
特别是施工通道要适合推土机、吊机、挖土机等大型机械的进出
4. 材料准备:工程所需材料、设备、苗木都提前预订,确保苗木及时提供,按计划到场
重大苗木提前做好斩根、修枝的处理,以确保成活率和种后的美观效果
六、施工流程测量放线地形整理苗木种植穴苗木运输苗木种植苗木
