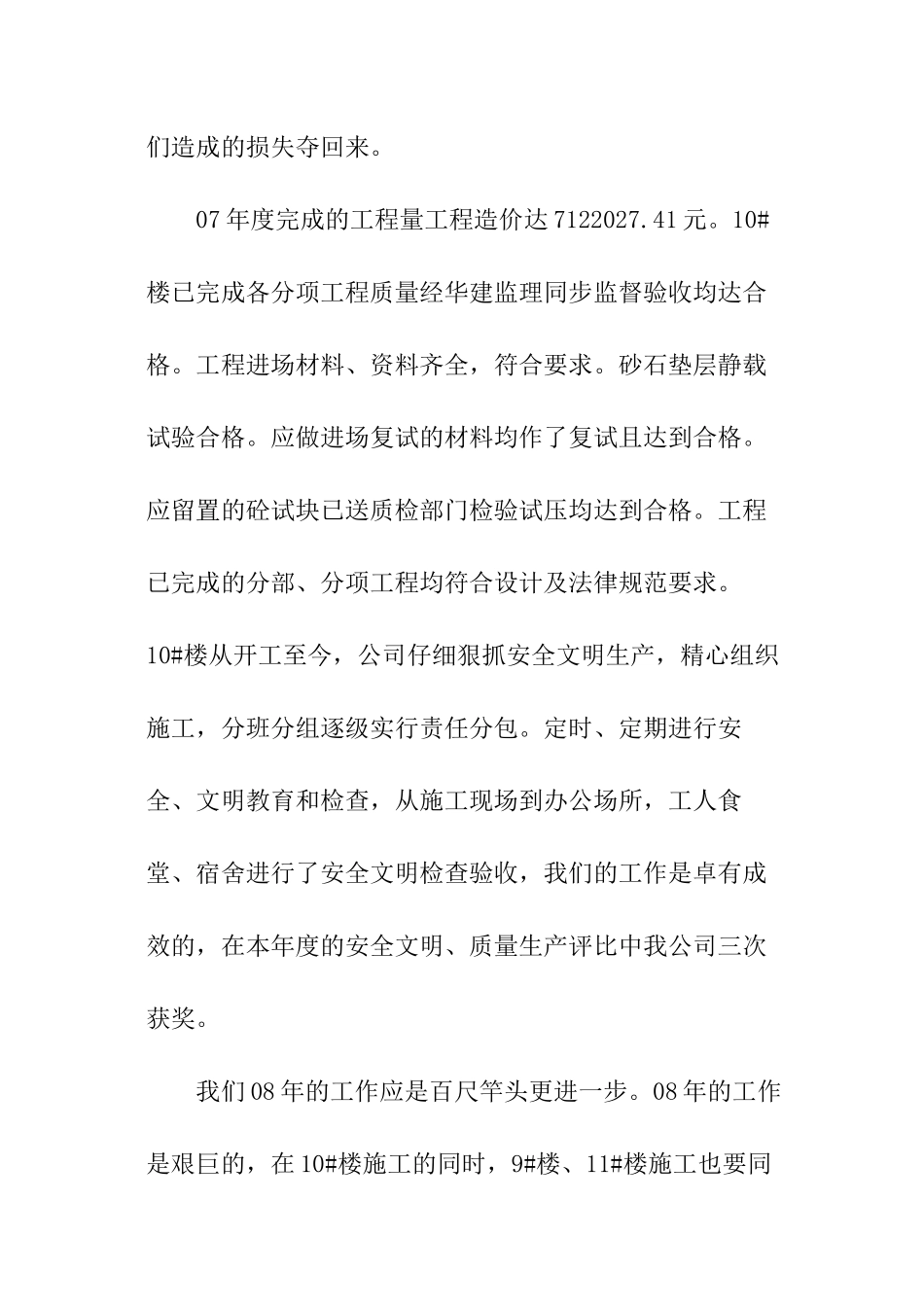

董事长开工动员大会讲话 也许很多同志还沉醉在新春佳节的喜悦之中。常言说的好:“一年之计在于春,一生之计在于勤”,现在该是静下心来安心工作的时候了。在展望 08 年的工作前景之前,我们先首先将 07 年的工作完成情况作一个简单的回顾。 国际幸福城 10#楼工程于去年 8 月 20 号正式破土动工。在所有员工的共同努力下,我们与天斗、与人斗、与市场经济斗,工程项目取得了阶段性的成果。由于受不可抵抗外力影响,如前期雨天较多,年前更是遭遇罕见的冰雪天气困扰长达一月之久,以至最终没有达成我们的既定目标。08 年是我们大显身手的时候,我们所有员工都要打起精神,团结奋进,严把质量、安全关,把去年老天给我们造成的损失夺回来。 07 年度完成的工程量工程造价达 7122027.41 元。10#楼已完成各分项工程质量经华建监理同步监督验收均达合格。工程进场材料、资料齐全,符合要求。砂石垫层静载试验合格。应做进场复试的材料均作了复试且达到合格。应留置的砼试块已送质检部门检验试压均达到合格。工程已完成的分部、分项工程均符合设计及法律规范要求。 10#楼从开工至今,公司仔细狠抓安全文明生产,精心组织施工,分班分组逐级实行责任分包。定时、定期进行安全、文明教育和检查,从施工现场到办公场所,工人食堂、宿舍进行了安全文明检查验收,我们的工作是卓有成效的,在本年度的安全文明、质量生产评比中我公司三次获奖。 我们 08 年的工作应是百尺竿头更进一步。08 年的工作是艰巨的,在 10#楼施工的同时,9#楼、11#楼施工也要同步进行。这就要求我们管理人员更要忠于职务,努力工作。劳务公司要根据项目部的进度计划协调班组、增派人手,完成项目部交办的工作任务。10#楼主体封顶计划在 6月下旬完成。装修工作同步展开:填充墙砌筑、内外墙装饰、屋面及楼地面施工和配套安装在 9 月中旬完成,10#楼国庆献礼。 9#楼土方开挖在 3 月份完成,4 月份至 5 月份完成砂石垫层及地下室所有施工内容。6 月即开始主体施工。主体封顶应在 10 月份完成。装修及安装工作穿插同步进行,力争在 12 月底通过竣工验收。11#楼的土方开挖于 8 月份开展。10 月份完成地下室所有工作面。11 月份进行主体施工,估计于年前主体封顶。以上的工程进度是切实可行的,我们的一切工作均要以此为核心,顺利圆满地完成施工任务。 在生产过程中我们还要遵循广建四处生产方针:○1 安全生产。遵守操作规程,增强安全意识。“警...
