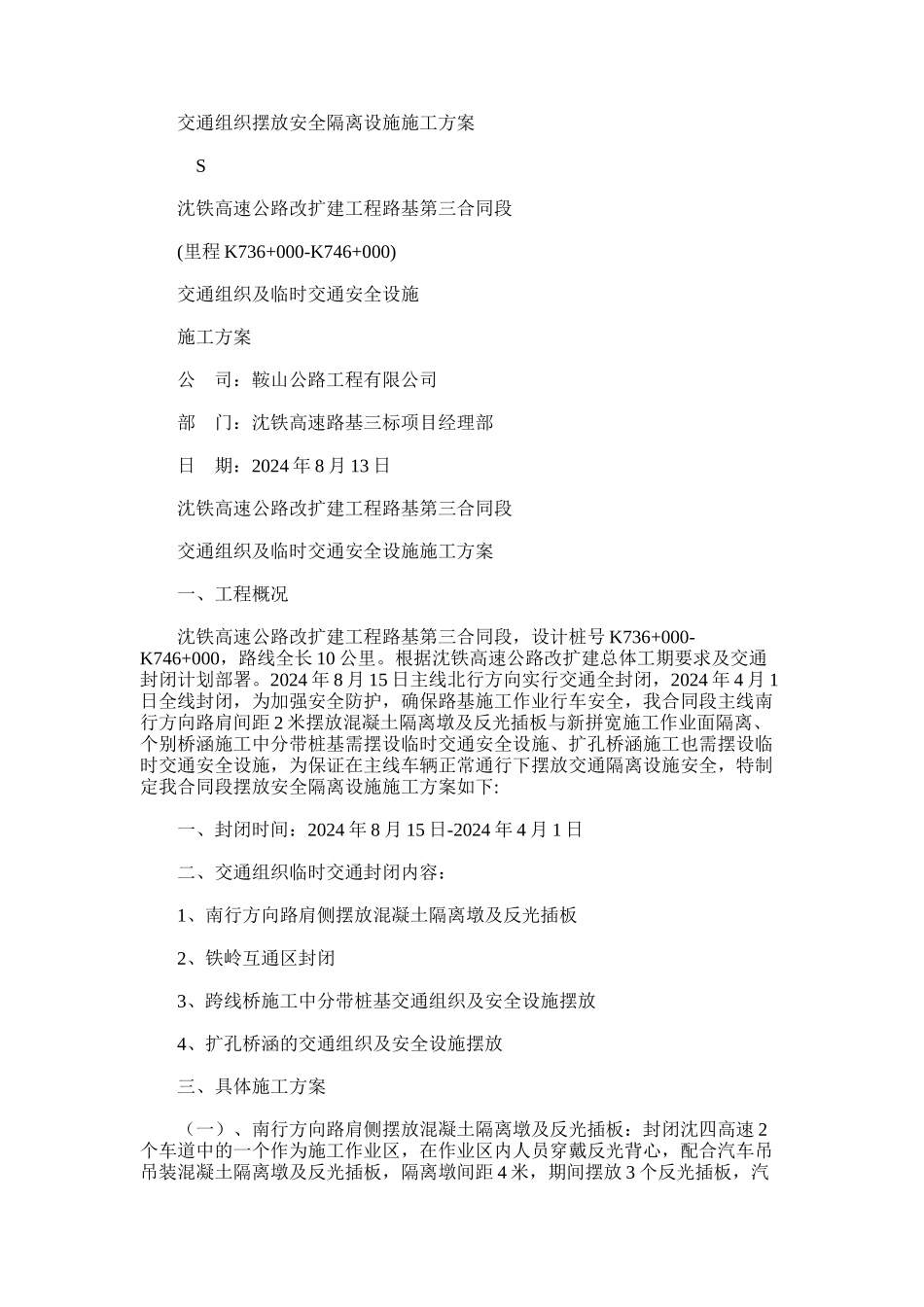

交通组织摆放安全隔离设施施工方案 S 沈铁高速公路改扩建工程路基第三合同段 (里程 K736+000-K746+000) 交通组织及临时交通安全设施 施工方案 公司:鞍山公路工程有限公司 部门:沈铁高速路基三标项目经理部 日期:2024 年 8 月 13 日 沈铁高速公路改扩建工程路基第三合同段 交通组织及临时交通安全设施施工方案 一、工程概况 沈铁高速公路改扩建工程路基第三合同段,设计桩号 K736+000-K746+000,路线全长 10 公里
根据沈铁高速公路改扩建总体工期要求及交通封闭计划部署
2024 年 8 月 15 日主线北行方向实行交通全封闭,2024 年 4 月 1日全线封闭,为加强安全防护,确保路基施工作业行车安全,我合同段主线南行方向路肩间距 2 米摆放混凝土隔离墩及反光插板与新拼宽施工作业面隔离、个别桥涵施工中分带桩基需摆设临时交通安全设施、扩孔桥涵施工也需摆设临时交通安全设施,为保证在主线车辆正常通行下摆放交通隔离设施安全,特制定我合同段摆放安全隔离设施施工方案如下: 一、封闭时间:2024 年 8 月 15 日-2024 年 4 月 1 日 二、交通组织临时交通封闭内容: 1、南行方向路肩侧摆放混凝土隔离墩及反光插板 2、铁岭互通区封闭 3、跨线桥施工中分带桩基交通组织及安全设施摆放 4、扩孔桥涵的交通组织及安全设施摆放 三、具体施工方案 (一)、南行方向路肩侧摆放混凝土隔离墩及反光插板:封闭沈四高速 2个车道中的一个作为施工作业区,在作业区内人员穿戴反光背心,配合汽车吊吊装混凝土隔离墩及反光插板,隔离墩间距 4 米,期间摆放 3 个反光插板,汽车吊后部涂反光漆,在施工作业区前 1 公里设施交通警示标志,爆闪装置,确保施工安全,长度 10 公里,桩号为 K736+000-K746+000
(交通设施摆放布置图附后) (二)、铁岭互通区封闭 ⑴、封
