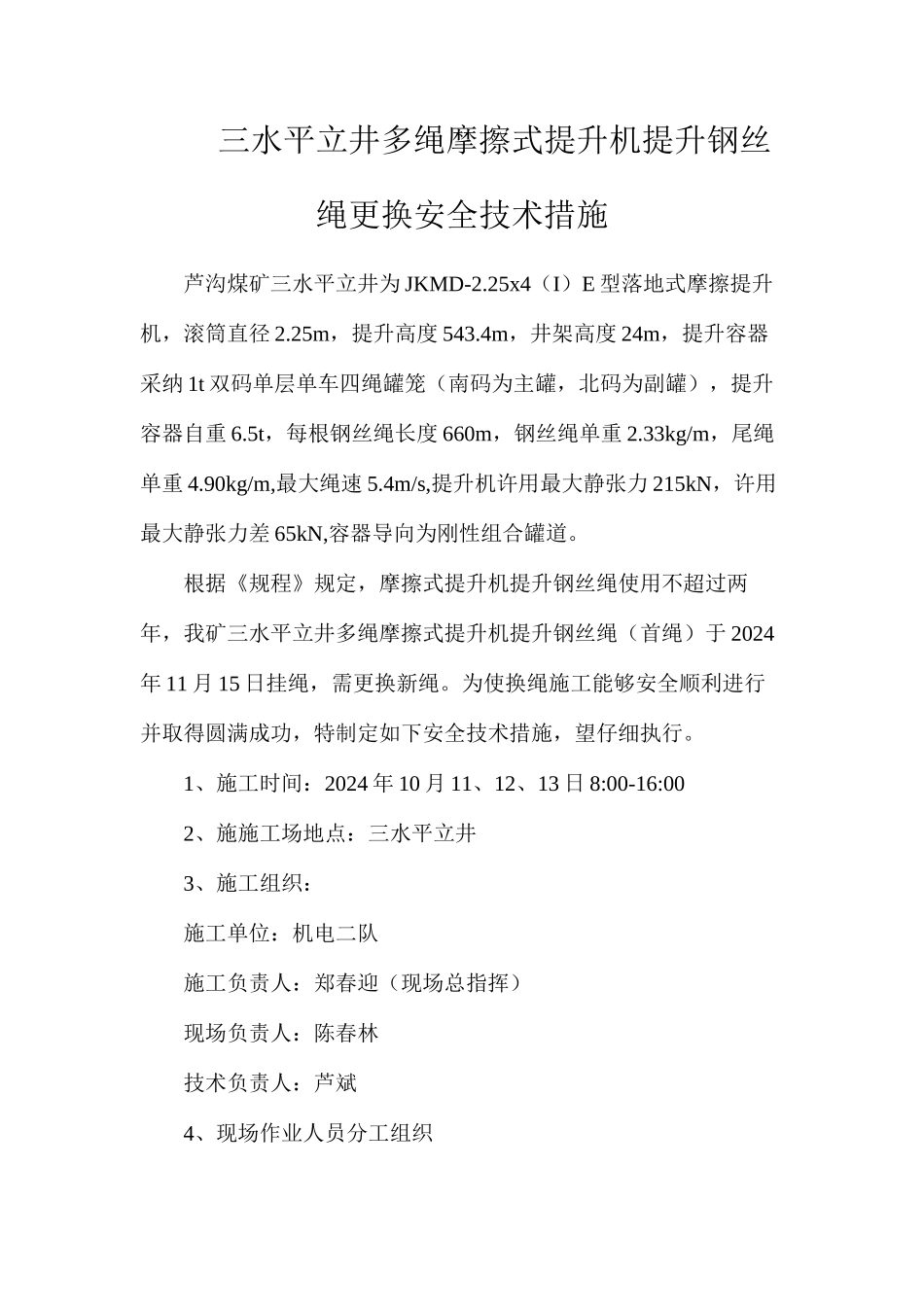

三水平立井多绳摩擦式提升机提升钢丝绳更换安全技术措施芦沟煤矿三水平立井为 JKMD-2
25x4(I)E 型落地式摩擦提升机,滚筒直径 2
25m,提升高度 543
4m,井架高度 24m,提升容器采纳 1t 双码单层单车四绳罐笼(南码为主罐,北码为副罐),提升容器自重 6
5t,每根钢丝绳长度 660m,钢丝绳单重 2
33kg/m,尾绳单重 4
90kg/m,最大绳速 5
4m/s,提升机许用最大静张力 215kN,许用最大静张力差 65kN,容器导向为刚性组合罐道
根据《规程》规定,摩擦式提升机提升钢丝绳使用不超过两年,我矿三水平立井多绳摩擦式提升机提升钢丝绳(首绳)于 2024年 11 月 15 日挂绳,需更换新绳
为使换绳施工能够安全顺利进行并取得圆满成功,特制定如下安全技术措施,望仔细执行
1、施工时间:2024 年 10 月 11、12、13 日 8:00-16:002、施施工场地点:三水平立井3、施工组织:施工单位:机电二队施工负责人:郑春迎(现场总指挥)现场负责人:陈春林技术负责人:芦斌4、现场作业人员分工组织4

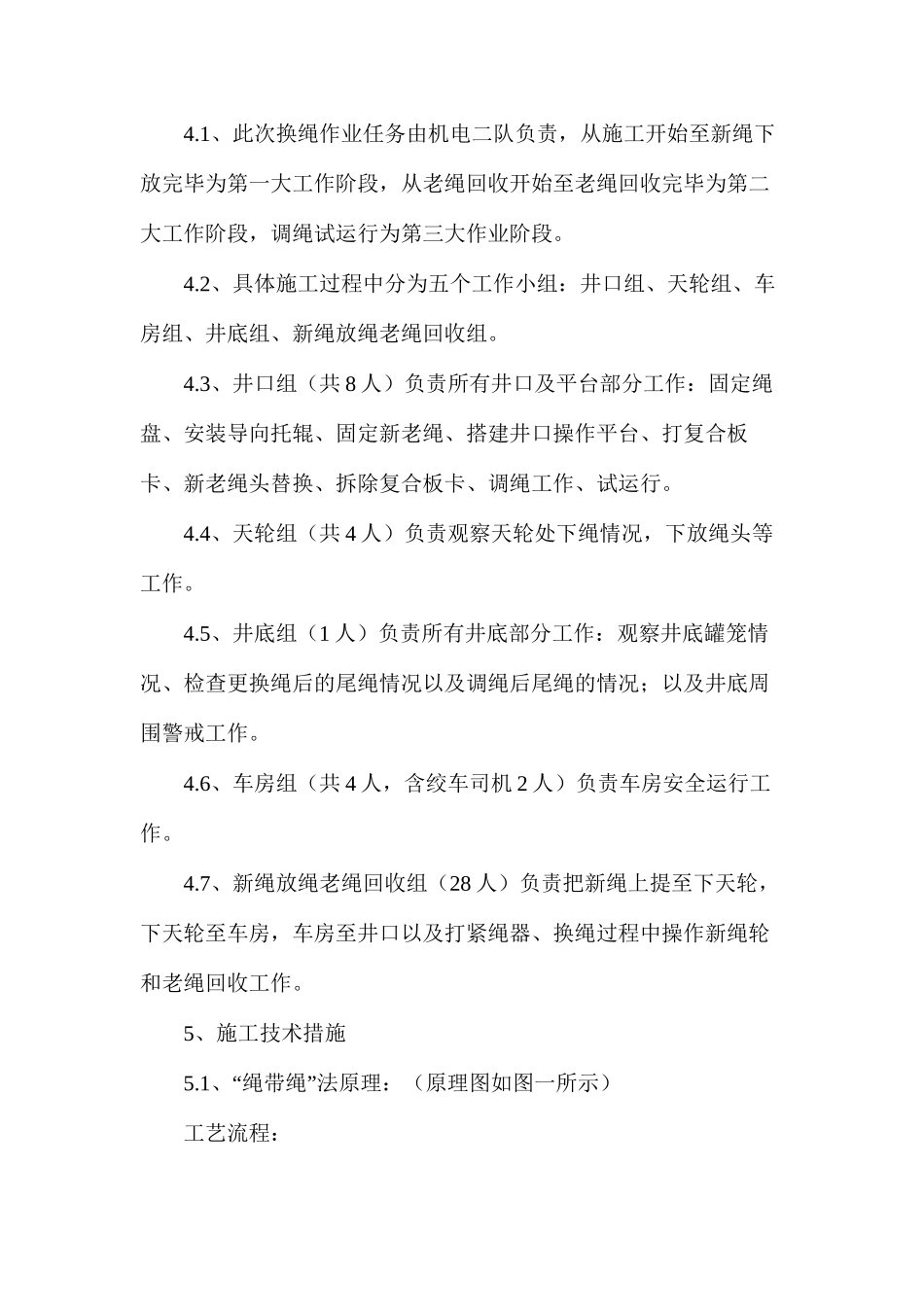

1、此次换绳作业任务由机电二队负责,从施工开始至新绳下放完毕为第一大工作阶段,从老绳回收开始至老绳回收完毕为第二大工作阶段,调绳试运行为第三大作业阶段
2、具体施工过程中分为五个工作小组:井口组、天轮组、车房组、井底组、新绳放绳老绳回收组
3、井口组(共 8 人)负责所有井口及平台部分工作:固定绳盘、安装导向托辊、固定新老绳、搭建井口操作平台、打复合板卡、新老绳头替换、拆除复合板卡、调绳工作、试运行
4、天轮组(共 4 人)负责观察天轮处下绳情况,下放绳头等工作
5、井底组(1 人)负责所有井底部分工作:观察井底罐笼情况、检查更换绳后的尾绳情况以及调绳后尾绳的情况;以及井底周围警戒工作
6、车房组(共 4 人,含绞车司机 2
