电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

上海施工监理日记

上海施工监理日记_第1页
1/3
上海施工监理日记_第2页
2/3
上海施工监理日记_第3页
3/3

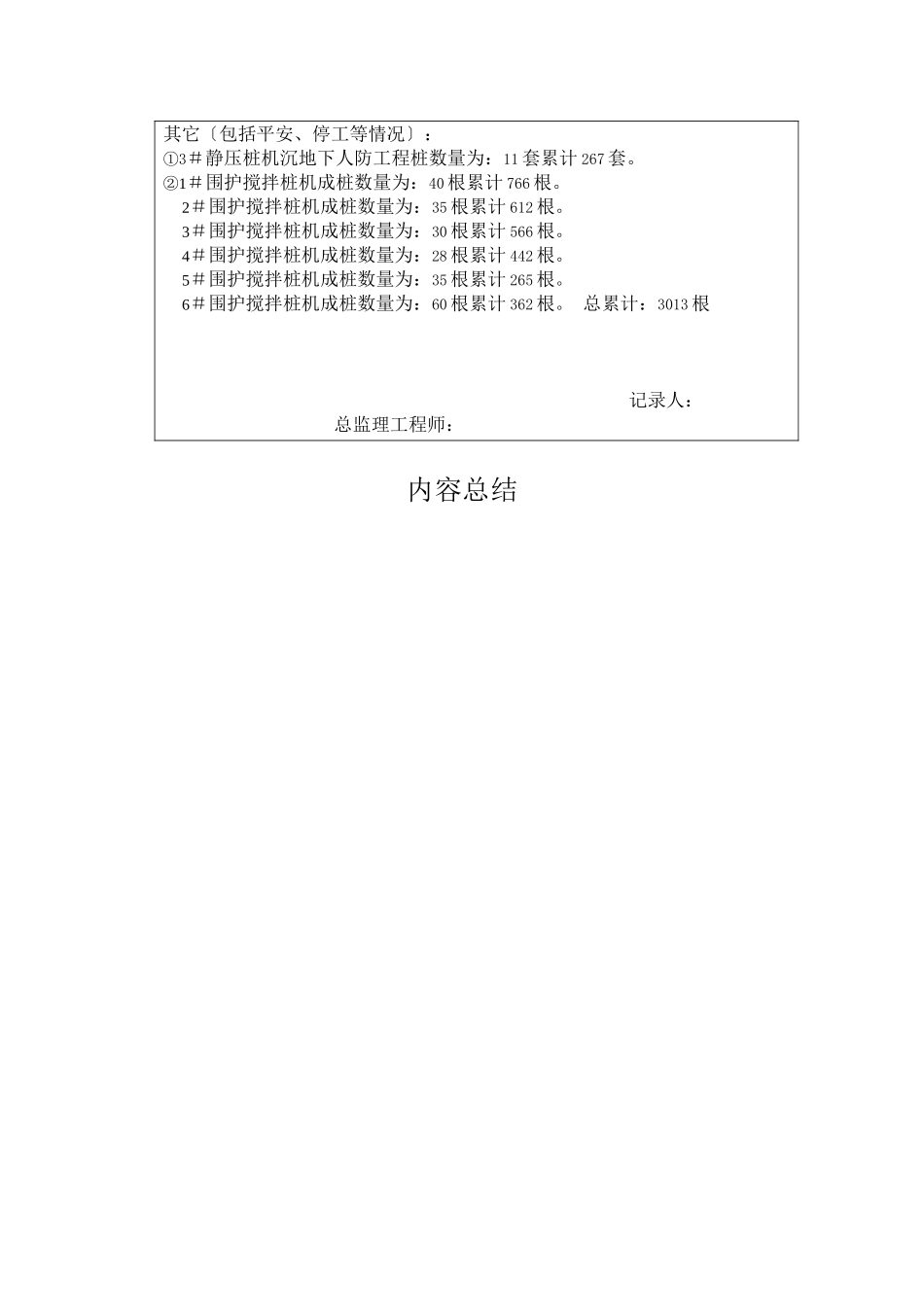

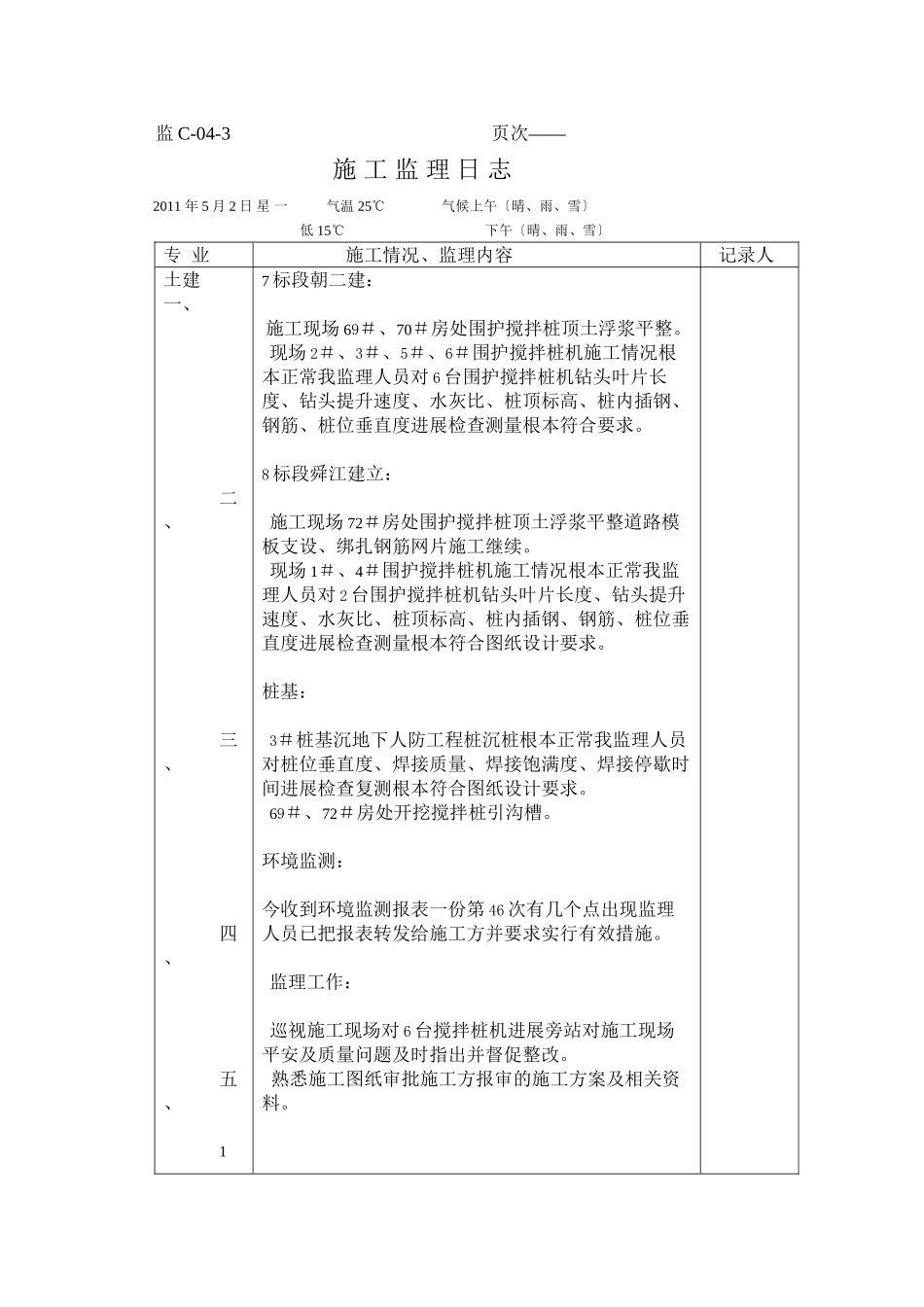

监 C-04-3 ——页次 施 工 监 理 日 志 2011 年 5 月 2 日 星 一气温 25℃ 气候上午〔晴、雨、雪〕 低 15℃ 下午〔晴、雨、雪〕 专 业施工情况、监理内容记录人 土建一、 二、三、四、五、17 标段朝二建: 施工现场 69#、70#房处围护搅拌桩顶土浮浆平整。 现场 2#、3#、5#、6#围护搅拌桩机施工情况根本正常我监理人员对 6 台围护搅拌桩机钻头叶片长度、钻头提升速度、水灰比、桩顶标高、桩内插钢、钢筋、桩位垂直度进展检查测量根本符合要求。8 标段舜江建立: 施工现场 72#房处围护搅拌桩顶土浮浆平整道路模板支设、绑扎钢筋网片施工继续。 现场 1#、4#围护搅拌桩机施工情况根本正常我监理人员对 2 台围护搅拌桩机钻头叶片长度、钻头提升速度、水灰比、桩顶标高、桩内插钢、钢筋、桩位垂直度进展检查测量根本符合图纸设计要求。桩基: 3#桩基沉地下人防工程桩沉桩根本正常我监理人员对桩位垂直度、焊接质量、焊接饱满度、焊接停歇时间进展检查复测根本符合图纸设计要求。 69#、72#房处开挖搅拌桩引沟槽。环境监测: 今收到环境监测报表一份第 46 次有几个点出现监理人员已把报表转发给施工方并要求实行有效措施。 监理工作: 巡视施工现场对 6 台搅拌桩机进展旁站对施工现场平安及质量问题及时指出并督促整改。熟悉施工图纸审批施工方报审的施工方案及相关资料。、2、监 C-04-4 ——页次存在问题〔包括工程过度与质量〕:今日上午 10:30 宝山安监站来施工场地检查施工情况〔详见安检记要〕。今日地下人防工程桩全部已沉桩完毕共计 267 套。 记录人:处理情况: 记录人:其它〔包括平安、停工等情况〕:①3#静压桩机沉地下人防工程桩数量为:11 套累计 267 套。1② #围护搅拌桩机成桩数量为:40 根累计 766 根。2#围护搅拌桩机成桩数量为:35 根累计 612 根。3#围护搅拌桩机成桩数量为:30 根累计 566 根。4#围护搅拌桩机成桩数量为:28 根累计 442 根。5#围护搅拌桩机成桩数量为:35 根累计 265 根。6#围护搅拌桩机成桩数量为:60 根累计 362 根。 总累计:3013 根记录人: 总监理工程师:内容总结

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

上海施工监理日记

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
