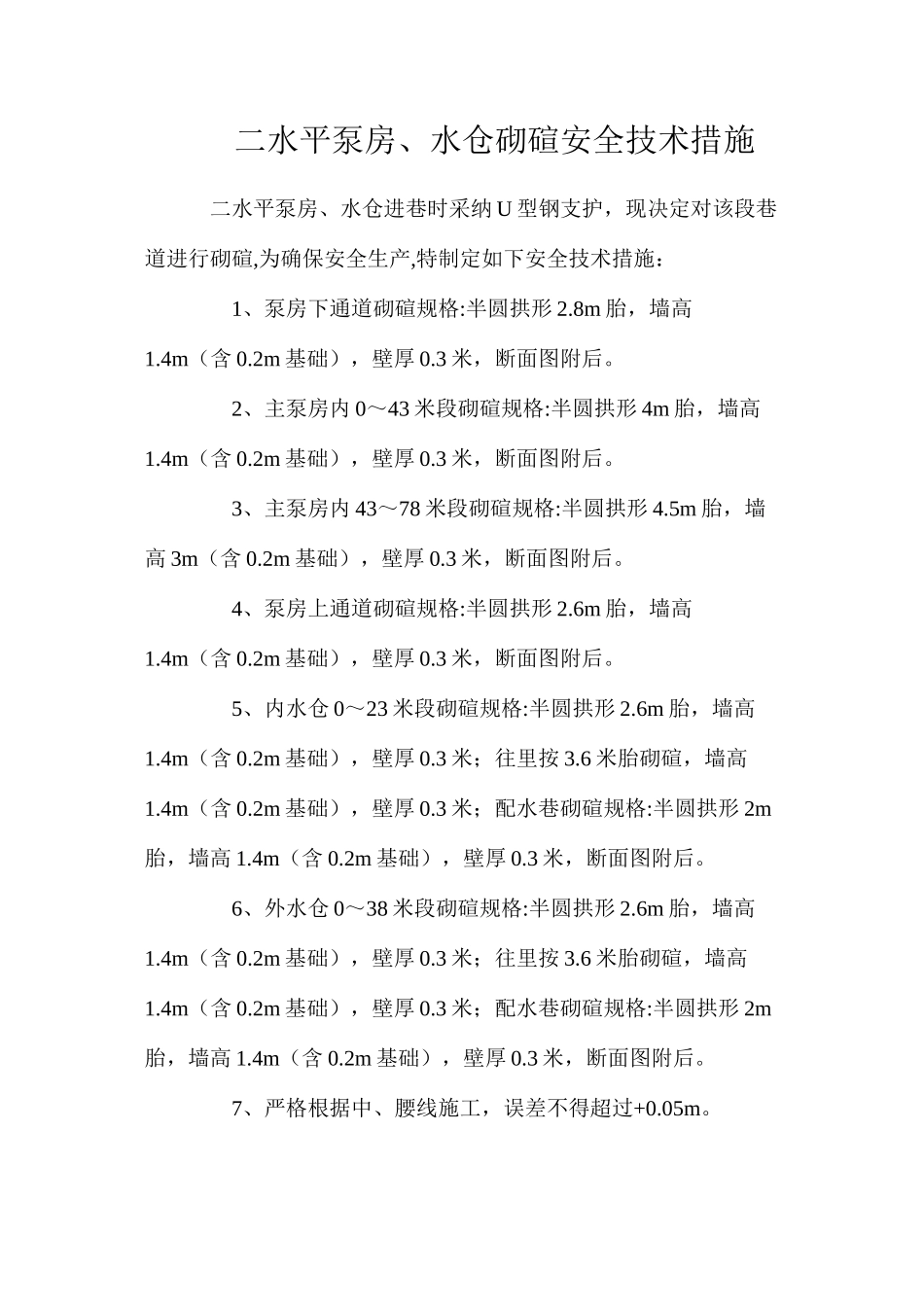

二水平泵房、水仓砌碹安全技术措施 二水平泵房、水仓进巷时采纳 U 型钢支护,现决定对该段巷道进行砌碹,为确保安全生产,特制定如下安全技术措施: 1、泵房下通道砌碹规格:半圆拱形 2.8m 胎,墙高1.4m(含 0.2m 基础),壁厚 0.3 米,断面图附后。 2、主泵房内 0~43 米段砌碹规格:半圆拱形 4m 胎,墙高1.4m(含 0.2m 基础),壁厚 0.3 米,断面图附后。 3、主泵房内 43~78 米段砌碹规格:半圆拱形 4.5m 胎,墙高 3m(含 0.2m 基础),壁厚 0.3 米,断面图附后。 4、泵房上通道砌碹规格:半圆拱形 2.6m 胎,墙高1.4m(含 0.2m 基础),壁厚 0.3 米,断面图附后。 5、内水仓 0~23 米段砌碹规格:半圆拱形 2.6m 胎,墙高1.4m(含 0.2m 基础),壁厚 0.3 米;往里按 3.6 米胎砌碹,墙高1.4m(含 0.2m 基础),壁厚 0.3 米;配水巷砌碹规格:半圆拱形 2m胎,墙高 1.4m(含 0.2m 基础),壁厚 0.3 米,断面图附后。 6、外水仓 0~38 米段砌碹规格:半圆拱形 2.6m 胎,墙高1.4m(含 0.2m 基础),壁厚 0.3 米;往里按 3.6 米胎砌碹,墙高1.4m(含 0.2m 基础),壁厚 0.3 米;配水巷砌碹规格:半圆拱形 2m胎,墙高 1.4m(含 0.2m 基础),壁厚 0.3 米,断面图附后。 7、严格根据中、腰线施工,误差不得超过+0.05m。 8、切茬前,应先在切茬处前后背好杆,以防扩茬时前后巷顶冒落伤人。 9、切茬前,应先将茬前后 20M 内电缆放下,再用不小于10m 长的两半壁钢管分段扣严并用螺丝固定好,以防损伤电缆漏电伤人;压风机必须用皮带盖严盖好,以防落矸损伤。 10、该巷复碹只准切一个茬,不准多茬作业。 11、扩茬时,一次扩茬长度不准超过 1.8m,串杆料径不得小于 0.16m,深化硬岩深度不得小于 0.2m,杆与杆间距不得大于0.6m,用笆片、木柱将顶邦罩严背实,必须在所串的杆头深化岩壁外打上点柱或撑杆,点柱或撑杆必须打在实处,打牢打死,严禁空邦空顶作业。 12、扩茬时,一般不准放炮,只准用风镐、抓子、尖枪进行扩茬,如需放炮只准放小炮,放炮前必须放专人把口,确保安全生产。 13、使用的压风机必须配件齐全,放专人看管。 14、支胎时,严格按中、腰线施工,架设碹胎时,要用短木或料石架支设好胎腿,胎腿要架设在实底上,要架设牢固,不准架斜;胎与胎之间必须连接牢固,严防碹胎翻倒伤人,循环胎不得少于 5 个,每循环为 1.5m。 15、当碹到一定高度上料困难时,...
