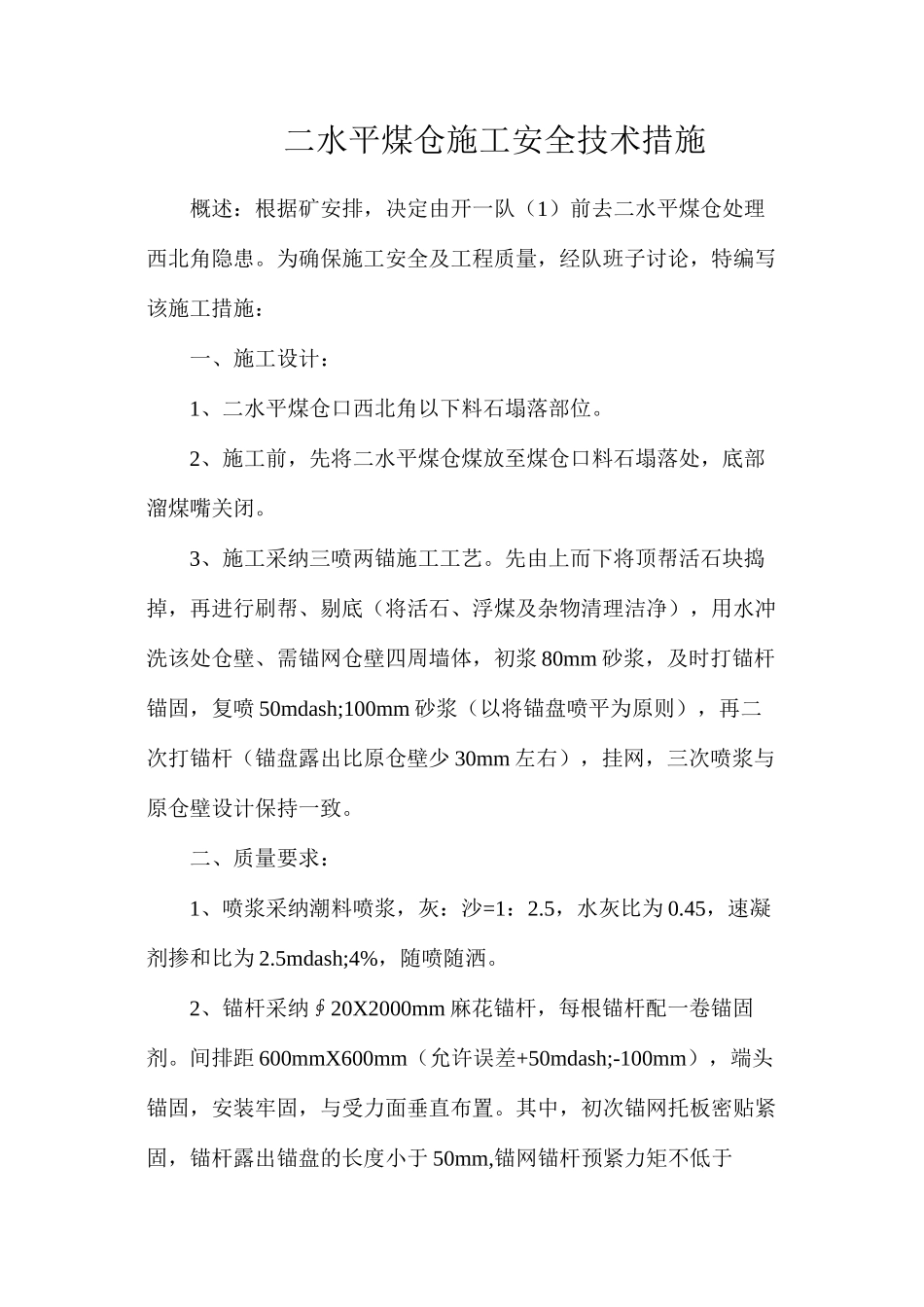

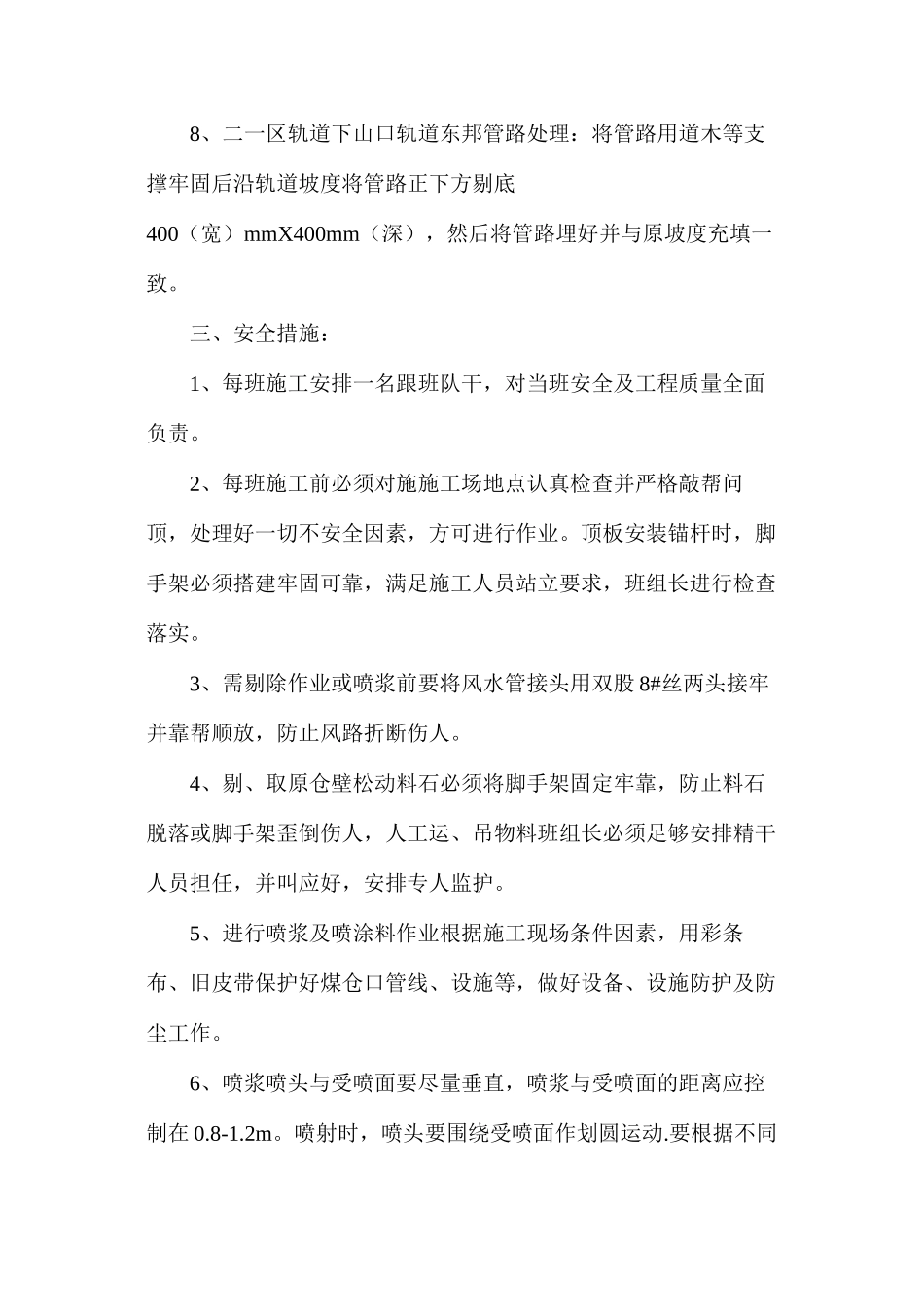

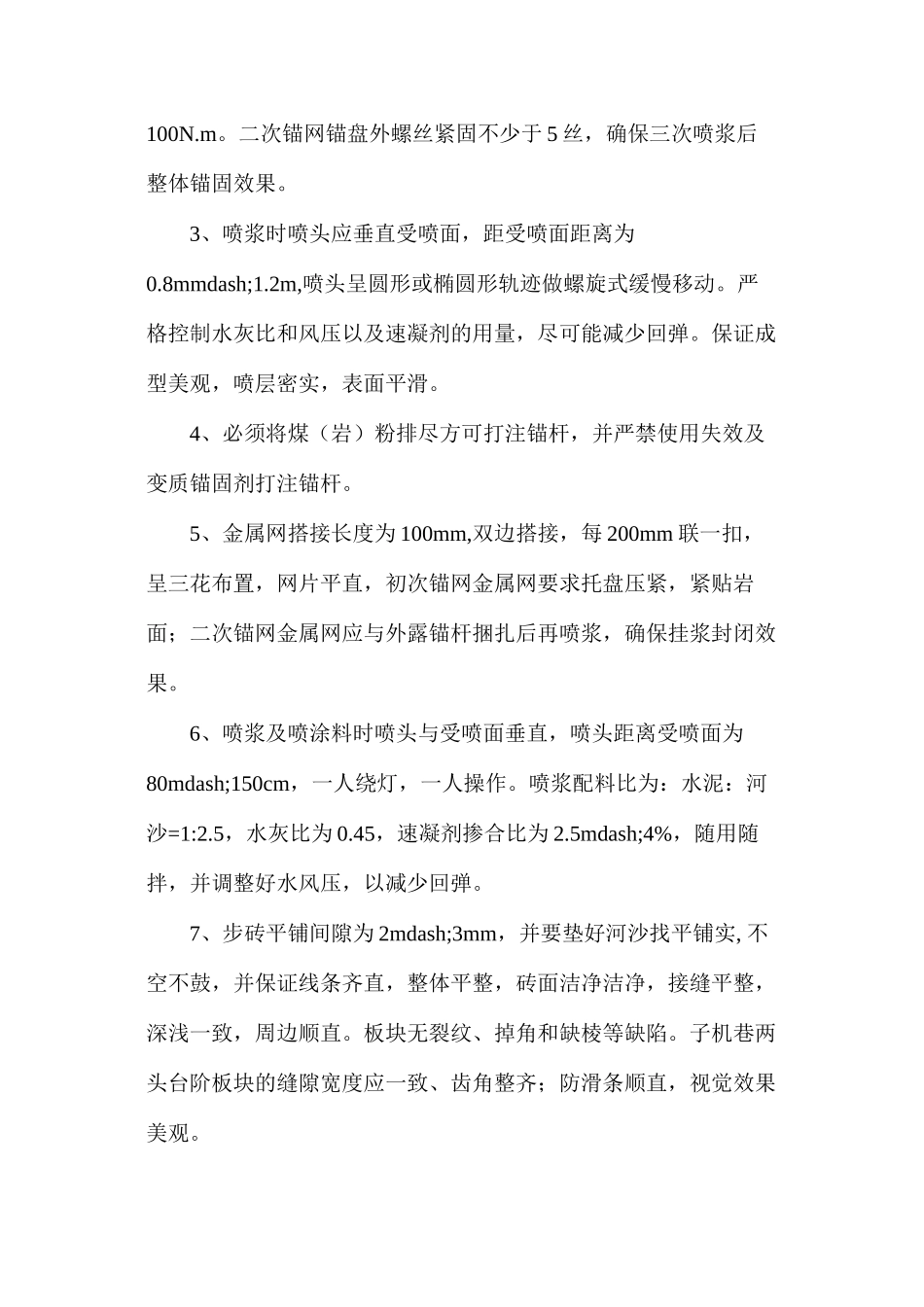

二水平煤仓施工安全技术措施概述:根据矿安排,决定由开一队(1)前去二水平煤仓处理西北角隐患。为确保施工安全及工程质量,经队班子讨论,特编写该施工措施:一、施工设计:1、二水平煤仓口西北角以下料石塌落部位。2、施工前,先将二水平煤仓煤放至煤仓口料石塌落处,底部溜煤嘴关闭。3、施工采纳三喷两锚施工工艺。先由上而下将顶帮活石块捣掉,再进行刷帮、剔底(将活石、浮煤及杂物清理洁净),用水冲洗该处仓壁、需锚网仓壁四周墙体,初浆 80mm 砂浆,及时打锚杆锚固,复喷 50mdash;100mm 砂浆(以将锚盘喷平为原则),再二次打锚杆(锚盘露出比原仓壁少 30mm 左右),挂网,三次喷浆与原仓壁设计保持一致。二、质量要求:1、喷浆采纳潮料喷浆,灰:沙=1:2.5,水灰比为 0.45,速凝剂掺和比为 2.5mdash;4%,随喷随洒。2、锚杆采纳∮20X2000mm 麻花锚杆,每根锚杆配一卷锚固剂。间排距 600mmX600mm(允许误差+50mdash;-100mm),端头锚固,安装牢固,与受力面垂直布置。其中,初次锚网托板密贴紧固,锚杆露出锚盘的长度小于 50mm,锚网锚杆预紧力矩不低于100N.m。二次锚网锚盘外螺丝紧固不少于 5 丝,确保三次喷浆后整体锚固效果。3、喷浆时喷头应垂直受喷面,距受喷面距离为0.8mmdash;1.2m,喷头呈圆形或椭圆形轨迹做螺旋式缓慢移动。严格控制水灰比和风压以及速凝剂的用量,尽可能减少回弹。保证成型美观,喷层密实,表面平滑。4、必须将煤(岩)粉排尽方可打注锚杆,并严禁使用失效及变质锚固剂打注锚杆。5、金属网搭接长度为 100mm,双边搭接,每 200mm 联一扣,呈三花布置,网片平直,初次锚网金属网要求托盘压紧,紧贴岩面;二次锚网金属网应与外露锚杆捆扎后再喷浆,确保挂浆封闭效果。6、喷浆及喷涂料时喷头与受喷面垂直,喷头距离受喷面为80mdash;150cm,一人绕灯,一人操作。喷浆配料比为:水泥:河沙=1:2.5,水灰比为 0.45,速凝剂掺合比为 2.5mdash;4%,随用随拌,并调整好水风压,以减少回弹。7、步砖平铺间隙为 2mdash;3mm,并要垫好河沙找平铺实, 不空不鼓,并保证线条齐直,整体平整,砖面洁净洁净,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺棱等缺陷。子机巷两头台阶板块的缝隙宽度应一致、齿角整齐;防滑条顺直,视觉效果美观。8、二一区轨道下山口轨道东邦管路处理:将管路用道木等支撑牢固后沿轨道坡度将管路正下方剔底400(宽)mmX400mm(深),然后将管路埋好并与原坡度充填一致。三、安...
